文件编号 | 20490 | 工期 | 120天 | 开始时间 | 2018-12-24 | 结束时间 | 2019-04-22 |
任务数 | 49K | 整理日期 | 2019/5/18 | 下载次数 | 3929次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

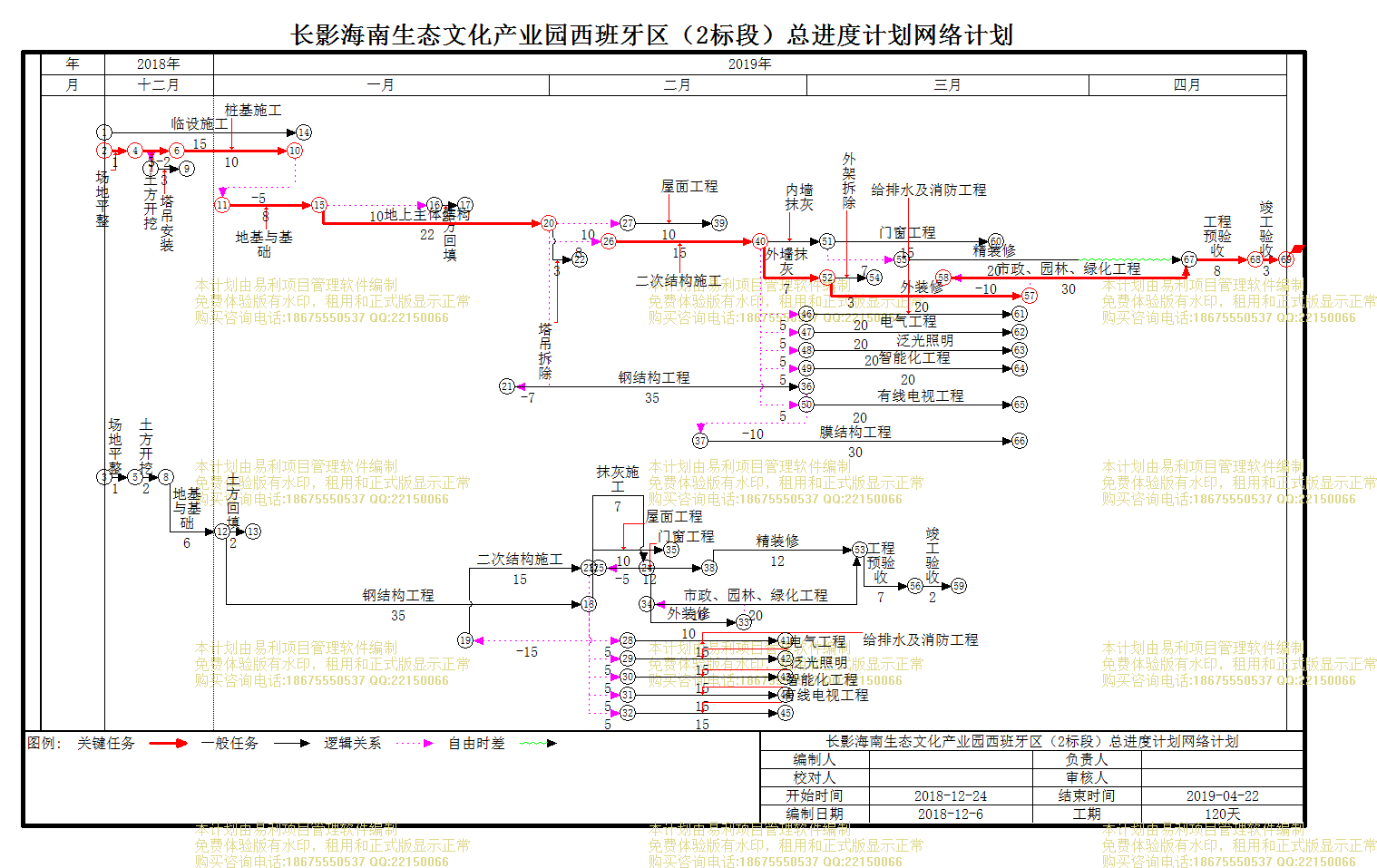

长影海南生态文化产业园西班牙区(2标段)总进度计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 长影西班牙区1#楼施工总进度计划 |
120天 | 2018-12-24 | 2019-04-22 | ||
2 | 临设施工 |
15天 | 2018-12-24 | 2019-01-07 | ||
3 | 场地平整 |
1天 | 2018-12-24 | 2018-12-24 | ||
4 | 土方开挖 |
3天 | 2018-12-25 | 2018-12-27 | 3 | |
5 | 塔吊安装 |
3天 | 2018-12-26 | 2018-12-28 | 4[FS-2] | |
6 | 桩基施工 |
10天 | 2018-12-28 | 2019-01-06 | 4 | |
7 | 地基与基础 |
8天 | 2019-01-02 | 2019-01-09 | 6[FS-5] | |
8 | 土方回填 |
2天 | 2019-01-20 | 2019-01-21 | 7[FS+10] | |
9 | 地上主体结构 |
22天 | 2019-01-10 | 2019-01-31 | 7 | |
10 | 屋面工程 |
10天 | 2019-02-11 | 2019-02-20 | 9[FS+10] | |
11 | 二次结构施工 |
15天 | 2019-02-09 | 2019-02-23 | 9[FS+8] | |
12 | 钢结构工程 |
35天 | 2019-01-25 | 2019-02-28 | 9[FS-7] | |
13 | 膜结构工程 |
30天 | 2019-02-19 | 2019-03-20 | 12[FS-10] | |
14 | 抹灰施工 |
7天 | 2019-02-24 | 2019-03-02 | ||
15 | 内墙抹灰 |
7天 | 2019-02-24 | 2019-03-02 | 11 | |
16 | 外墙抹灰 |
7天 | 2019-02-24 | 2019-03-02 | 11 | |
17 | 外架拆除 |
3天 | 2019-03-03 | 2019-03-05 | 16 | |
18 | 外装修 |
20天 | 2019-03-03 | 2019-03-22 | 16 | |
19 | 塔吊拆除 |
3天 | 2019-02-01 | 2019-02-03 | 9 | |
20 | 门窗工程 |
15天 | 2019-03-03 | 2019-03-17 | 15 | |
21 | 给排水及消防工程 |
20天 | 2019-03-01 | 2019-03-20 | 11[FS+5] | |
22 | 电气工程 |
20天 | 2019-03-01 | 2019-03-20 | 11[FS+5] | |
23 | 泛光照明 |
20天 | 2019-03-01 | 2019-03-20 | 11[FS+5] | |
24 | 智能化工程 |
20天 | 2019-03-01 | 2019-03-20 | 11[FS+5] | |
25 | 有线电视工程 |
20天 | 2019-03-01 | 2019-03-20 | 11[FS+5] | |
26 | 精装修 |
20天 | 2019-03-10 | 2019-03-29 | 15[FS+7] | |
27 | 市政、园林、绿化工程 |
30天 | 2019-03-13 | 2019-04-11 | 18[FS-10] | |
28 | 工程预验收 |
8天 | 2019-04-12 | 2019-04-19 | 27,26 | |
29 | 竣工验收 |
3天 | 2019-04-20 | 2019-04-22 | 28 | |
30 | 长影西班牙20#楼 |
80天 | 2018-12-24 | 2019-03-13 | ||
31 | 场地平整 |
1天 | 2018-12-24 | 2018-12-24 | ||
32 | 土方开挖 |
2天 | 2018-12-25 | 2018-12-26 | 31 | |
33 | 地基与基础 |
6天 | 2018-12-27 | 2019-01-01 | 32 | |
34 | 土方回填 |
2天 | 2019-01-02 | 2019-01-03 | 33 | |
35 | 钢结构工程 |
35天 | 2019-01-02 | 2019-02-05 | 33 | |
36 | 二次结构施工 |
15天 | 2019-01-22 | 2019-02-05 | 35[FS-15] | |
37 | 屋面工程 |
10天 | 2019-02-06 | 2019-02-15 | 35 | |
38 | 抹灰施工 |
7天 | 2019-02-06 | 2019-02-12 | 36 | |
39 | 外装修 |
10天 | 2019-02-13 | 2019-02-22 | 38 | |
40 | 门窗工程 |
12天 | 2019-02-08 | 2019-02-19 | 38[FS-5] | |
41 | 给排水及消防工程 |
15天 | 2019-02-11 | 2019-02-25 | 36[FS+5] | |
42 | 电气工程 |
15天 | 2019-02-11 | 2019-02-25 | 36[FS+5] | |
43 | 泛光照明 |
15天 | 2019-02-11 | 2019-02-25 | 36[FS+5] | |
44 | 智能化工程 |
15天 | 2019-02-11 | 2019-02-25 | 36[FS+5] | |
45 | 有线电视工程 |
15天 | 2019-02-11 | 2019-02-25 | 36[FS+5] | |
46 | 精装修 |
12天 | 2019-02-20 | 2019-03-03 | 40 | |
47 | 市政、园林、绿化工程 |
20天 | 2019-02-13 | 2019-03-04 | 39[FS-10] | |
48 | 工程预验收 |
7天 | 2019-03-05 | 2019-03-11 | 47,46 | |
49 | 竣工验收 |
2天 | 2019-03-12 | 2019-03-13 | 48 |
