文件编号 | 2027 | 工期 | 81天 | 开始时间 | 2018-11-01 | 结束时间 | 2019-01-20 |
任务数 | 23K | 整理日期 | 2019/5/17 | 下载次数 | 3890次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

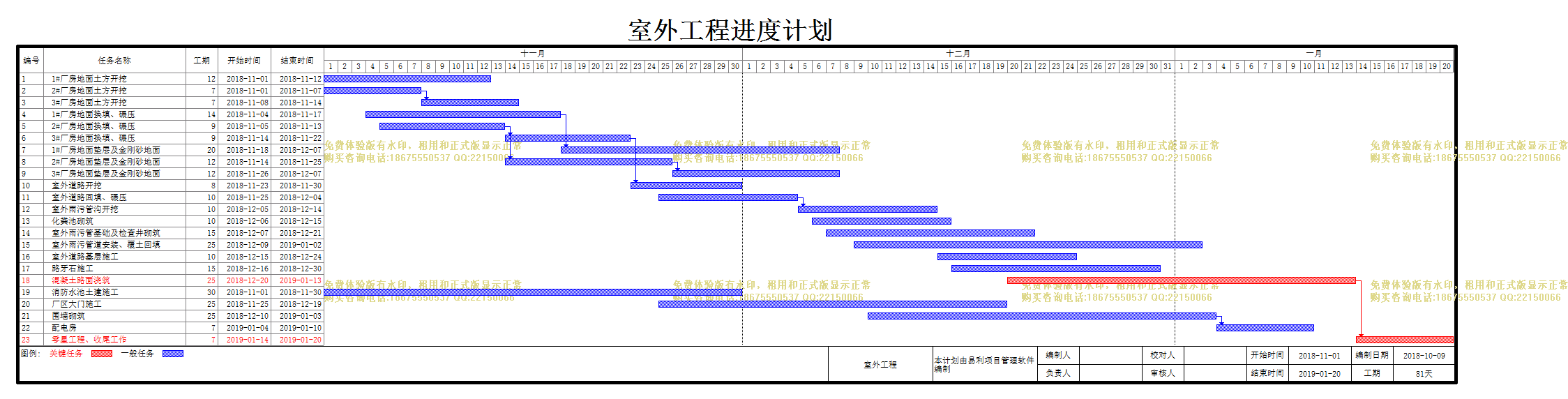

室外工程 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 1#厂房地面土方开挖 |
12天 | 2018-11-01 | 2018-11-12 | ||
2 | 2#厂房地面土方开挖 |
7天 | 2018-11-01 | 2018-11-07 | ||
3 | 3#厂房地面土方开挖 |
7天 | 2018-11-08 | 2018-11-14 | 2 | |
4 | 1#厂房地面换填、碾压 |
14天 | 2018-11-04 | 2018-11-17 | ||
5 | 2#厂房地面换填、碾压 |
9天 | 2018-11-05 | 2018-11-13 | ||
6 | 3#厂房地面换填、碾压 |
9天 | 2018-11-14 | 2018-11-22 | 5 | |
7 | 1#厂房地面垫层及金刚砂地面 |
20天 | 2018-11-18 | 2018-12-07 | 4 | |
8 | 2#厂房地面垫层及金刚砂地面 |
12天 | 2018-11-14 | 2018-11-25 | 5 | |
9 | 3#厂房地面垫层及金刚砂地面 |
12天 | 2018-11-26 | 2018-12-07 | 8 | |
10 | 室外道路开挖 |
8天 | 2018-11-23 | 2018-11-30 | 6 | |
11 | 室外道路回填、碾压 |
10天 | 2018-11-25 | 2018-12-04 | ||
12 | 室外雨污管沟开挖 |
10天 | 2018-12-05 | 2018-12-14 | 11 | |
13 | 化粪池砌筑 |
10天 | 2018-12-06 | 2018-12-15 | ||
14 | 室外雨污管基础及检查井砌筑 |
15天 | 2018-12-07 | 2018-12-21 | ||
15 | 室外雨污管道安装、覆土回填 |
25天 | 2018-12-09 | 2019-01-02 | ||
16 | 室外道路基层施工 |
10天 | 2018-12-15 | 2018-12-24 | ||
17 | 路牙石施工 |
15天 | 2018-12-16 | 2018-12-30 | ||
18 | 混凝土路面浇筑 |
25天 | 2018-12-20 | 2019-01-13 | ||
19 | 消防水池土建施工 |
30天 | 2018-11-01 | 2018-11-30 | ||
20 | 厂区大门施工 |
25天 | 2018-11-25 | 2018-12-19 | ||
21 | 围墙砌筑 |
25天 | 2018-12-10 | 2019-01-03 | ||
22 | 配电房 |
7天 | 2019-01-04 | 2019-01-10 | 21 | |
23 | 零星工程、收尾工作 |
7天 | 2019-01-14 | 2019-01-20 | 18 |
