金箔路小学新建工程| 文件编号 | 2024 | 工期 | 74天 | 开始时间 | 2018-09-01 | 结束时间 | 2018-11-13 |
| 任务数 | 28K | 整理日期 | 2019/5/17 | 下载次数 | 3894次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

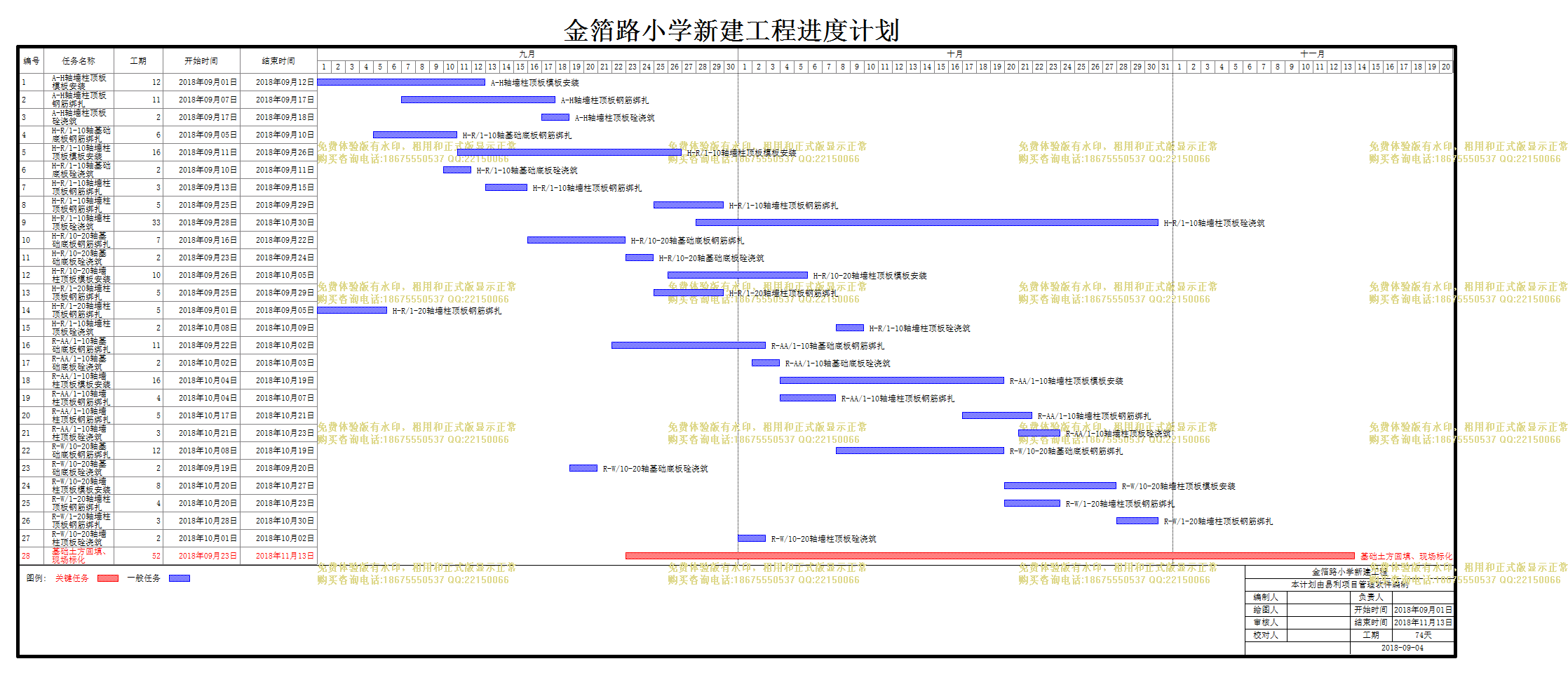

| 金箔路小学新建工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | A-H轴墙柱顶板模板安装 |
12天 | 2018年09月01日 | 2018年09月12日 | ||
| 2 | A-H轴墙柱顶板钢筋绑扎 |
11天 | 2018年09月07日 | 2018年09月17日 | ||
| 3 | A-H轴墙柱顶板硂浇筑 |
2天 | 2018年09月17日 | 2018年09月18日 | ||
| 4 | H-R/1-10轴基础底板钢筋绑扎 |
6天 | 2018年09月05日 | 2018年09月10日 | ||
| 5 | H-R/1-10轴墙柱顶板模板安装 |
16天 | 2018年09月11日 | 2018年09月26日 | ||
| 6 | H-R/1-10轴基础底板硂浇筑 |
2天 | 2018年09月10日 | 2018年09月11日 | ||
| 7 | H-R/1-10轴墙柱顶板钢筋绑扎 |
3天 | 2018年09月13日 | 2018年09月15日 | ||
| 8 | H-R/1-10轴墙柱顶板钢筋绑扎 |
5天 | 2018年09月25日 | 2018年09月29日 | ||
| 9 | H-R/1-10轴墙柱顶板硂浇筑 |
33天 | 2018年09月28日 | 2018年10月30日 | ||
| 10 | H-R/10-20轴基础底板钢筋绑扎 |
7天 | 2018年09月16日 | 2018年09月22日 | ||
| 11 | H-R/10-20轴基础底板硂浇筑 |
2天 | 2018年09月23日 | 2018年09月24日 | ||
| 12 | H-R/10-20轴墙柱顶板模板安装 |
10天 | 2018年09月26日 | 2018年10月05日 | ||
| 13 | H-R/1-20轴墙柱顶板钢筋绑扎 |
5天 | 2018年09月25日 | 2018年09月29日 | ||
| 14 | H-R/1-20轴墙柱顶板钢筋绑扎 |
5天 | 2018年09月01日 | 2018年09月05日 | ||
| 15 | H-R/1-10轴墙柱顶板硂浇筑 |
2天 | 2018年10月08日 | 2018年10月09日 | ||
| 16 | R-AA/1-10轴基础底板钢筋绑扎 |
11天 | 2018年09月22日 | 2018年10月02日 | ||
| 17 | R-AA/1-10轴基础底板硂浇筑 |
2天 | 2018年10月02日 | 2018年10月03日 | ||
| 18 | R-AA/1-10轴墙柱顶板模板安装 |
16天 | 2018年10月04日 | 2018年10月19日 | ||
| 19 | R-AA/1-10轴墙柱顶板钢筋绑扎 |
4天 | 2018年10月04日 | 2018年10月07日 | ||
| 20 | R-AA/1-10轴墙柱顶板钢筋绑扎 |
5天 | 2018年10月17日 | 2018年10月21日 | ||
| 21 | R-AA/1-10轴墙柱顶板硂浇筑 |
3天 | 2018年10月21日 | 2018年10月23日 | ||
| 22 | R-W/10-20轴基础底板钢筋绑扎 |
12天 | 2018年10月08日 | 2018年10月19日 | ||
| 23 | R-W/10-20轴基础底板硂浇筑 |
2天 | 2018年09月19日 | 2018年09月20日 | ||
| 24 | R-W/10-20轴墙柱顶板模板安装 |
8天 | 2018年10月20日 | 2018年10月27日 | ||
| 25 | R-W/1-20轴墙柱顶板钢筋绑扎 |
4天 | 2018年10月20日 | 2018年10月23日 | ||
| 26 | R-W/1-20轴墙柱顶板钢筋绑扎 |
3天 | 2018年10月28日 | 2018年10月30日 | ||
| 27 | R-W/10-20轴墙柱顶板硂浇筑 |
2天 | 2018年10月01日 | 2018年10月02日 | ||
| 28 | 基础土方回填、现场标化 |
52天 | 2018年09月23日 | 2018年11月13日 |
