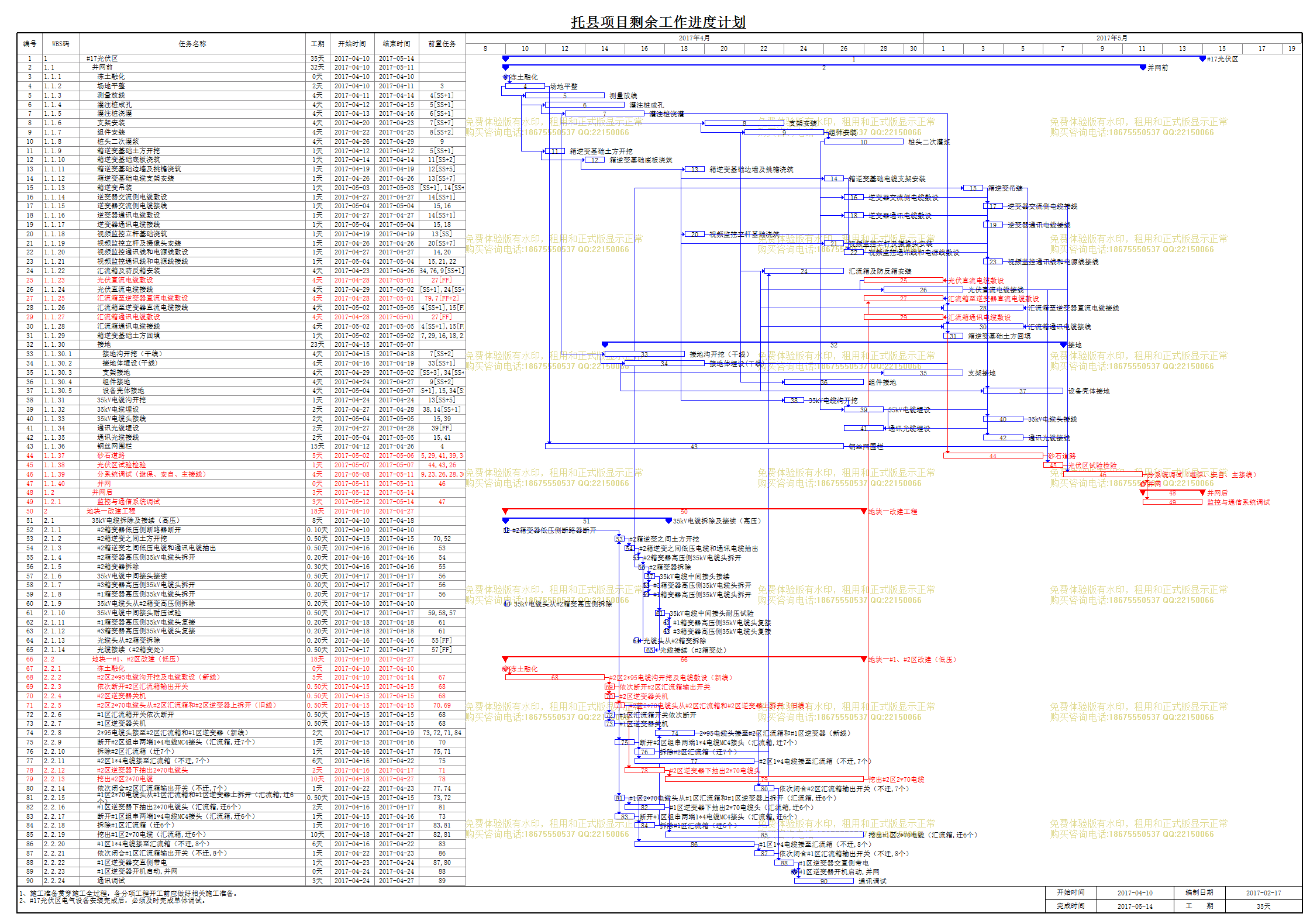

托县伍什家镇30MW光伏发电项目一期第二阶段工程(地块二)| 文件编号 | 19876 | 工期 | 35天 | 开始时间 | 2017-04-10 | 结束时间 | 2017-05-14 |
| 任务数 | 90K | 整理日期 | 2019/5/18 | 下载次数 | 4066次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
| 托县伍什家镇30MW光伏发电项目一期第二阶段工程(地块二) | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
WBS码 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
| 1 | 1 | #17光伏区 |
35天 | 2017-04-10 | 2017-05-14 | |
| 2 | 1.1 | 并网前 |
32天 | 2017-04-10 | 2017-05-11 | |
| 3 | 1.1.1 | 冻土融化 |
0天 | 2017-04-10 | 2017-04-10 | |
| 4 | 1.1.2 | 场地平整 |
2天 | 2017-04-10 | 2017-04-11 | 3 |
| 5 | 1.1.3 | 测量放线 |
4天 | 2017-04-11 | 2017-04-14 | 4[SS+1] |
| 6 | 1.1.4 | 灌注桩成孔 |
4天 | 2017-04-12 | 2017-04-15 | 5[SS+1] |
| 7 | 1.1.5 | 灌注桩浇灌 |
4天 | 2017-04-13 | 2017-04-16 | 6[SS+1] |
| 8 | 1.1.6 | 支架安装 |
4天 | 2017-04-20 | 2017-04-23 | 7[SS+7] |
| 9 | 1.1.7 | 组件安装 |
4天 | 2017-04-22 | 2017-04-25 | 8[SS+2] |
| 10 | 1.1.8 | 桩头二次灌浆 |
4天 | 2017-04-26 | 2017-04-29 | 9 |
| 11 | 1.1.9 | 箱逆变基础土方开挖 |
1天 | 2017-04-12 | 2017-04-12 | 5[SS+1] |
| 12 | 1.1.10 | 箱逆变基础底板浇筑 |
1天 | 2017-04-14 | 2017-04-14 | 11[SS+2] |
| 13 | 1.1.11 | 箱逆变基础边墙及挑檐浇筑 |
1天 | 2017-04-19 | 2017-04-19 | 12[SS+5] |
| 14 | 1.1.12 | 箱逆变基础电缆支架安装 |
1天 | 2017-04-26 | 2017-04-26 | 13[SS+7] |
| 15 | 1.1.13 | 箱逆变吊装 |
1天 | 2017-05-03 | 2017-05-03 | 56[SS+1],14[SS+7] |
| 16 | 1.1.14 | 逆变器交流侧电缆敷设 |
1天 | 2017-04-27 | 2017-04-27 | 14[SS+1] |
| 17 | 1.1.15 | 逆变器交流侧电缆接线 |
1天 | 2017-05-04 | 2017-05-04 | 15,16 |
| 18 | 1.1.16 | 逆变器通讯电缆敷设 |
1天 | 2017-04-27 | 2017-04-27 | 14[SS+1] |
| 19 | 1.1.17 | 逆变器通讯电缆接线 |
1天 | 2017-05-04 | 2017-05-04 | 15,18 |
| 20 | 1.1.18 | 视频监控立杆基础浇筑 |
1天 | 2017-04-19 | 2017-04-19 | 13[SS] |
| 21 | 1.1.19 | 视频监控立杆及摄像头安装 |
1天 | 2017-04-26 | 2017-04-26 | 20[SS+7] |
| 22 | 1.1.20 | 视频监控通讯线和电源线敷设 |
1天 | 2017-04-27 | 2017-04-27 | 14,20 |
| 23 | 1.1.21 | 视频监控通讯线和电源线接线 |
1天 | 2017-05-04 | 2017-05-04 | 15,21,22 |
| 24 | 1.1.22 | 汇流箱及防反箱安装 |
4天 | 2017-04-23 | 2017-04-26 | 84,76,9[SS+1] |
| 25 | 1.1.23 | 光伏直流电缆敷设 |
4天 | 2017-04-28 | 2017-05-01 | 27[FF] |
| 26 | 1.1.24 | 光伏直流电缆接线 |
4天 | 2017-04-29 | 2017-05-02 | 25[SS+1],24[SS+1] |
| 27 | 1.1.25 | 汇流箱至逆变器直流电缆敷设 |
4天 | 2017-04-28 | 2017-05-01 | 79,7[FF+2] |
| 28 | 1.1.26 | 汇流箱至逆变器直流电缆接线 |
4天 | 2017-05-02 | 2017-05-05 | 27,24[SS+1],15[FF+2] |
| 29 | 1.1.27 | 汇流箱通讯电缆敷设 |
4天 | 2017-04-28 | 2017-05-01 | 27[FF] |
| 30 | 1.1.28 | 汇流箱通讯电缆接线 |
4天 | 2017-05-02 | 2017-05-05 | 29,24[SS+1],15[FF+2] |
| 31 | 1.1.29 | 箱逆变基础土方回填 |
1天 | 2017-05-02 | 2017-05-02 | 27,29,16,18,22 |
| 32 | 1.1.30 | 接地 |
23天 | 2017-04-15 | 2017-05-07 | |
| 33 | 1.1.30.1 | 接地沟开挖(干线) |
4天 | 2017-04-15 | 2017-04-18 | 7[SS+2] |
| 34 | 1.1.30.2 | 接地体埋设(干线) |
4天 | 2017-04-16 | 2017-04-19 | 33[SS+1] |
| 35 | 1.1.30.3 | 支架接地 |
4天 | 2017-04-29 | 2017-05-02 | 10[SS+3],34[SS+1] |
| 36 | 1.1.30.4 | 组件接地 |
4天 | 2017-04-24 | 2017-04-27 | 9[SS+2] |
| 37 | 1.1.30.5 | 设备壳体接地 |
4天 | 2017-05-04 | 2017-05-07 | 24[SS+1],15,34[SS+1] |
| 38 | 1.1.31 | 35kV电缆沟开挖 |
1天 | 2017-04-24 | 2017-04-24 | 13[SS+5] |
| 39 | 1.1.32 | 35kV电缆埋设 |
2天 | 2017-04-27 | 2017-04-28 | 38,14[SS+1] |
| 40 | 1.1.33 | 35kV电缆头接线 |
2天 | 2017-05-04 | 2017-05-05 | 15,39 |
| 41 | 1.1.34 | 通讯光缆埋设 |
2天 | 2017-04-27 | 2017-04-28 | 39[FF] |
| 42 | 1.1.35 | 通讯光缆接线 |
2天 | 2017-05-04 | 2017-05-05 | 15,41 |
| 43 | 1.1.36 | 钢丝网围栏 |
15天 | 2017-04-12 | 2017-04-26 | 4 |
| 44 | 1.1.37 | 砂石道路 |
5天 | 2017-05-02 | 2017-05-06 | 25,29,41,39,34 |
| 45 | 1.1.38 | 光伏区试验检验 |
1天 | 2017-05-07 | 2017-05-07 | 44,43,26 |
| 46 | 1.1.39 | 分系统调试(继保、安自、主接线) |
4天 | 2017-05-08 | 2017-05-11 | 45,17,19,23,26,28,30,40,42 |
| 47 | 1.1.40 | 并网 |
0天 | 2017-05-11 | 2017-05-11 | 46 |
| 48 | 1.2 | 并网后 |
3天 | 2017-05-12 | 2017-05-14 | |
| 49 | 1.2.1 | 监控与通信系统调试 |
3天 | 2017-05-12 | 2017-05-14 | 47 |
| 50 | 2 | 地块一改建工程 |
18天 | 2017-04-10 | 2017-04-27 | |
| 51 | 2.1 | 35kV电缆拆除及接续(高压) |
8天 | 2017-04-10 | 2017-04-18 | |
| 52 | 2.1.1 | #2箱变器低压侧断路器断开 |
0.10天 | 2017-04-10 | 2017-04-10 | |
| 53 | 2.1.2 | #2箱逆变之间土方开挖 |
0.50天 | 2017-04-15 | 2017-04-15 | 70,52 |
| 54 | 2.1.3 | #2箱逆变之间低压电缆和通讯电缆抽出 |
0.50天 | 2017-04-16 | 2017-04-16 | 53 |
| 55 | 2.1.4 | #2箱变器高压侧35kV电缆头拆开 |
0.20天 | 2017-04-16 | 2017-04-16 | 54 |
| 56 | 2.1.5 | #2箱变器拆除 |
0.30天 | 2017-04-16 | 2017-04-16 | 55 |
| 57 | 2.1.6 | 35kV电缆中间接头接续 |
0.50天 | 2017-04-17 | 2017-04-17 | 56 |
| 58 | 2.1.7 | #3箱变器高压侧35kV电缆头拆开 |
0.20天 | 2017-04-17 | 2017-04-17 | 56 |
| 59 | 2.1.8 | #1箱变器高压侧35kV电缆头拆开 |
0.20天 | 2017-04-17 | 2017-04-17 | 56 |
| 60 | 2.1.9 | 35kV电缆头从#2箱变高压侧拆除 |
0.20天 | 2017-04-10 | 2017-04-10 | |
| 61 | 2.1.10 | 35kV电缆中间接头耐压试验 |
0.50天 | 2017-04-17 | 2017-04-17 | 59,58,57 |
| 62 | 2.1.11 | #1箱变器高压侧35kV电缆头复接 |
0.20天 | 2017-04-18 | 2017-04-18 | 61 |
| 63 | 2.1.12 | #3箱变器高压侧35kV电缆头复接 |
0.20天 | 2017-04-18 | 2017-04-18 | 61 |
| 64 | 2.1.13 | 光缆头从#2箱变拆除 |
0.20天 | 2017-04-16 | 2017-04-16 | 55[FF] |
| 65 | 2.1.14 | 光缆接续(#2箱变处) |
0.50天 | 2017-04-17 | 2017-04-17 | 57[FF] |
| 66 | 2.2 | 地块一#1、#2区改建(低压) |
18天 | 2017-04-10 | 2017-04-27 | |
| 67 | 2.2.1 | 冻土融化 |
0天 | 2017-04-10 | 2017-04-10 | |
| 68 | 2.2.2 | #2区2*95电缆沟开挖及电缆敷设(新线) |
5天 | 2017-04-10 | 2017-04-14 | 67 |
| 69 | 2.2.3 | 依次断开#2区汇流箱输出开关 |
0.50天 | 2017-04-15 | 2017-04-15 | 68 |
| 70 | 2.2.4 | #2区逆变器关机 |
0.50天 | 2017-04-15 | 2017-04-15 | 68 |
| 71 | 2.2.5 | #2区2*70电缆头从#2区汇流箱和#2区逆变器上拆开(旧线) |
0.50天 | 2017-04-15 | 2017-04-15 | 70,69 |
| 72 | 2.2.6 | #1区汇流箱开关依次断开 |
0.50天 | 2017-04-15 | 2017-04-15 | 68 |
| 73 | 2.2.7 | #1区逆变器关机 |
0.50天 | 2017-04-15 | 2017-04-15 | 68 |
| 74 | 2.2.8 | 2*95电缆头接至#2区汇流箱和#1区逆变器(新线) |
2天 | 2017-04-17 | 2017-04-19 | 73,72,71,84 |
| 75 | 2.2.9 | 断开#2区组串两端1*4电缆MC4接头(汇流箱,迁7个) |
1天 | 2017-04-15 | 2017-04-16 | 70 |
| 76 | 2.2.10 | 拆除#2区汇流箱(迁7个) |
1天 | 2017-04-16 | 2017-04-17 | 75,71 |
| 77 | 2.2.11 | #2区1*4电缆接至汇流箱(不迁,7个) |
6天 | 2017-04-16 | 2017-04-22 | 75 |
| 78 | 2.2.12 | #2区逆变器下抽出2*70电缆头 |
2天 | 2017-04-16 | 2017-04-17 | 71 |
| 79 | 2.2.13 | 挖出#2区2*70电缆 |
10天 | 2017-04-18 | 2017-04-27 | 78 |
| 80 | 2.2.14 | 依次闭合#2区汇流箱输出开关(不迁,7个) |
1天 | 2017-04-22 | 2017-04-23 | 77,74 |
| 81 | 2.2.15 | #1区2*70电缆头从#1区汇流箱和#1区逆变器上拆开(汇流箱,迁6个) |
0.50天 | 2017-04-15 | 2017-04-15 | 73,72 |
| 82 | 2.2.16 | #1区逆变器下抽出2*70电缆头(汇流箱,迁6个) |
2天 | 2017-04-16 | 2017-04-17 | 81 |
| 83 | 2.2.17 | 断开#1区组串两端1*4电缆MC4接头(汇流箱,迁6个) |
1天 | 2017-04-15 | 2017-04-16 | 73 |
| 84 | 2.2.18 | 拆除#1区汇流箱(迁6个) |
1天 | 2017-04-16 | 2017-04-17 | 83,81 |
| 85 | 2.2.19 | 挖出#1区2*70电缆(汇流箱,迁6个) |
10天 | 2017-04-18 | 2017-04-27 | 82,81 |
| 86 | 2.2.20 | #1区1*4电缆接至汇流箱(不迁,8个) |
6天 | 2017-04-16 | 2017-04-22 | 83 |
| 87 | 2.2.21 | 依次闭合#1区汇流箱输出开关(不迁,8个) |
1天 | 2017-04-22 | 2017-04-23 | 86 |
| 88 | 2.2.22 | #1区逆变器交直侧带电 |
1天 | 2017-04-23 | 2017-04-24 | 87,80 |
| 89 | 2.2.23 | #1区逆变器开机启动,并网 |
0天 | 2017-04-24 | 2017-04-24 | 88 |
| 90 | 2.2.24 | 通讯调试 |
3天 | 2017-04-24 | 2017-04-27 | 89 |
