文件编号 1908 工期 59天 开始时间 2015-08-17 结束时间 2015-10-14
任务数 24K 整理日期 2019/5/17 下载次数 3889
下载地址 计划文件点击下载(登录后才可以下载)

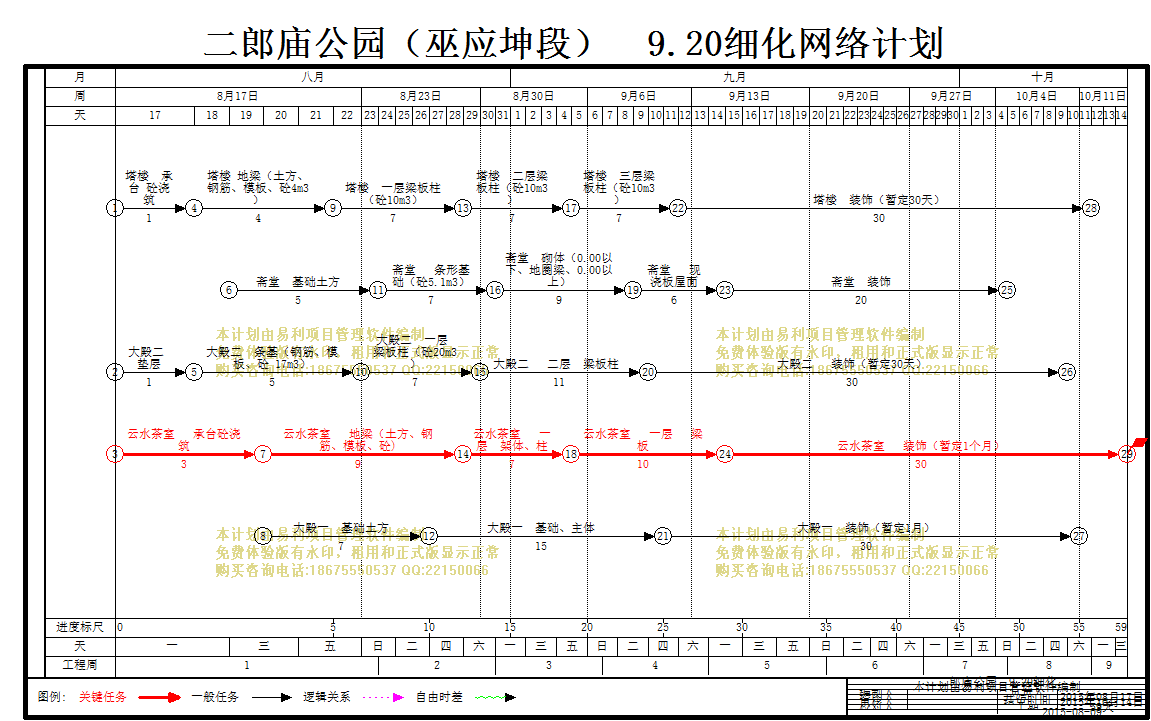

计划内容
二郎庙公园(巫应坤段) 9.20细化

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
塔楼 承台 砼浇筑
1天 2015年08月17日 2015年08月17日
2
塔楼 地梁(土方、钢筋、模板、砼4m3)
4天 2015年08月18日 2015年08月21日 1
3
塔楼 一层梁板柱(砼10m3)
7天 2015年08月22日 2015年08月28日 2
4
塔楼 二层梁板柱(砼10m3)
7天 2015年08月29日 2015年09月04日 3
5
塔楼 三层梁板柱(砼10m3)
7天 2015年09月05日 2015年09月11日 4
6
塔楼 装饰(暂定30天)
30天 2015年09月12日 2015年10月11日 5
7
斋堂 基础土方
5天 2015年08月19日 2015年08月23日
8
斋堂 条形基础(砼5.1m3)
7天 2015年08月24日 2015年08月30日 7
9
斋堂 砌体(0.00以下、地圈梁、0.00以上)
9天 2015年08月31日 2015年09月08日 8
10
斋堂 现浇板屋面
6天 2015年09月09日 2015年09月14日 9
11
斋堂 装饰
20天 2015年09月15日 2015年10月04日 10
12
大殿二 垫层
1天 2015年08月17日 2015年08月17日
13
大殿二 条基(钢筋、模板、砼 17m3)
5天 2015年08月18日 2015年08月22日 12
14
大殿二 一层 梁板柱(砼20m3)
7天 2015年08月23日 2015年08月29日 13
15
大殿二 二层 梁板柱
11天 2015年08月30日 2015年09月09日 14
16
大殿二 装饰(暂定30天)
30天 2015年09月10日 2015年10月09日 15
17
云水茶室 承台砼浇筑
3天 2015年08月17日 2015年08月19日
18
云水茶室 地梁(土方、钢筋、模板、砼)
9天 2015年08月20日 2015年08月28日 17
19
云水茶室 一层 架体、柱
7天 2015年08月29日 2015年09月04日 18
20
云水茶室 一层 梁板
10天 2015年09月05日 2015年09月14日 19
21
云水茶室 装饰(暂定1个月)
30天 2015年09月15日 2015年10月14日 20
22
大殿一 基础土方
7天 2015年08月20日 2015年08月26日
23
大殿一 基础、主体
15天 2015年08月27日 2015年09月10日 22
24
大殿一 装饰(暂定1月)
30天 2015年09月11日 2015年10月10日 23
