文件编号 | 1898 | 工期 | 28天 | 开始时间 | 2014-07-03 | 结束时间 | 2014-07-30 |
任务数 | 26K | 整理日期 | 2019/5/17 | 下载次数 | 3891次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

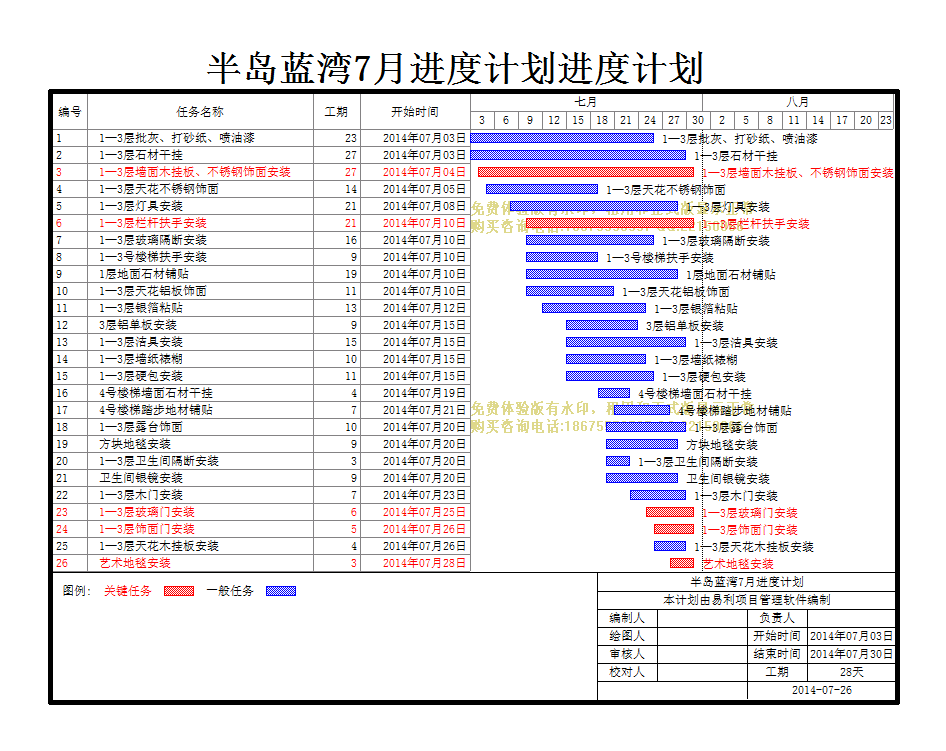

半岛蓝湾7月进度计划 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 1—3层批灰、打砂纸、喷油漆 |
23天 | 2014年07月03日 | 2014年07月25日 | ||
2 | 1—3层石材干挂 |
27天 | 2014年07月03日 | 2014年07月29日 | ||
3 | 1—3层墙面木挂板、不锈钢饰面安装 |
27天 | 2014年07月04日 | 2014年07月30日 | ||
4 | 1—3层天花不锈钢饰面 |
14天 | 2014年07月05日 | 2014年07月18日 | ||
5 | 1—3层灯具安装 |
21天 | 2014年07月08日 | 2014年07月28日 | ||
6 | 1—3层栏杆扶手安装 |
21天 | 2014年07月10日 | 2014年07月30日 | ||
7 | 1—3层玻璃隔断安装 |
16天 | 2014年07月10日 | 2014年07月25日 | ||
8 | 1—3号楼梯扶手安装 |
9天 | 2014年07月10日 | 2014年07月18日 | ||
9 | 1层地面石材铺贴 |
19天 | 2014年07月10日 | 2014年07月28日 | ||
10 | 1—3层天花铝板饰面 |
11天 | 2014年07月10日 | 2014年07月20日 | ||
11 | 1—3层银箔粘贴 |
13天 | 2014年07月12日 | 2014年07月24日 | ||
12 | 3层铝单板安装 |
9天 | 2014年07月15日 | 2014年07月23日 | ||
13 | 1—3层洁具安装 |
15天 | 2014年07月15日 | 2014年07月29日 | ||
14 | 1—3层墙纸裱糊 |
10天 | 2014年07月15日 | 2014年07月24日 | ||
15 | 1—3层硬包安装 |
11天 | 2014年07月15日 | 2014年07月25日 | ||
16 | 4号楼梯墙面石材干挂 |
4天 | 2014年07月19日 | 2014年07月22日 | ||
17 | 4号楼梯踏步地材铺贴 |
7天 | 2014年07月21日 | 2014年07月27日 | ||
18 | 1—3层露台饰面 |
10天 | 2014年07月20日 | 2014年07月29日 | ||
19 | 方块地毯安装 |
9天 | 2014年07月20日 | 2014年07月28日 | ||
20 | 1—3层卫生间隔断安装 |
3天 | 2014年07月20日 | 2014年07月22日 | ||
21 | 卫生间银镜安装 |
9天 | 2014年07月20日 | 2014年07月28日 | ||
22 | 1—3层木门安装 |
7天 | 2014年07月23日 | 2014年07月29日 | ||
23 | 1—3层玻璃门安装 |
6天 | 2014年07月25日 | 2014年07月30日 | ||
24 | 1—3层饰面门安装 |
5天 | 2014年07月26日 | 2014年07月30日 | ||
25 | 1—3层天花木挂板安装 |
4天 | 2014年07月26日 | 2014年07月29日 | ||
26 | 艺术地毯安装 |
3天 | 2014年07月28日 | 2014年07月30日 |
