文件编号 | 1887 | 工期 | 324天 | 开始时间 | 2016-12-12 | 结束时间 | 2017-10-31 |
任务数 | 20K | 整理日期 | 2019/5/17 | 下载次数 | 3889次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

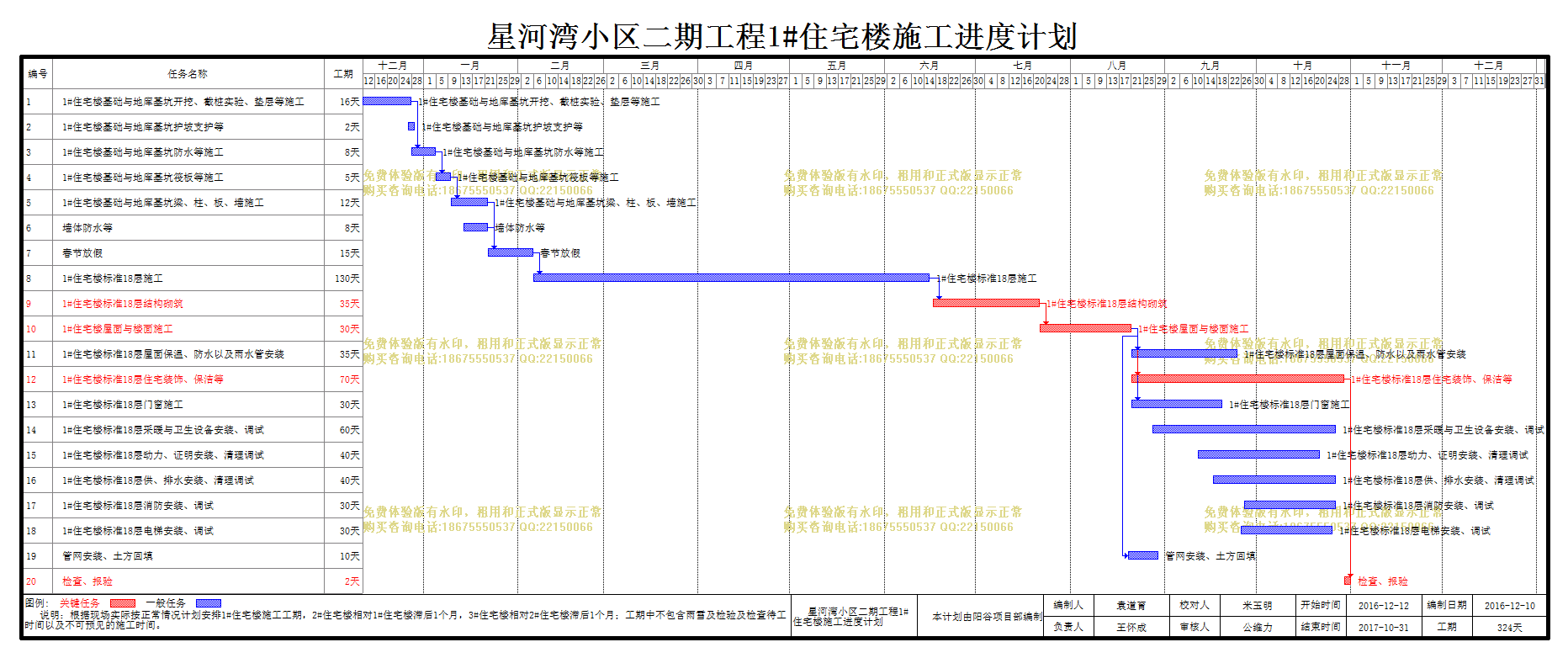

星河湾小区二期工程1#住宅楼施工进度计划 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 1#住宅楼基础与地库基坑开挖、截桩实验、垫层等施工 |
16天 | 2016-12-12 | 2016-12-27 | ||
2 | 1#住宅楼基础与地库基坑护坡支护等 |
2天 | 2016-12-27 | 2016-12-28 | ||
3 | 1#住宅楼基础与地库基坑防水等施工 |
8天 | 2016-12-28 | 2017-01-04 | 1 | |
4 | 1#住宅楼基础与地库基坑筏板等施工 |
5天 | 2017-01-05 | 2017-01-09 | 3 | |
5 | 1#住宅楼基础与地库基坑梁、柱、板、墙施工 |
12天 | 2017-01-10 | 2017-01-21 | 4 | |
6 | 墙体防水等 |
8天 | 2017-01-14 | 2017-01-21 | ||
7 | 春节放假 |
15天 | 2017-01-22 | 2017-02-05 | 5,6 | |
8 | 1#住宅楼标准18层施工 |
130天 | 2017-02-06 | 2017-06-15 | 7 | |
9 | 1#住宅楼标准18层结构砌筑 |
35天 | 2017-06-17 | 2017-07-21 | 8 | |
10 | 1#住宅楼屋面与楼面施工 |
30天 | 2017-07-22 | 2017-08-20 | 9 | |
11 | 1#住宅楼标准18层屋面保温、防水以及雨水管安装 |
35天 | 2017-08-21 | 2017-09-24 | 10 | |
12 | 1#住宅楼标准18层住宅装饰、保洁等 |
70天 | 2017-08-21 | 2017-10-29 | 10 | |
13 | 1#住宅楼标准18层门窗施工 |
30天 | 2017-08-21 | 2017-09-19 | 10 | |
14 | 1#住宅楼标准18层采暖与卫生设备安装、调试 |
60天 | 2017-08-28 | 2017-10-26 | ||
15 | 1#住宅楼标准18层动力、证明安装、清理调试 |
40天 | 2017-09-12 | 2017-10-21 | ||
16 | 1#住宅楼标准18层供、排水安装、清理调试 |
40天 | 2017-09-17 | 2017-10-26 | ||
17 | 1#住宅楼标准18层消防安装、调试 |
30天 | 2017-09-27 | 2017-10-26 | ||
18 | 1#住宅楼标准18层电梯安装、调试 |
30天 | 2017-09-26 | 2017-10-25 | ||
19 | 管网安装、土方回填 |
10天 | 2017-08-20 | 2017-08-29 | 10[FS-1] | |
20 | 检查、报验 |
2天 | 2017-10-30 | 2017-10-31 | 12 |
