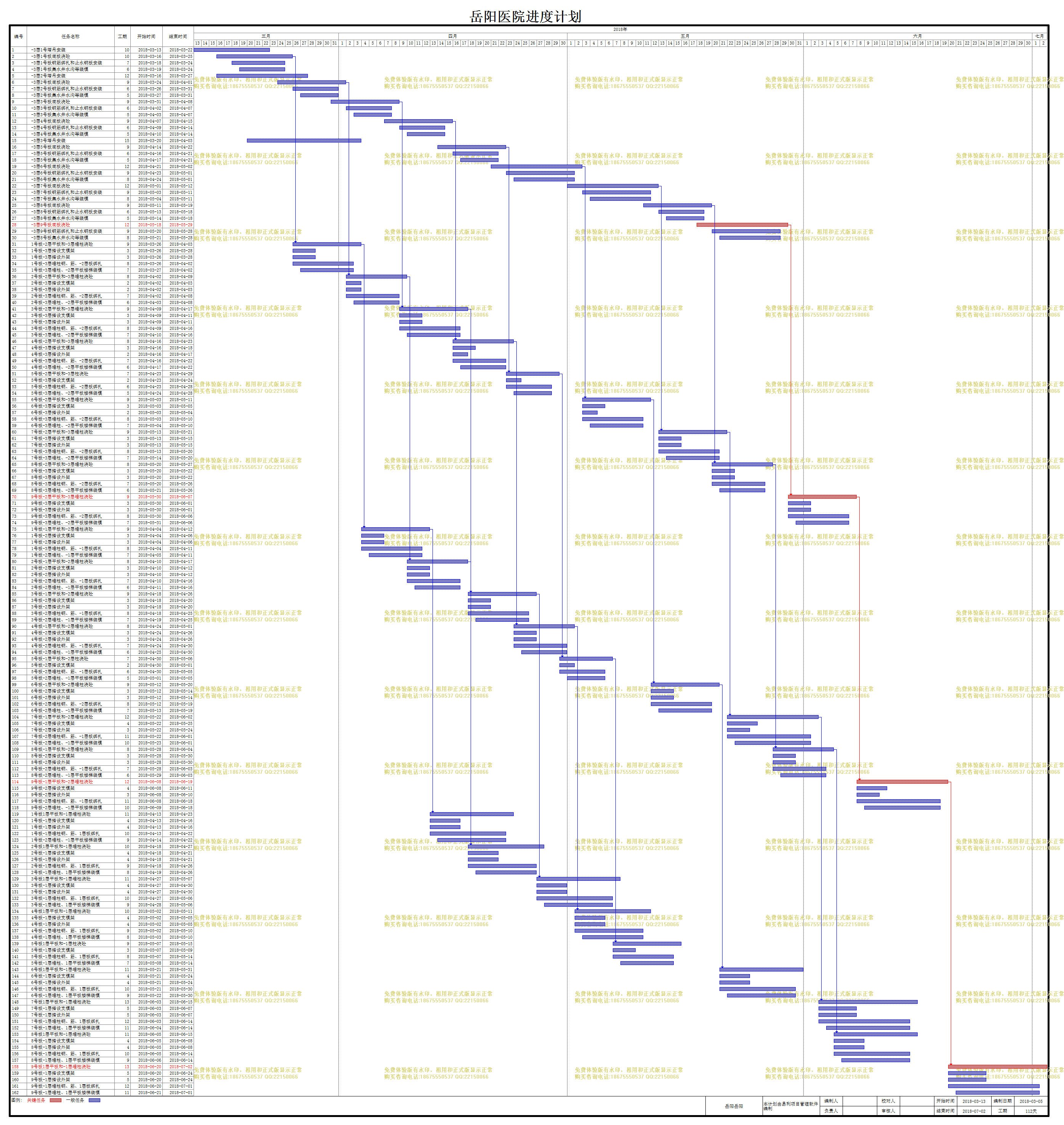

岳阳岳阳| 文件编号 | 1867 | 工期 | 112天 | 开始时间 | 2018-03-13 | 结束时间 | 2018-07-02 |
| 任务数 | 162K | 整理日期 | 2019/5/17 | 下载次数 | 3897次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
| 岳阳岳阳 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | -3层1号塔吊安装 |
10天 | 2018-03-13 | 2018-03-22 | ||
| 2 | -3层1号板底板浇砼 |
10天 | 2018-03-16 | 2018-03-25 | ||
| 3 | -3层1号板钢筋绑扎和止水钢板安装 |
7天 | 2018-03-18 | 2018-03-24 | ||
| 4 | -3层1号板集水井水沟等装模 |
6天 | 2018-03-19 | 2018-03-24 | ||
| 5 | -3层2号塔吊安装 |
12天 | 2018-03-16 | 2018-03-27 | ||
| 6 | -3层2号板底板浇砼 |
9天 | 2018-03-24 | 2018-04-01 | ||
| 7 | -3层2号板钢筋绑扎和止水钢板安装 |
6天 | 2018-03-26 | 2018-03-31 | ||
| 8 | -3层2号板集水井水沟等装模 |
5天 | 2018-03-27 | 2018-03-31 | ||
| 9 | -3层3号板底板浇砼 |
9天 | 2018-03-31 | 2018-04-08 | ||
| 10 | -3层3号板钢筋绑扎和止水钢板安装 |
6天 | 2018-04-02 | 2018-04-07 | ||
| 11 | -3层3号板集水井水沟等装模 |
5天 | 2018-04-03 | 2018-04-07 | ||
| 12 | -3层4号板底板浇砼 |
9天 | 2018-04-07 | 2018-04-15 | ||
| 13 | -3层4号板钢筋绑扎和止水钢板安装 |
6天 | 2018-04-09 | 2018-04-14 | ||
| 14 | -3层4号板集水井水沟等装模 |
5天 | 2018-04-10 | 2018-04-14 | ||
| 15 | -3层3号塔吊安装 |
15天 | 2018-03-20 | 2018-04-03 | ||
| 16 | -3层5号板底板浇砼 |
9天 | 2018-04-14 | 2018-04-22 | ||
| 17 | -3层5号板钢筋绑扎和止水钢板安装 |
6天 | 2018-04-16 | 2018-04-21 | ||
| 18 | -3层5号板集水井水沟等装模 |
5天 | 2018-04-17 | 2018-04-21 | ||
| 19 | -3层6号板底板浇砼 |
12天 | 2018-04-21 | 2018-05-02 | ||
| 20 | -3层6号板钢筋绑扎和止水钢板安装 |
9天 | 2018-04-23 | 2018-05-01 | ||
| 21 | -3层6号板集水井水沟等装模 |
8天 | 2018-04-24 | 2018-05-01 | ||
| 22 | -3层7号板底板浇砼 |
12天 | 2018-05-01 | 2018-05-12 | ||
| 23 | -3层7号板钢筋绑扎和止水钢板安装 |
9天 | 2018-05-03 | 2018-05-11 | ||
| 24 | -3层7号板集水井水沟等装模 |
8天 | 2018-05-04 | 2018-05-11 | ||
| 25 | -3层8号板底板浇砼 |
9天 | 2018-05-11 | 2018-05-19 | ||
| 26 | -3层8号板钢筋绑扎和止水钢板安装 |
6天 | 2018-05-13 | 2018-05-18 | ||
| 27 | -3层8号板集水井水沟等装模 |
5天 | 2018-05-14 | 2018-05-18 | ||
| 28 | -3层9号板底板浇砼 |
12天 | 2018-05-18 | 2018-05-29 | ||
| 29 | -3层9号板钢筋绑扎和止水钢板安装 |
9天 | 2018-05-20 | 2018-05-28 | ||
| 30 | -3层8号板集水井水沟等装模 |
8天 | 2018-05-21 | 2018-05-28 | ||
| 31 | 1号板-2层平板和-3层墙柱浇砼 |
9天 | 2018-03-26 | 2018-04-03 | 2 | |
| 32 | 1号板-3层搭设支模架 |
3天 | 2018-03-26 | 2018-03-28 | ||
| 33 | 1号板-3层搭设外架 |
3天 | 2018-03-26 | 2018-03-28 | ||
| 34 | 1号板-3层墙柱钢、筋、-2层板绑扎 |
8天 | 2018-03-26 | 2018-04-02 | ||
| 35 | 1号板-3层墙柱、-2层平板楼梯装模 |
7天 | 2018-03-27 | 2018-04-02 | ||
| 36 | 2号板-2层平板和-3层墙柱浇砼 |
8天 | 2018-04-02 | 2018-04-09 | 6 | |
| 37 | 2号板-3层搭设支模架 |
2天 | 2018-04-02 | 2018-04-03 | ||
| 38 | 2号板-3层搭设外架 |
2天 | 2018-04-02 | 2018-04-03 | ||
| 39 | 2号板-3层墙柱钢、筋、-2层板绑扎 |
7天 | 2018-04-02 | 2018-04-08 | ||
| 40 | 2号板-3层墙柱、-2层平板楼梯装模 |
6天 | 2018-04-03 | 2018-04-08 | ||
| 41 | 3号板-2层平板和-3层墙柱浇砼 |
9天 | 2018-04-09 | 2018-04-17 | 9 | |
| 42 | 3号板-3层搭设支模架 |
3天 | 2018-04-09 | 2018-04-11 | ||
| 43 | 3号板-3层搭设外架 |
3天 | 2018-04-09 | 2018-04-11 | ||
| 44 | 3号板-3层墙柱钢、筋、-2层板绑扎 |
8天 | 2018-04-09 | 2018-04-16 | ||
| 45 | 3号板-3层墙柱、-2层平板楼梯装模 |
7天 | 2018-04-10 | 2018-04-16 | ||
| 46 | 4号板-2层平板和-3层墙柱浇砼 |
8天 | 2018-04-16 | 2018-04-23 | 12 | |
| 47 | 4号板-3层搭设支模架 |
3天 | 2018-04-16 | 2018-04-18 | ||
| 48 | 4号板-3层搭设外架 |
2天 | 2018-04-16 | 2018-04-17 | ||
| 49 | 4号板-3层墙柱钢、筋、-2层板绑扎 |
7天 | 2018-04-16 | 2018-04-22 | ||
| 50 | 4号板-3层墙柱、-2层平板楼梯装模 |
6天 | 2018-04-17 | 2018-04-22 | ||
| 51 | 5号板-2层平板和-3层柱浇砼 |
7天 | 2018-04-23 | 2018-04-29 | 16 | |
| 52 | 5号板-3层搭设支模架 |
2天 | 2018-04-23 | 2018-04-24 | ||
| 53 | 5号板-3层墙柱钢、筋、-2层板绑扎 |
6天 | 2018-04-23 | 2018-04-28 | ||
| 54 | 5号板-3层墙柱、-2层平板楼梯装模 |
5天 | 2018-04-24 | 2018-04-28 | ||
| 55 | 6号板-2层平板和-3层墙柱浇砼 |
9天 | 2018-05-03 | 2018-05-11 | 19 | |
| 56 | 6号板-3层搭设支模架 |
3天 | 2018-05-03 | 2018-05-05 | ||
| 57 | 6号板-3层搭设外架 |
2天 | 2018-05-03 | 2018-05-04 | ||
| 58 | 6号板-3层墙柱钢、筋、-2层板绑扎 |
8天 | 2018-05-03 | 2018-05-10 | ||
| 59 | 6号板-3层墙柱、-2层平板楼梯装模 |
7天 | 2018-05-04 | 2018-05-10 | ||
| 60 | 7号板-2层平板和-3层墙柱浇砼 |
9天 | 2018-05-13 | 2018-05-21 | 22 | |
| 61 | 7号板-3层搭设支模架 |
3天 | 2018-05-13 | 2018-05-15 | ||
| 62 | 7号板-3层搭设外架 |
3天 | 2018-05-13 | 2018-05-15 | ||
| 63 | 7号板-3层墙柱钢、筋、-2层板绑扎 |
8天 | 2018-05-13 | 2018-05-20 | ||
| 64 | 7号板-3层墙柱、-2层平板楼梯装模 |
7天 | 2018-05-14 | 2018-05-20 | ||
| 65 | 8号板-2层平板和-3层墙柱浇砼 |
8天 | 2018-05-20 | 2018-05-27 | 25 | |
| 66 | 8号板-3层搭设支模架 |
3天 | 2018-05-20 | 2018-05-22 | ||
| 67 | 8号板-3层搭设外架 |
3天 | 2018-05-20 | 2018-05-22 | ||
| 68 | 8号板-3层墙柱钢、筋、-2层板绑扎 |
7天 | 2018-05-20 | 2018-05-26 | ||
| 69 | 8号板-3层墙柱、-2层平板楼梯装模 |
6天 | 2018-05-21 | 2018-05-26 | ||
| 70 | 9号板-2层平板和-3层墙柱浇砼 |
9天 | 2018-05-30 | 2018-06-07 | 28 | |
| 71 | 9号板-3层搭设支模架 |
3天 | 2018-05-30 | 2018-06-01 | ||
| 72 | 9号板-3层搭设外架 |
3天 | 2018-05-30 | 2018-06-01 | ||
| 73 | 9号板-3层墙柱钢、筋、-2层板绑扎 |
8天 | 2018-05-30 | 2018-06-06 | ||
| 74 | 9号板-3层墙柱、-2层平板楼梯装模 |
7天 | 2018-05-31 | 2018-06-06 | ||
| 75 | 1号板-1层平板和-2层墙柱浇砼 |
9天 | 2018-04-04 | 2018-04-12 | 31 | |
| 76 | 1号板-2层搭设支模架 |
3天 | 2018-04-04 | 2018-04-06 | ||
| 77 | 1号板-2层搭设外架 |
3天 | 2018-04-04 | 2018-04-06 | ||
| 78 | 1号板-3层墙柱钢、筋、-1层板绑扎 |
8天 | 2018-04-04 | 2018-04-11 | ||
| 79 | 1号板-2层墙柱、-1层平板楼梯装模 |
7天 | 2018-04-05 | 2018-04-11 | ||
| 80 | 2号板-1层平板和-2层墙柱浇砼 |
8天 | 2018-04-10 | 2018-04-17 | 36 | |
| 81 | 2号板-2层搭设支模架 |
3天 | 2018-04-10 | 2018-04-12 | ||
| 82 | 2号板-2层搭设外架 |
3天 | 2018-04-10 | 2018-04-12 | ||
| 83 | 2号板-2层墙柱钢、筋、-1层板绑扎 |
7天 | 2018-04-10 | 2018-04-16 | ||
| 84 | 2号板-2层墙柱、-1层平板楼梯装模 |
6天 | 2018-04-11 | 2018-04-16 | ||
| 85 | 3号板-1层平板和-2层墙柱浇砼 |
9天 | 2018-04-18 | 2018-04-26 | 41 | |
| 86 | 3号板-2层搭设支模架 |
3天 | 2018-04-18 | 2018-04-20 | ||
| 87 | 3号板-2层搭设外架 |
3天 | 2018-04-18 | 2018-04-20 | ||
| 88 | 3号板-2层墙柱钢、筋、-1层板绑扎 |
8天 | 2018-04-18 | 2018-04-25 | ||
| 89 | 3号板-2层墙柱、-1层平板楼梯装模 |
7天 | 2018-04-19 | 2018-04-25 | ||
| 90 | 4号板-1层平板和-2层墙柱浇砼 |
8天 | 2018-04-24 | 2018-05-01 | 46 | |
| 91 | 4号板-2层搭设支模架 |
3天 | 2018-04-24 | 2018-04-26 | ||
| 92 | 4号板-2层搭设外架 |
3天 | 2018-04-24 | 2018-04-26 | ||
| 93 | 4号板-2层墙柱钢、筋、-1层板绑扎 |
7天 | 2018-04-24 | 2018-04-30 | ||
| 94 | 4号板-2层墙柱、-1层平板楼梯装模 |
6天 | 2018-04-25 | 2018-04-30 | ||
| 95 | 5号板-1层平板和-2层柱浇砼 |
7天 | 2018-04-30 | 2018-05-06 | 51 | |
| 96 | 5号板-2层搭设支模架 |
2天 | 2018-04-30 | 2018-05-01 | ||
| 97 | 5号板-2层墙柱钢、筋、-1层板绑扎 |
6天 | 2018-04-30 | 2018-05-05 | ||
| 98 | 5号板-2层墙柱、-1层平板楼梯装模 |
5天 | 2018-05-01 | 2018-05-05 | ||
| 99 | 6号板-1层平板和-2层墙柱浇砼 |
9天 | 2018-05-12 | 2018-05-20 | 55 | |
| 100 | 6号板-2层搭设支模架 |
3天 | 2018-05-12 | 2018-05-14 | ||
| 101 | 6号板-2层搭设外架 |
3天 | 2018-05-12 | 2018-05-14 | ||
| 102 | 6号板-2层墙柱钢、筋、-2层板绑扎 |
8天 | 2018-05-12 | 2018-05-19 | ||
| 103 | 6号板-2层墙柱、-1层平板楼梯装模 |
7天 | 2018-05-13 | 2018-05-19 | ||
| 104 | 7号板-1层平板和-2层墙柱浇砼 |
12天 | 2018-05-22 | 2018-06-02 | 60 | |
| 105 | 7号板-2层搭设支模架 |
4天 | 2018-05-22 | 2018-05-25 | ||
| 106 | 7号板-2层搭设外架 |
3天 | 2018-05-22 | 2018-05-24 | ||
| 107 | 7号板-2层墙柱钢、筋、-1层板绑扎 |
11天 | 2018-05-22 | 2018-06-01 | ||
| 108 | 7号板-2层墙柱、-1层平板楼梯装模 |
10天 | 2018-05-23 | 2018-06-01 | ||
| 109 | 8号板-1层平板和-2层墙柱浇砼 |
8天 | 2018-05-28 | 2018-06-04 | 65 | |
| 110 | 8号板-2层搭设支模架 |
3天 | 2018-05-28 | 2018-05-30 | ||
| 111 | 8号板-2层搭设外架 |
3天 | 2018-05-28 | 2018-05-30 | ||
| 112 | 8号板-2层墙柱钢、筋、-1层板绑扎 |
7天 | 2018-05-28 | 2018-06-03 | ||
| 113 | 8号板-2层墙柱、-1层平板楼梯装模 |
6天 | 2018-05-29 | 2018-06-03 | ||
| 114 | 9号板-1层平板和-2层墙柱浇砼 |
12天 | 2018-06-08 | 2018-06-19 | 70 | |
| 115 | 9号板-2层搭设支模架 |
4天 | 2018-06-08 | 2018-06-11 | ||
| 116 | 9号板-2层搭设外架 |
3天 | 2018-06-08 | 2018-06-10 | ||
| 117 | 9号板-2层墙柱钢、筋、-1层板绑扎 |
11天 | 2018-06-08 | 2018-06-18 | ||
| 118 | 9号板-2层墙柱、-1层平板楼梯装模 |
10天 | 2018-06-09 | 2018-06-18 | ||
| 119 | 1号板1层平板和-1层墙柱浇砼 |
11天 | 2018-04-13 | 2018-04-23 | 75 | |
| 120 | 1号板-1层搭设支模架 |
4天 | 2018-04-13 | 2018-04-16 | ||
| 121 | 1号板-1层搭设外架 |
4天 | 2018-04-13 | 2018-04-16 | ||
| 122 | 1号板-1层墙柱钢、筋、1层板绑扎 |
10天 | 2018-04-13 | 2018-04-22 | ||
| 123 | 1号板-2层墙柱、-1层平板楼梯装模 |
9天 | 2018-04-14 | 2018-04-22 | ||
| 124 | 2号板1层平板和-1层墙柱浇砼 |
10天 | 2018-04-18 | 2018-04-27 | 80 | |
| 125 | 2号板-1层搭设支模架 |
4天 | 2018-04-18 | 2018-04-21 | ||
| 126 | 2号板-1层搭设外架 |
4天 | 2018-04-18 | 2018-04-21 | ||
| 127 | 2号板-1层墙柱钢、筋、1层板绑扎 |
9天 | 2018-04-18 | 2018-04-26 | ||
| 128 | 2号板-1层墙柱、1层平板楼梯装模 |
8天 | 2018-04-19 | 2018-04-26 | ||
| 129 | 3号板1层平板和-1层墙柱浇砼 |
11天 | 2018-04-27 | 2018-05-07 | 85 | |
| 130 | 3号板-1层搭设支模架 |
4天 | 2018-04-27 | 2018-04-30 | ||
| 131 | 3号板-1层搭设外架 |
4天 | 2018-04-27 | 2018-04-30 | ||
| 132 | 3号板-1层墙柱钢、筋、1层板绑扎 |
10天 | 2018-04-27 | 2018-05-06 | ||
| 133 | 3号板-1层墙柱、1层平板楼梯装模 |
9天 | 2018-04-28 | 2018-05-06 | ||
| 134 | 4号板1层平板和-1层墙柱浇砼 |
10天 | 2018-05-02 | 2018-05-11 | 90 | |
| 135 | 4号板-1层搭设支模架 |
4天 | 2018-05-02 | 2018-05-05 | ||
| 136 | 4号板-1层搭设外架 |
4天 | 2018-05-02 | 2018-05-05 | ||
| 137 | 4号板-1层墙柱钢、筋、1层板绑扎 |
9天 | 2018-05-02 | 2018-05-10 | ||
| 138 | 4号板-1层墙柱、1层平板楼梯装模 |
8天 | 2018-05-03 | 2018-05-10 | ||
| 139 | 5号板1层平板和-1层柱浇砼 |
9天 | 2018-05-07 | 2018-05-15 | 95 | |
| 140 | 5号板-1层搭设支模架 |
3天 | 2018-05-07 | 2018-05-09 | ||
| 141 | 5号板-1层墙柱钢、筋、1层板绑扎 |
8天 | 2018-05-07 | 2018-05-14 | ||
| 142 | 5号板-1层墙柱、1层平板楼梯装模 |
7天 | 2018-05-08 | 2018-05-14 | ||
| 143 | 6号板1层平板和-1层墙柱浇砼 |
11天 | 2018-05-21 | 2018-05-31 | 99 | |
| 144 | 6号板-1层搭设支模架 |
4天 | 2018-05-21 | 2018-05-24 | ||
| 145 | 6号板-1层搭设外架 |
4天 | 2018-05-21 | 2018-05-24 | ||
| 146 | 6号板-1层墙柱钢、筋、1层板绑扎 |
10天 | 2018-05-21 | 2018-05-30 | ||
| 147 | 6号板-1层墙柱、1层平板楼梯装模 |
9天 | 2018-05-22 | 2018-05-30 | ||
| 148 | 7号板1层平板和-1层墙柱浇砼 |
13天 | 2018-06-03 | 2018-06-15 | 104 | |
| 149 | 7号板-1层搭设支模架 |
5天 | 2018-06-03 | 2018-06-07 | ||
| 150 | 7号板-1层搭设外架 |
5天 | 2018-06-03 | 2018-06-07 | ||
| 151 | 7号板-1层墙柱钢、筋、1层板绑扎 |
12天 | 2018-06-03 | 2018-06-14 | ||
| 152 | 7号板-1层墙柱、1层平板楼梯装模 |
11天 | 2018-06-04 | 2018-06-14 | ||
| 153 | 8号板1层平板和-1层墙柱浇砼 |
11天 | 2018-06-05 | 2018-06-15 | 109 | |
| 154 | 8号板-1层搭设支模架 |
4天 | 2018-06-05 | 2018-06-08 | ||
| 155 | 8号板-1层搭设外架 |
4天 | 2018-06-05 | 2018-06-08 | ||
| 156 | 8号板-1层墙柱钢、筋、1层板绑扎 |
10天 | 2018-06-05 | 2018-06-14 | ||
| 157 | 8号板-1层墙柱、1层平板楼梯装模 |
9天 | 2018-06-06 | 2018-06-14 | ||
| 158 | 9号板1层平板和-1层墙柱浇砼 |
13天 | 2018-06-20 | 2018-07-02 | 114 | |
| 159 | 9号板-1层搭设支模架 |
5天 | 2018-06-20 | 2018-06-24 | ||
| 160 | 9号板-1层搭设外架 |
5天 | 2018-06-20 | 2018-06-24 | ||
| 161 | 9号板-1层墙柱钢、筋、1层板绑扎 |
12天 | 2018-06-20 | 2018-07-01 | ||
| 162 | 9号板-1层墙柱、1层平板楼梯装模 |
11天 | 2018-06-21 | 2018-07-01 |
