文件编号 | 1848 | 工期 | 512天 | 开始时间 | 2017-01-06 | 结束时间 | 2018-06-01 |
任务数 | 24K | 整理日期 | 2019/5/17 | 下载次数 | 3890次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

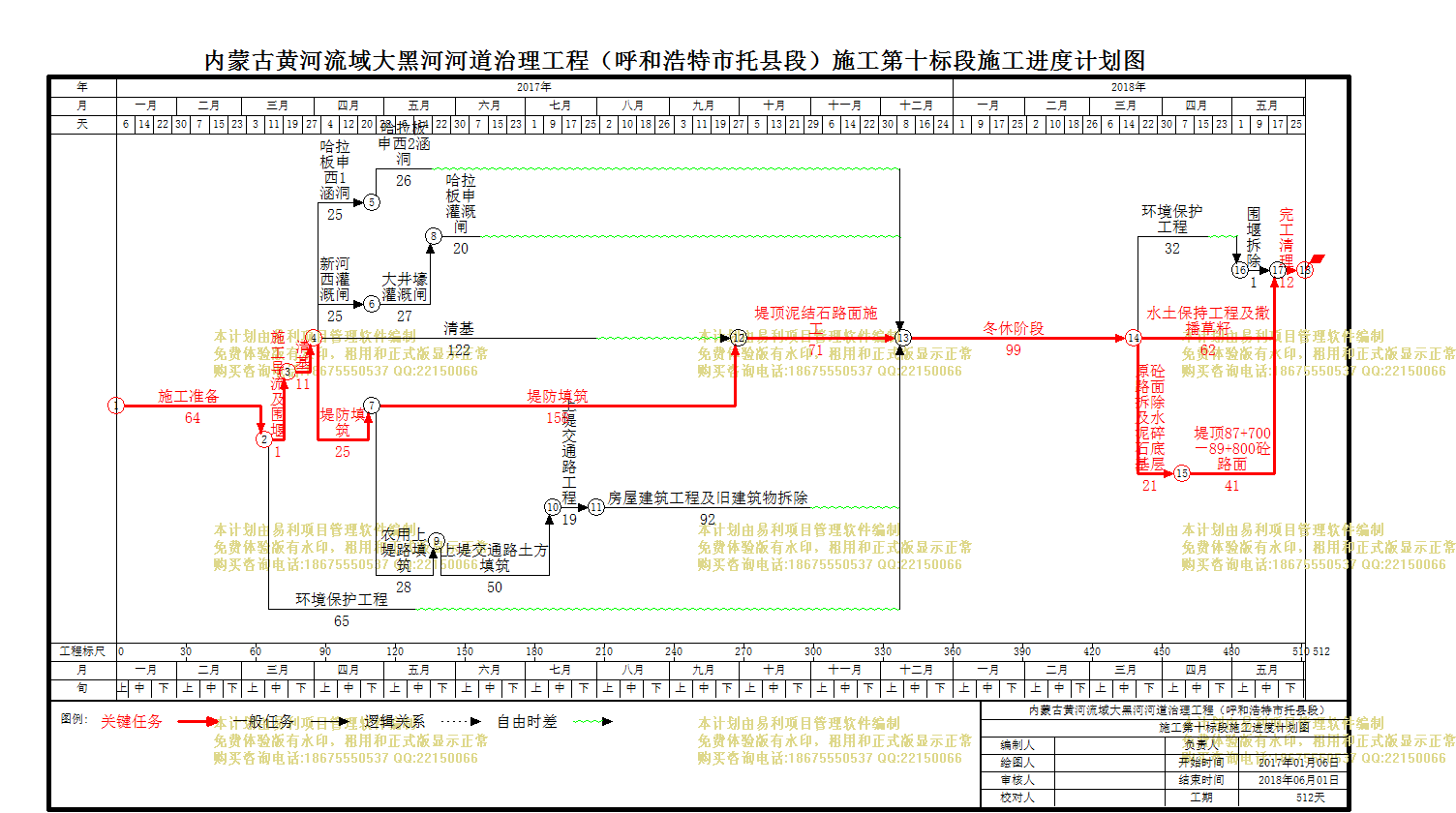

内蒙古自治区镫口扬水灌区续建配套与节水改造工程(2014年)项目施工第一标段 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 施工准备 |
64天 | 2017年01月06日 | 2017年03月10日 | ||
2 | 施工导流及围堰 |
10天 | 2017年03月11日 | 2017年03月20日 | 1 | |
3 | 清基 |
11天 | 2017年03月21日 | 2017年03月31日 | 2 | |
4 | 清基 |
122天 | 2017年04月01日 | 2017年07月31日 | 3 | |
5 | 环境保护工程 |
65天 | 2017年03月11日 | 2017年05月14日 | 1 | |
6 | 农用上堤路填筑 |
28天 | 2017年04月26日 | 2017年05月23日 | 14 | |
7 | 上堤交通路土方填筑 |
50天 | 2017年05月24日 | 2017年07月12日 | 6 | |
8 | 上堤交通路工程 |
19天 | 2017年07月13日 | 2017年07月31日 | 7 | |
9 | 房屋建筑工程及旧建筑物拆除 |
92天 | 2017年08月01日 | 2017年10月31日 | 8 | |
10 | 围堰拆除 |
14天 | 2018年05月05日 | 2018年05月18日 | 23 | |
11 | 原砼路面拆除及水泥碎石底基层 |
21天 | 2018年03月20日 | 2018年04月09日 | 22 | |
12 | 堤顶87+700-89+800砼路面 |
41天 | 2018年04月10日 | 2018年05月20日 | 11 | |
13 | 水土保持工程及撒播草籽 |
62天 | 2018年03月20日 | 2018年05月20日 | 22 | |
14 | 堤防填筑 |
25天 | 2017年04月01日 | 2017年04月25日 | 3 | |
15 | 堤防填筑 |
158天 | 2017年04月26日 | 2017年09月30日 | 14 | |
16 | 堤顶泥结石路面施工 |
71天 | 2017年10月01日 | 2017年12月10日 | 4,15 | |
17 | 哈拉板申西1涵洞 |
25天 | 2017年04月01日 | 2017年04月25日 | 3 | |
18 | 新河西灌溉闸 |
25天 | 2017年04月01日 | 2017年04月25日 | 3 | |
19 | 大井壕灌溉闸 |
27天 | 2017年04月26日 | 2017年05月22日 | 18 | |
20 | 哈拉板申灌溉闸 |
20天 | 2017年05月23日 | 2017年06月11日 | 19 | |
21 | 哈拉板申西2涵洞 |
26天 | 2017年04月26日 | 2017年05月21日 | 17 | |
22 | 冬休阶段 |
99天 | 2017年12月11日 | 2018年03月19日 | 9,21,16,20,5 | |
23 | 环境保护工程 |
32天 | 2018年03月20日 | 2018年04月20日 | 22 | |
24 | 完工清理 |
12天 | 2018年05月21日 | 2018年06月01日 | 10,13,12 |
