瓮福紫金化工生活区第4号公寓楼剩余装修工程工作计划| 文件编号 | 18462 | 工期 | 69天 | 开始时间 | 2014-05-22 | 结束时间 | 2014-07-29 |
| 任务数 | 30K | 整理日期 | 2019/5/18 | 下载次数 | 4189次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

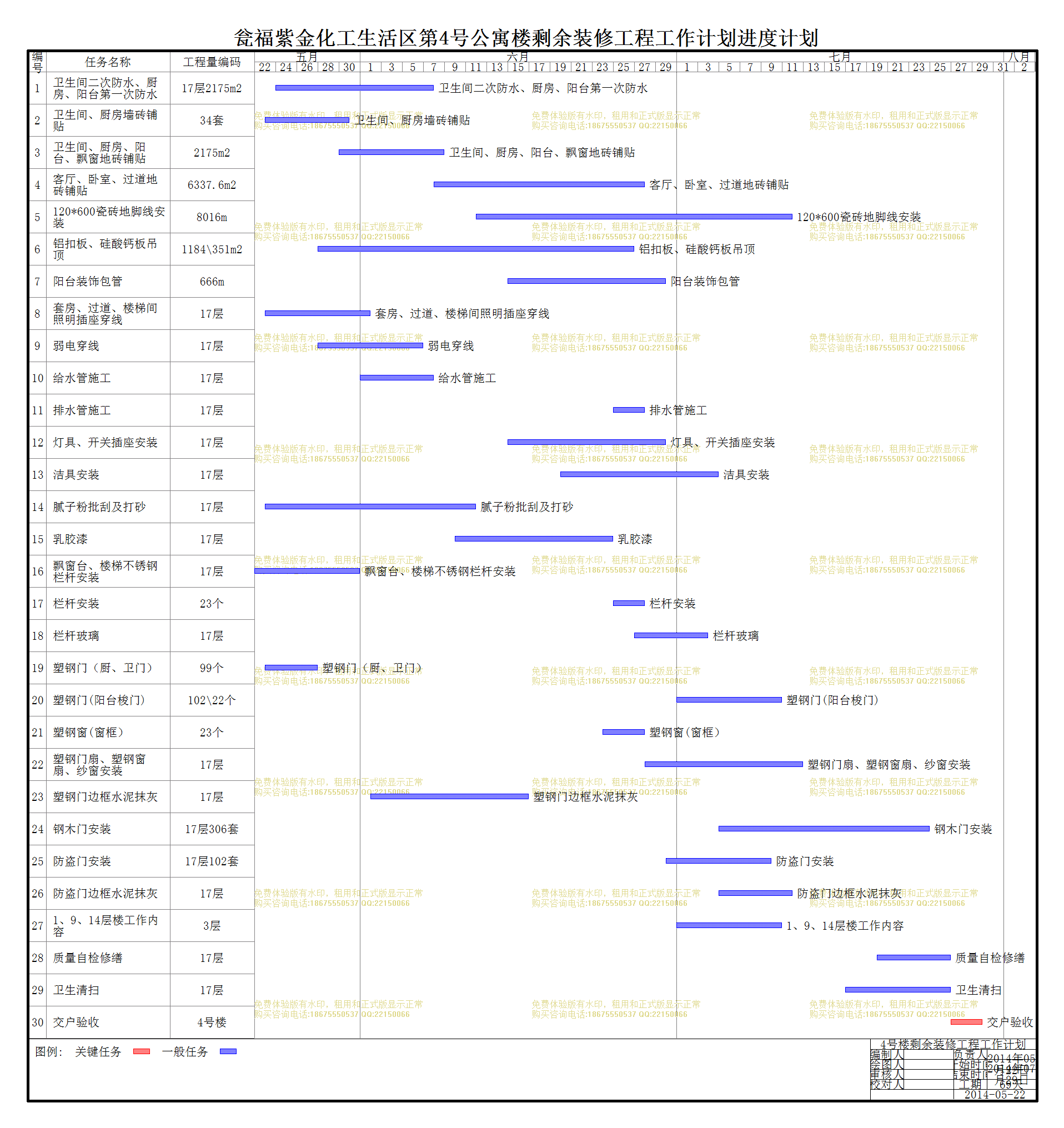

| 瓮福紫金化工生活区第4号公寓楼剩余装修工程工作计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工程量编码 |
工期 |
开始时间 |
结束时间 |
| 1 | 卫生间二次防水、厨房、阳台第一次防水 |
17层2175m2 | 15天 | 2014年05月24日 | 2014年06月07日 |
| 2 | 卫生间、厨房墙砖铺贴 |
34套 | 8天 | 2014年05月23日 | 2014年05月30日 |
| 3 | 卫生间、厨房、阳台、飘窗地砖铺贴 |
2175m2 | 10天 | 2014年05月30日 | 2014年06月08日 |
| 4 | 客厅、卧室、过道地砖铺贴 |
6337.6m2 | 20天 | 2014年06月08日 | 2014年06月27日 |
| 5 | 120*600瓷砖地脚线安装 |
8016m | 30天 | 2014年06月12日 | 2014年07月11日 |
| 6 | 铝扣板、硅酸钙板吊顶 |
1184\351m2 | 30天 | 2014年05月28日 | 2014年06月26日 |
| 7 | 阳台装饰包管 |
666m | 15天 | 2014年06月15日 | 2014年06月29日 |
| 8 | 套房、过道、楼梯间照明插座穿线 |
17层 | 10天 | 2014年05月23日 | 2014年06月01日 |
| 9 | 弱电穿线 |
17层 | 10天 | 2014年05月28日 | 2014年06月06日 |
| 10 | 给水管施工 |
17层 | 7天 | 2014年06月01日 | 2014年06月07日 |
| 11 | 排水管施工 |
17层 | 3天 | 2014年06月25日 | 2014年06月27日 |
| 12 | 灯具、开关插座安装 |
17层 | 15天 | 2014年06月15日 | 2014年06月29日 |
| 13 | 洁具安装 |
17层 | 15天 | 2014年06月20日 | 2014年07月04日 |
| 14 | 腻子粉批刮及打砂 |
17层 | 20天 | 2014年05月23日 | 2014年06月11日 |
| 15 | 乳胶漆 |
17层 | 15天 | 2014年06月10日 | 2014年06月24日 |
| 16 | 飘窗台、楼梯不锈钢栏杆安装 |
17层 | 10天 | 2014年05月22日 | 2014年05月31日 |
| 17 | 栏杆安装 |
23个 | 3天 | 2014年06月25日 | 2014年06月27日 |
| 18 | 栏杆玻璃 |
17层 | 7天 | 2014年06月27日 | 2014年07月03日 |
| 19 | 塑钢门(厨、卫门) |
99个 | 5天 | 2014年05月23日 | 2014年05月27日 |
| 20 | 塑钢门(阳台梭门) |
102\22个 | 10天 | 2014年07月01日 | 2014年07月10日 |
| 21 | 塑钢窗(窗框) |
23个 | 4天 | 2014年06月24日 | 2014年06月27日 |
| 22 | 塑钢门扇、塑钢窗扇、纱窗安装 |
17层 | 15天 | 2014年06月28日 | 2014年07月12日 |
| 23 | 塑钢门边框水泥抹灰 |
17层 | 15天 | 2014年06月02日 | 2014年06月16日 |
| 24 | 钢木门安装 |
17层306套 | 20天 | 2014年07月05日 | 2014年07月24日 |
| 25 | 防盗门安装 |
17层102套 | 10天 | 2014年06月30日 | 2014年07月09日 |
| 26 | 防盗门边框水泥抹灰 |
17层 | 7天 | 2014年07月05日 | 2014年07月11日 |
| 27 | 1、9、14层楼工作内容 |
3层 | 10天 | 2014年07月01日 | 2014年07月10日 |
| 28 | 质量自检修缮 |
17层 | 7天 | 2014年07月20日 | 2014年07月26日 |
| 29 | 卫生清扫 |
17层 | 10天 | 2014年07月17日 | 2014年07月26日 |
| 30 | 交户验收 |
4号楼 | 3天 | 2014年07月27日 | 2014年07月29日 |
