广东平海电厂导标工程| 文件编号 | 18149 | 工期 | 181天 | 开始时间 | 2014-03-17 | 结束时间 | 2014-09-13 |
| 任务数 | 25K | 整理日期 | 2019/5/18 | 下载次数 | 4250次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

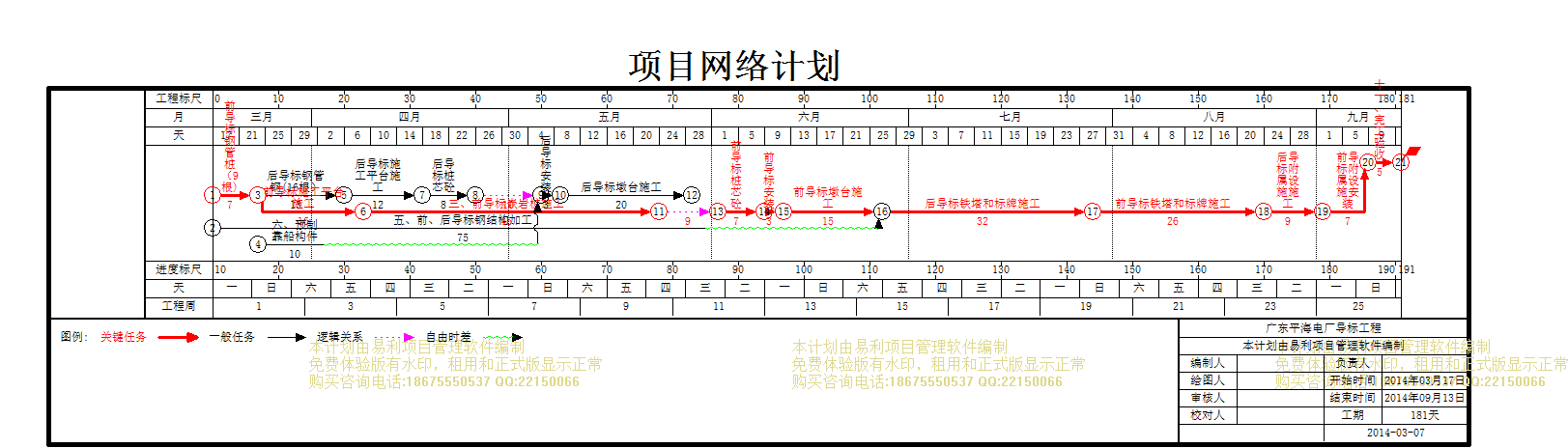

| 广东平海电厂导标工程 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号  |
任务名称  |
工期  |
开始时间  |
结束时间  |
| 1 | 一、水上钢管桩施工  |
20天 | 2014年03月17日 | 2014年04月05日 |
| 2 | 前导标钢管桩(9根)  |
7天 | 2014年03月17日 | 2014年03月23日 |
| 3 | 后导标钢管钢(16根)  |
13天 | 2014年03月24日 | 2014年04月05日 |
| 4 | 二、施工工作平台施工  |
25天 | 2014年03月24日 | 2014年04月17日 |
| 5 | 前导标施工平台施工  |
16天 | 2014年03月24日 | 2014年04月08日 |
| 6 | 后导标施工平台施工  |
12天 | 2014年04月06日 | 2014年04月17日 |
| 7 | 三、前导标嵌岩桩施工  |
45天 | 2014年04月09日 | 2014年05月23日 |
| 8 | 四、桩芯砼施工  |
52天 | 2014年04月18日 | 2014年06月08日 |
| 9 | 前导标桩芯砼  |
7天 | 2014年06月02日 | 2014年06月08日 |
| 10 | 后导标桩芯砼  |
8天 | 2014年04月18日 | 2014年04月25日 |
| 11 | 五、前、后导标钢结构加工  |
75天 | 2014年03月17日 | 2014年05月30日 |
| 12 | 六、预制靠船构件  |
10天 | 2014年03月24日 | 2014年04月02日 |
| 13 | 七、靠船构件安装  |
37天 | 2014年05月06日 | 2014年06月11日 |
| 14 | 前导标安装  |
3天 | 2014年06月09日 | 2014年06月11日 |
| 15 | 后导标安装  |
3天 | 2014年05月06日 | 2014年05月08日 |
| 16 | 八、墩台施工  |
49天 | 2014年05月09日 | 2014年06月26日 |
| 17 | 前导标墩台施工  |
15天 | 2014年06月12日 | 2014年06月26日 |
| 18 | 后导标墩台施工  |
20天 | 2014年05月09日 | 2014年05月28日 |
| 19 | 九、铁塔及标牌安装  |
58天 | 2014年06月27日 | 2014年08月23日 |
| 20 | 后导标铁塔和标牌施工  |
32天 | 2014年06月27日 | 2014年07月28日 |
| 21 | 前导标铁塔和标牌施工  |
26天 | 2014年07月29日 | 2014年08月23日 |
| 22 | 十、附属设施安装  |
16天 | 2014年08月24日 | 2014年09月08日 |
| 23 | 后导标附属设施施工  |
9天 | 2014年08月24日 | 2014年09月01日 |
| 24 | 前导标附属设施安装  |
7天 | 2014年09月02日 | 2014年09月08日 |
| 25 | 十一、完工验收  |
5天 | 2014年09月09日 | 2014年09月13日 |
