阿呷水电站工程| 文件编号 | 18093 | 工期 | 320天 | 开始时间 | 2014-02-15 | 结束时间 | 2014-12-31 |
| 任务数 | 67K | 整理日期 | 2019/5/18 | 下载次数 | 4250次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

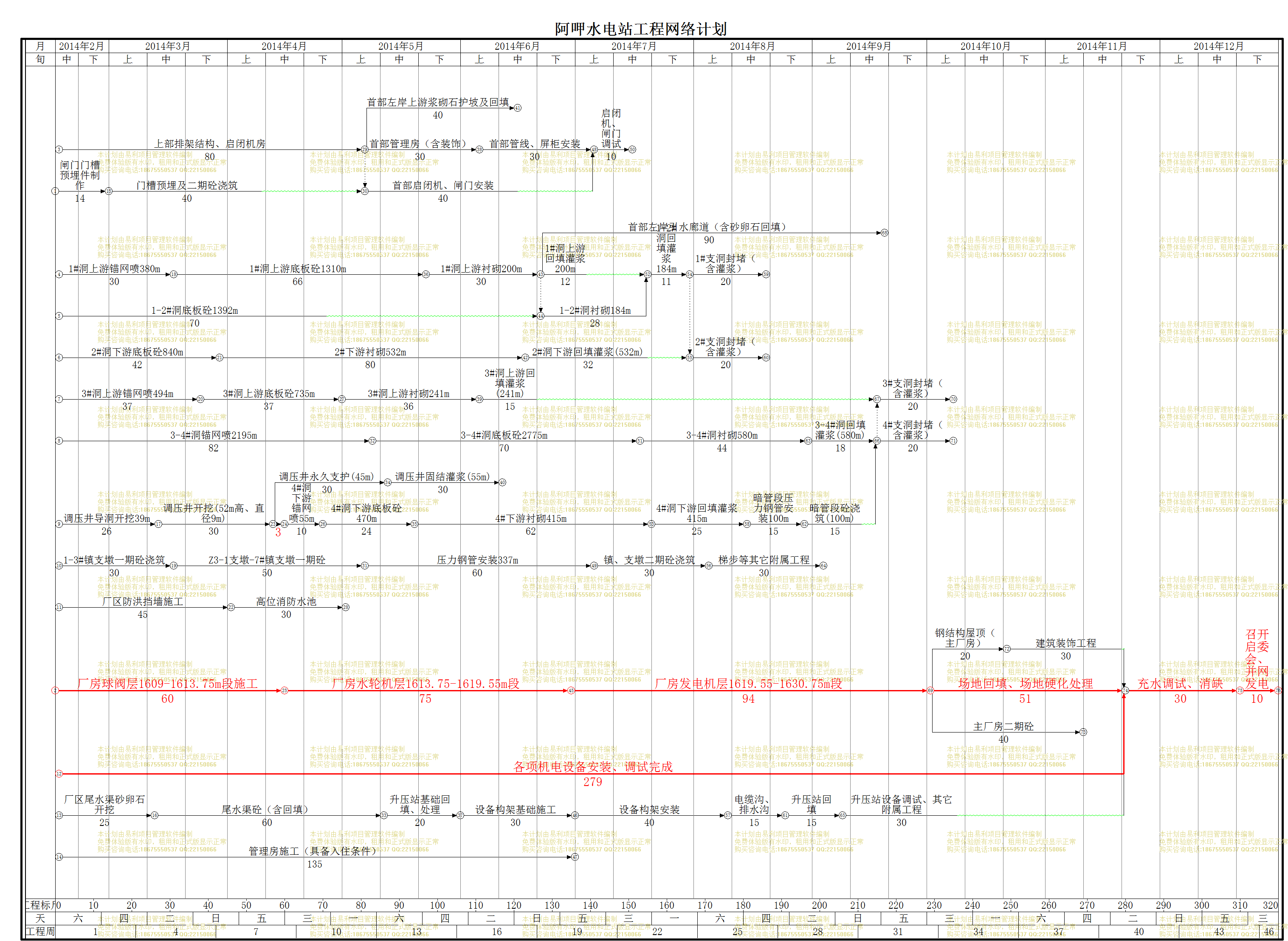

| 阿呷水电站工程 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号  |
任务名称  |
工期  |
开始时间  |
结束时间  |
前置任务  |
| 1 | 首部左岸引水廊道(含砂卵石回填)  |
90天 | 2014年06月22日 | 2014年09月19日 | 8 |
| 2 | 首部左岸上游浆砌石护坡及回填  |
40天 | 2014年05月07日 | 2014年06月15日 | 3 |
| 3 | 上部排架结构、启闭机房  |
80天 | 2014年02月16日 | 2014年05月06日 | |
| 4 | 首部启闭机、闸门安装  |
40天 | 2014年05月07日 | 2014年06月15日 | 67,3 |
| 5 | 首部管理房(含装饰)  |
30天 | 2014年05月07日 | 2014年06月05日 | 3 |
| 6 | 首部管线、屏柜安装  |
30天 | 2014年06月06日 | 2014年07月05日 | 5 |
| 7 | 启闭机、闸门调试  |
10天 | 2014年07月06日 | 2014年07月15日 | 4,6 |
| 8 | 1#洞上游衬砌200m  |
30天 | 2014年05月23日 | 2014年06月21日 | 54 |
| 9 | 1#洞上游回填灌浆200m  |
12天 | 2014年06月22日 | 2014年07月03日 | 8 |
| 10 | 1-2#洞衬砌184m  |
28天 | 2014年06月22日 | 2014年07月19日 | 55,8 |
| 11 | 1-2#洞回填灌浆184m  |
11天 | 2014年07月20日 | 2014年07月30日 | 10,9 |
| 12 | 1#支洞封堵(含灌浆)  |
20天 | 2014年07月31日 | 2014年08月19日 | 11 |
| 13 | 2#下游衬砌532m  |
80天 | 2014年03月30日 | 2014年06月17日 | 56 |
| 14 | 2#洞下游回填灌浆(532m)  |
32天 | 2014年06月18日 | 2014年07月19日 | 13 |
| 15 | 2#支洞封堵(含灌浆)  |
20天 | 2014年07月31日 | 2014年08月19日 | 14,11 |
| 16 | 3#洞上游衬砌241m  |
36天 | 2014年05月01日 | 2014年06月05日 | 58 |
| 17 | 3#洞上游回填灌浆(241m)  |
15天 | 2014年06月06日 | 2014年06月20日 | 16 |
| 18 | 3-4#洞衬砌580m  |
44天 | 2014年07月18日 | 2014年08月30日 | 60 |
| 19 | 3-4#洞回填灌浆(580m)  |
18天 | 2014年08月31日 | 2014年09月17日 | 18 |
| 20 | 3#支洞封堵(含灌浆)  |
20天 | 2014年09月18日 | 2014年10月07日 | 19,17 |
| 21 | 调压井开挖(52m高、直径9m)  |
30天 | 2014年03月14日 | 2014年04月12日 | 61 |
| 22 | 调压井永久支护(45m)  |
30天 | 2014年04月13日 | 2014年05月12日 | 21 |
| 23 | 调压井固结灌浆(55m)  |
30天 | 2014年05月13日 | 2014年06月11日 | 22 |
| 24 | 4#下游衬砌415m  |
62天 | 2014年05月20日 | 2014年07月20日 | 63 |
| 25 | 4#洞下游回填灌浆415m  |
25天 | 2014年07月21日 | 2014年08月14日 | 24 |
| 26 | 1-3#镇支墩一期砼浇筑  |
30天 | 2014年02月16日 | 2014年03月17日 | |
| 27 | Z3-1支墩-7#镇支墩一期砼  |
50天 | 2014年03月18日 | 2014年05月06日 | 26 |
| 28 | 压力钢管安装337m  |
60天 | 2014年05月07日 | 2014年07月05日 | 27 |
| 29 | 镇、支墩二期砼浇筑  |
30天 | 2014年07月06日 | 2014年08月04日 | 28 |
| 30 | 梯步等其它附属工程  |
30天 | 2014年08月05日 | 2014年09月03日 | 29 |
| 31 | 暗管段压力钢管安装100m  |
15天 | 2014年08月15日 | 2014年08月29日 | 25 |
| 32 | 暗管段砼浇筑(100m)  |
15天 | 2014年08月30日 | 2014年09月13日 | 31 |
| 33 | 4#支洞封堵(含灌浆)  |
20天 | 2014年09月18日 | 2014年10月07日 | 32,19 |
| 34 | 厂房球阀层1609-1613.75m段施工  |
60天 | 2014年02月15日 | 2014年04月15日 | |
| 35 | 厂房水轮机层1613.75-1619.55m段  |
75天 | 2014年04月16日 | 2014年06月29日 | 34 |
| 36 | 厂房发电机层1619.55-1630.75m段  |
94天 | 2014年06月30日 | 2014年10月01日 | 35 |
| 37 | 钢结构屋顶(主厂房)  |
20天 | 2014年10月02日 | 2014年10月21日 | 36 |
| 38 | 主厂房二期砼  |
40天 | 2014年10月02日 | 2014年11月10日 | 36 |
| 39 | 建筑装饰工程  |
30天 | 2014年10月22日 | 2014年11月20日 | 37 |
| 40 | 厂区防洪挡墙施工  |
45天 | 2014年02月16日 | 2014年04月01日 | |
| 41 | 厂区尾水渠砂卵石开挖  |
25天 | 2014年02月16日 | 2014年03月12日 | |
| 42 | 尾水渠砼(含回填)  |
60天 | 2014年03月13日 | 2014年05月11日 | 41 |
| 43 | 升压站基础回填、处理  |
20天 | 2014年05月12日 | 2014年05月31日 | 42 |
| 44 | 设备构架安装  |
40天 | 2014年07月01日 | 2014年08月09日 | 64 |
| 45 | 电缆沟、排水沟  |
15天 | 2014年08月10日 | 2014年08月24日 | 44 |
| 46 | 升压站回填  |
15天 | 2014年08月25日 | 2014年09月08日 | 45 |
| 47 | 升压站设备调试、其它附属工程  |
30天 | 2014年09月09日 | 2014年10月08日 | 46 |
| 48 | 充水调试、消缺  |
30天 | 2014年11月22日 | 2014年12月21日 | 65,50,39,47 |
| 49 | 召开启委会、并网发电  |
10天 | 2014年12月22日 | 2014年12月31日 | 48 |
| 50 | 各项机电设备安装、调试完成  |
279天 | 2014年02月16日 | 2014年11月21日 | |
| 51 | 管理房施工(具备入住条件)  |
135天 | 2014年02月16日 | 2014年06月30日 | |
| 52 | 高位消防水池  |
30天 | 2014年04月02日 | 2014年05月01日 | 40 |
| 53 | 1#洞上游锚网喷380m  |
30天 | 2014年02月16日 | 2014年03月17日 | |
| 54 | 1#洞上游底板砼1310m  |
66天 | 2014年03月18日 | 2014年05月22日 | 53 |
| 55 | 1-2#洞底板砼1392m  |
70天 | 2014年02月16日 | 2014年04月26日 | |
| 56 | 2#洞下游底板砼840m  |
42天 | 2014年02月16日 | 2014年03月29日 | |
| 57 | 3#洞上游锚网喷494m  |
37天 | 2014年02月16日 | 2014年03月24日 | |
| 58 | 3#洞上游底板砼735m  |
37天 | 2014年03月25日 | 2014年04月30日 | 57 |
| 59 | 3-4#洞锚网喷2195m  |
82天 | 2014年02月16日 | 2014年05月08日 | |
| 60 | 3-4#洞底板砼2775m  |
70天 | 2014年05月09日 | 2014年07月17日 | 59 |
| 61 | 调压井导洞开挖39m  |
26天 | 2014年02月16日 | 2014年03月13日 | |
| 62 | 4#洞下游锚网喷55m  |
10天 | 2014年04月16日 | 2014年04月25日 | 21 |
| 63 | 4#洞下游底板砼470m  |
24天 | 2014年04月26日 | 2014年05月19日 | 62 |
| 64 | 设备构架基础施工  |
30天 | 2014年06月01日 | 2014年06月30日 | 43 |
| 65 | 场地回填、场地硬化处理  |
51天 | 2014年10月02日 | 2014年11月21日 | 36 |
| 66 | 闸门门槽预埋件制作  |
14天 | 2014年02月15日 | 2014年02月28日 | |
| 67 | 门槽预埋及二期砼浇筑  |
40天 | 2014年03月01日 | 2014年04月09日 | 66 |
