 雅砻江进度

雅砻江进度

文件编号 1803 工期 266天 开始时间 2014-03-10 结束时间 2014-11-30
任务数 76K 整理日期 2019/5/17 下载次数 3891
下载地址 计划文件点击下载(登录后才可以下载)

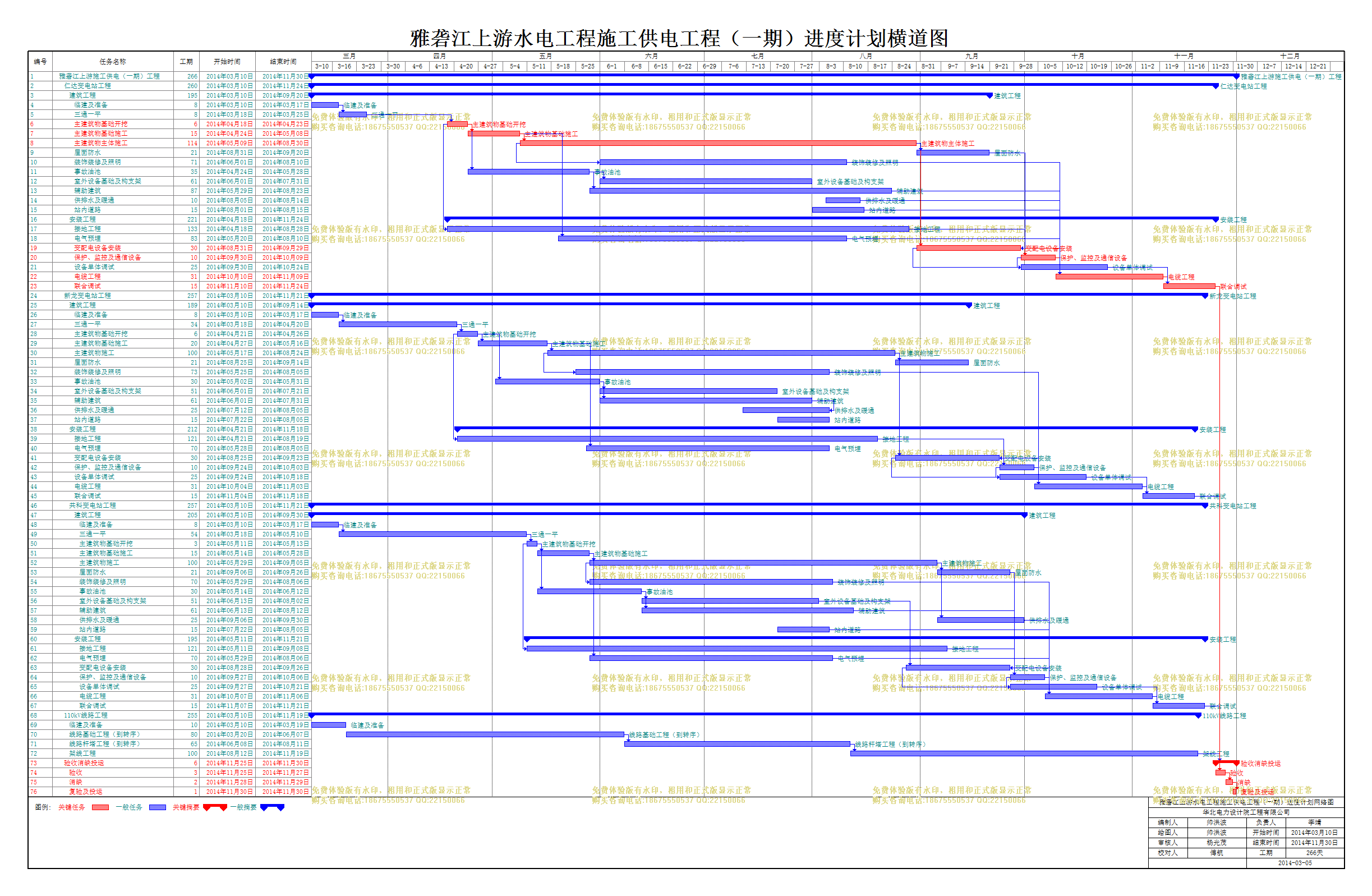

计划内容
雅砻江进度

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
雅砻江上游施工供电(一期)工程
266天 2014年03月10日 2014年11月30日
2
仁达变电站工程
260天 2014年03月10日 2014年11月24日
3
建筑工程
195天 2014年03月10日 2014年09月20日
4
临建及准备
8天 2014年03月10日 2014年03月17日
5
三通一平
8天 2014年03月18日 2014年03月25日 4
6
主建筑物基础开挖
6天 2014年04月18日 2014年04月23日 5
7
主建筑物基础施工
15天 2014年04月24日 2014年05月08日 6
8
主建筑物主体施工
114天 2014年05月09日 2014年08月30日 7
9
屋面防水
21天 2014年08月31日 2014年09月20日 8
10
装饰装修及照明
71天 2014年06月01日 2014年08月10日 8[SS]
11
事故油池
35天 2014年04月24日 2014年05月28日 6
12
室外设备基础及构支架
61天 2014年06月01日 2014年07月31日 11
13
辅助建筑
87天 2014年05月29日 2014年08月23日 11
14
供排水及暖通
10天 2014年08月05日 2014年08月14日
15
站内道路
15天 2014年08月01日 2014年08月15日
16
安装工程
221天 2014年04月18日 2014年11月24日
17
接地工程
133天 2014年04月18日 2014年08月28日 6[SS]
18
电气预埋
83天 2014年05月20日 2014年08月10日 7
19
变配电设备安装
30天 2014年08月31日 2014年09月29日 8,9[FF],17[FF]
20
保护、监控及通信设备
10天 2014年09月30日 2014年10月09日 19
21
设备单体调试
25天 2014年09月30日 2014年10月24日 19[SS],20[SS]
22
电缆工程
31天 2014年10月10日 2014年11月09日 19,15,14,13,10,18,20
23
联合调试
15天 2014年11月10日 2014年11月24日 22,21
24
新龙变电站工程
257天 2014年03月10日 2014年11月21日
25
建筑工程
189天 2014年03月10日 2014年09月14日
26
临建及准备
8天 2014年03月10日 2014年03月17日
27
三通一平
34天 2014年03月18日 2014年04月20日 26
28
主建筑物基础开挖
6天 2014年04月21日 2014年04月26日 27
29
主建筑物基础施工
20天 2014年04月27日 2014年05月16日 28
30
主建筑物施工
100天 2014年05月17日 2014年08月24日 29
31
屋面防水
21天 2014年08月25日 2014年09月14日 30
32
装饰装修及照明
73天 2014年05月25日 2014年08月05日 30[SS]
33
事故油池
30天 2014年05月02日 2014年05月31日 28
34
室外设备基础及构支架
51天 2014年06月01日 2014年07月21日 33
35
辅助建筑
61天 2014年06月01日 2014年07月31日 33
36
供排水及暖通
25天 2014年07月12日 2014年08月05日 35[FF]
37
站内道路
15天 2014年07月22日 2014年08月05日
38
安装工程
212天 2014年04月21日 2014年11月18日
39
接地工程
121天 2014年04月21日 2014年08月19日 28[SS]
40
电气预埋
70天 2014年05月28日 2014年08月05日 29
41
变配电设备安装
30天 2014年08月25日 2014年09月23日 30,39[FF]
42
保护、监控及通信设备
10天 2014年09月24日 2014年10月03日 41
43
设备单体调试
25天 2014年09月24日 2014年10月18日 41[SS],42[SS]
44
电缆工程
31天 2014年10月04日 2014年11月03日 41,32,42
45
联合调试
15天 2014年11月04日 2014年11月18日 44,43
46
共科变电站工程
257天 2014年03月10日 2014年11月21日
47
建筑工程
205天 2014年03月10日 2014年09月30日
48
临建及准备
8天 2014年03月10日 2014年03月17日
49
三通一平
54天 2014年03月18日 2014年05月10日 48
50
主建筑物基础开挖
3天 2014年05月11日 2014年05月13日 49
51
主建筑物基础施工
15天 2014年05月14日 2014年05月28日 50
52
主建筑物施工
100天 2014年05月29日 2014年09月05日 51
53
屋面防水
21天 2014年09月06日 2014年09月26日 52
54
装饰装修及照明
70天 2014年05月29日 2014年08月06日 52[SS]
55
事故油池
30天 2014年05月14日 2014年06月12日 50
56
室外设备基础及构支架
51天 2014年06月13日 2014年08月02日 55
57
辅助建筑
61天 2014年06月13日 2014年08月12日 55
58
供排水及暖通
25天 2014年09月06日 2014年09月30日 52
59
站内道路
15天 2014年07月22日 2014年08月05日
60
安装工程
195天 2014年05月11日 2014年11月21日
61
接地工程
121天 2014年05月11日 2014年09月08日 50[SS]
62
电气预埋
70天 2014年05月29日 2014年08月06日 51
63
变配电设备安装
30天 2014年08月28日 2014年09月26日 61[FF],53[FF],57[FF],56
64
保护、监控及通信设备
10天 2014年09月27日 2014年10月06日 63
65
设备单体调试
25天 2014年09月27日 2014年10月21日 63[SS],64[SS]
66
电缆工程
31天 2014年10月07日 2014年11月06日 63,62,59,58,54,64
67
联合调试
15天 2014年11月07日 2014年11月21日 66,65
68
110kV线路工程
255天 2014年03月10日 2014年11月19日
69
临建及准备
10天 2014年03月10日 2014年03月19日
70
线路基础工程(到转序)
80天 2014年03月20日 2014年06月07日
71
线路杆塔工程(到转序)
65天 2014年06月08日 2014年08月11日 70
72
架线工程
100天 2014年08月12日 2014年11月19日 71
73
验收消缺投运
6天 2014年11月25日 2014年11月30日 72
74
验收
3天 2014年11月25日 2014年11月27日 72,67,45,23
75
消缺
2天 2014年11月28日 2014年11月29日 74
76
复验及投运
1天 2014年11月30日 2014年11月30日 75
