文件编号 | 1784 | 工期 | 296天 | 开始时间 | 2017-03-10 | 结束时间 | 2017-12-30 |
任务数 | 35K | 整理日期 | 2019/5/17 | 下载次数 | 3890次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

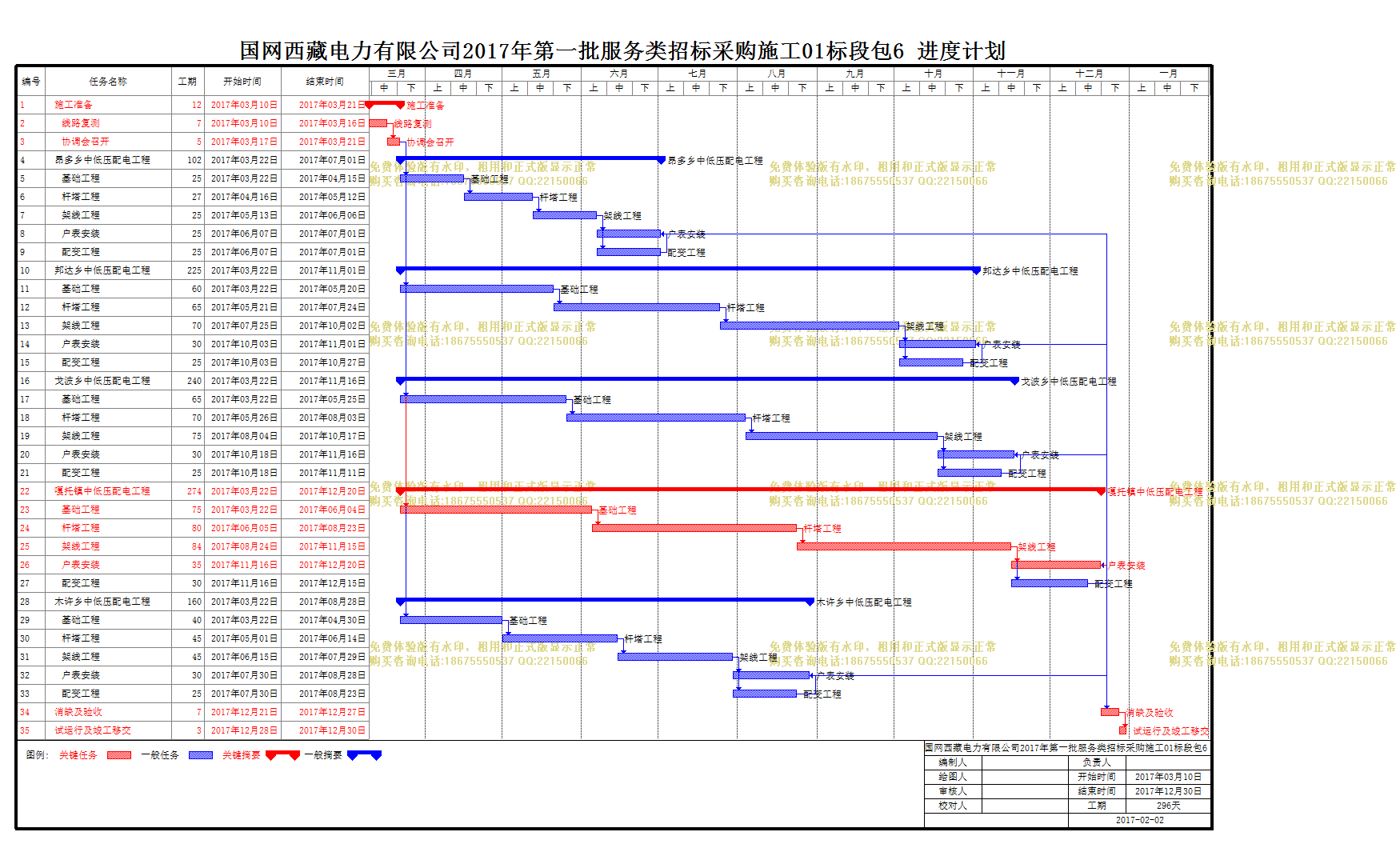

国网西藏电力有限公司2017年第一批服务类招标采购施工01标段包6 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 施工准备 |
12天 | 2017年03月10日 | 2017年03月21日 |
2 | 线路复测 |
7天 | 2017年03月10日 | 2017年03月16日 |
3 | 协调会召开 |
5天 | 2017年03月17日 | 2017年03月21日 |
4 | 昂多乡中低压配电工程 |
102天 | 2017年03月22日 | 2017年07月01日 |
5 | 基础工程 |
25天 | 2017年03月22日 | 2017年04月15日 |
6 | 杆塔工程 |
27天 | 2017年04月16日 | 2017年05月12日 |
7 | 架线工程 |
25天 | 2017年05月13日 | 2017年06月06日 |
8 | 户表安装 |
25天 | 2017年06月07日 | 2017年07月01日 |
9 | 配变工程 |
25天 | 2017年06月07日 | 2017年07月01日 |
10 | 邦达乡中低压配电工程 |
225天 | 2017年03月22日 | 2017年11月01日 |
11 | 基础工程 |
60天 | 2017年03月22日 | 2017年05月20日 |
12 | 杆塔工程 |
65天 | 2017年05月21日 | 2017年07月24日 |
13 | 架线工程 |
70天 | 2017年07月25日 | 2017年10月02日 |
14 | 户表安装 |
30天 | 2017年10月03日 | 2017年11月01日 |
15 | 配变工程 |
25天 | 2017年10月03日 | 2017年10月27日 |
16 | 戈波乡中低压配电工程 |
240天 | 2017年03月22日 | 2017年11月16日 |
17 | 基础工程 |
65天 | 2017年03月22日 | 2017年05月25日 |
18 | 杆塔工程 |
70天 | 2017年05月26日 | 2017年08月03日 |
19 | 架线工程 |
75天 | 2017年08月04日 | 2017年10月17日 |
20 | 户表安装 |
30天 | 2017年10月18日 | 2017年11月16日 |
21 | 配变工程 |
25天 | 2017年10月18日 | 2017年11月11日 |
22 | 嘎托镇中低压配电工程 |
274天 | 2017年03月22日 | 2017年12月20日 |
23 | 基础工程 |
75天 | 2017年03月22日 | 2017年06月04日 |
24 | 杆塔工程 |
80天 | 2017年06月05日 | 2017年08月23日 |
25 | 架线工程 |
84天 | 2017年08月24日 | 2017年11月15日 |
26 | 户表安装 |
35天 | 2017年11月16日 | 2017年12月20日 |
27 | 配变工程 |
30天 | 2017年11月16日 | 2017年12月15日 |
28 | 木许乡中低压配电工程 |
160天 | 2017年03月22日 | 2017年08月28日 |
29 | 基础工程 |
40天 | 2017年03月22日 | 2017年04月30日 |
30 | 杆塔工程 |
45天 | 2017年05月01日 | 2017年06月14日 |
31 | 架线工程 |
45天 | 2017年06月15日 | 2017年07月29日 |
32 | 户表安装 |
30天 | 2017年07月30日 | 2017年08月28日 |
33 | 配变工程 |
25天 | 2017年07月30日 | 2017年08月23日 |
34 | 消缺及验收 |
7天 | 2017年12月21日 | 2017年12月27日 |
35 | 试运行及竣工移交 |
3天 | 2017年12月28日 | 2017年12月30日 |
