文件编号 | 1776 | 工期 | 245天 | 开始时间 | 2017-04-15 | 结束时间 | 2017-12-15 |
任务数 | 33K | 整理日期 | 2019/5/17 | 下载次数 | 3889次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

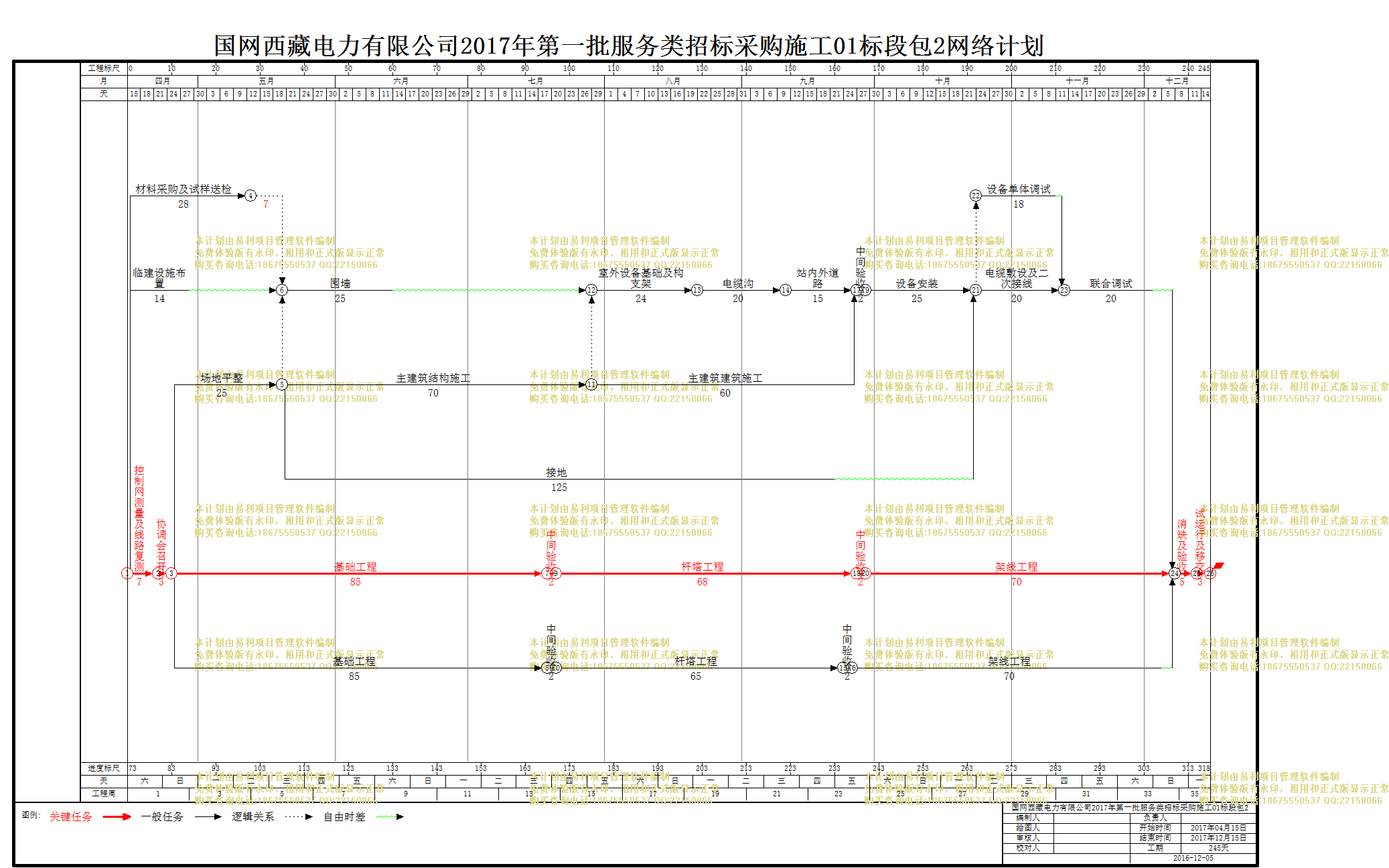

国网西藏电力有限公司2017年第一批服务类招标采购施工01标段包2 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 施工准备 |
28天 | 2017年04月15日 | 2017年05月12日 |
2 | 控制网测量及线路复测 |
7天 | 2017年04月15日 | 2017年04月21日 |
3 | 材料采购及试样送检 |
28天 | 2017年04月15日 | 2017年05月12日 |
4 | 临建设施布置 |
14天 | 2017年04月15日 | 2017年04月28日 |
5 | 协调会召开 |
3天 | 2017年04月22日 | 2017年04月24日 |
6 | 底雅35kV变电站新建工程 |
222天 | 2017年04月25日 | 2017年12月02日 |
7 | 场地平整 |
25天 | 2017年04月25日 | 2017年05月19日 |
8 | 围墙 |
25天 | 2017年05月20日 | 2017年06月13日 |
9 | 主建筑结构施工 |
70天 | 2017年05月20日 | 2017年07月28日 |
10 | 主建筑建筑施工 |
60天 | 2017年07月29日 | 2017年09月26日 |
11 | 室外设备基础及构支架 |
24天 | 2017年07月29日 | 2017年08月21日 |
12 | 电缆沟 |
20天 | 2017年08月22日 | 2017年09月10日 |
13 | 站内外道路 |
15天 | 2017年09月11日 | 2017年09月25日 |
14 | 中间验收 |
2天 | 2017年09月27日 | 2017年09月28日 |
15 | 接地 |
125天 | 2017年05月20日 | 2017年09月21日 |
16 | 设备安装 |
25天 | 2017年09月29日 | 2017年10月23日 |
17 | 电缆敷设及二次接线 |
20天 | 2017年10月24日 | 2017年11月12日 |
18 | 设备单体调试 |
18天 | 2017年10月24日 | 2017年11月10日 |
19 | 联合调试 |
20天 | 2017年11月13日 | 2017年12月02日 |
20 | 香孜~底雅35kV线路I标段 |
227天 | 2017年04月25日 | 2017年12月07日 |
21 | 基础工程 |
85天 | 2017年04月25日 | 2017年07月18日 |
22 | 中间验收 |
2天 | 2017年07月19日 | 2017年07月20日 |
23 | 杆塔工程 |
68天 | 2017年07月21日 | 2017年09月26日 |
24 | 中间验收 |
2天 | 2017年09月27日 | 2017年09月28日 |
25 | 架线工程 |
70天 | 2017年09月29日 | 2017年12月07日 |
26 | 香孜~底雅35kV线路Ⅱ标段 |
224天 | 2017年04月25日 | 2017年12月04日 |
27 | 基础工程 |
85天 | 2017年04月25日 | 2017年07月18日 |
28 | 中间验收 |
2天 | 2017年07月19日 | 2017年07月20日 |
29 | 杆塔工程 |
65天 | 2017年07月21日 | 2017年09月23日 |
30 | 中间验收 |
2天 | 2017年09月24日 | 2017年09月25日 |
31 | 架线工程 |
70天 | 2017年09月26日 | 2017年12月04日 |
32 | 消缺及验收 |
5天 | 2017年12月08日 | 2017年12月12日 |
33 | 试运行及移交 |
3天 | 2017年12月13日 | 2017年12月15日 |
