 洛隆110kV输变电新建工程线路Ⅲ标段

洛隆110kV输变电新建工程线路Ⅲ标段

文件编号 1775 工期 355天 开始时间 2016-11-10 结束时间 2017-10-30
任务数 21K 整理日期 2019/5/17 下载次数 3892
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

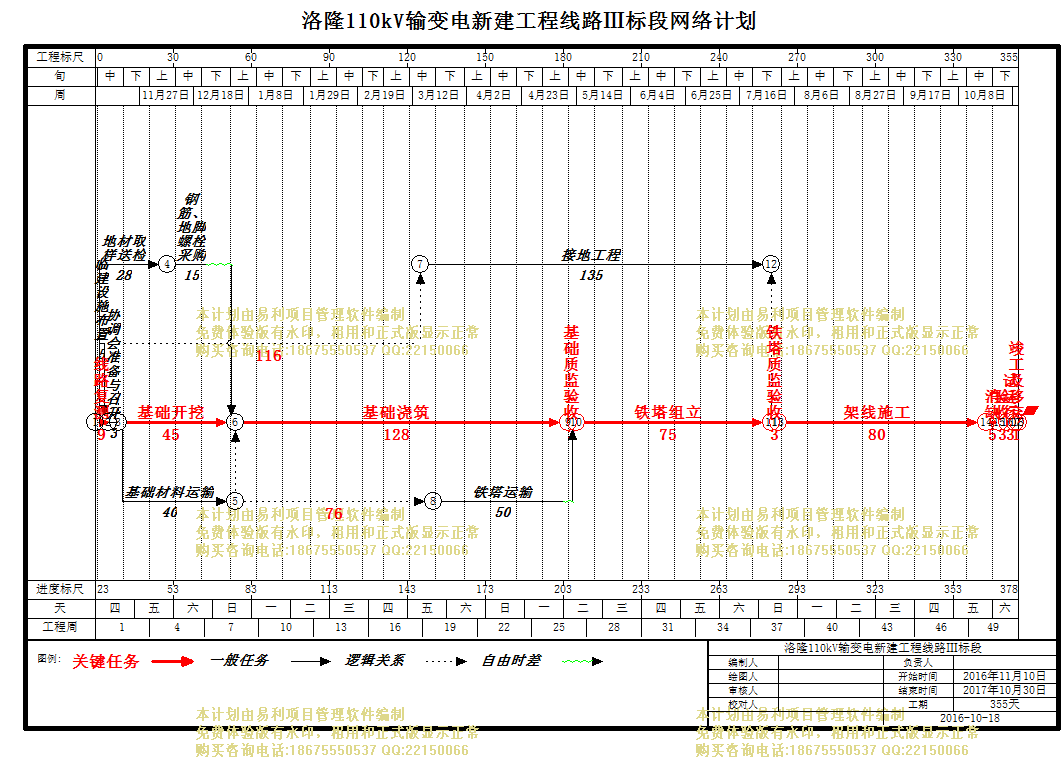

洛隆110kV输变电新建工程线路Ⅲ标段

编号

任务名称

工期

开始时间

结束时间

1
洛隆110kV输变电新建工程线路Ⅲ标
355天 2016年11月10日 2017年10月30日
2
施工准备
43天 2016年11月10日 2016年12月22日
3
临建设施布置
5天 2016年11月10日 2016年11月14日
4
地材取样送检
28天 2016年11月10日 2016年12月07日
5
协调会准备与召开
3天 2016年11月15日 2016年11月17日
6
钢筋、地脚螺栓采购
15天 2016年12月08日 2016年12月22日
7
主体工程施工
343天 2016年11月10日 2017年10月18日
8
线路复测
9天 2016年11月10日 2016年11月18日
9
基础开挖
45天 2016年11月19日 2017年01月02日
10
基础材料运输
40天 2016年11月19日 2016年12月28日
11
基础浇筑
128天 2017年01月03日 2017年05月10日
12
基础质监验收
3天 2017年05月11日 2017年05月13日
13
铁塔运输
50天 2017年03月20日 2017年05月08日
14
铁塔组立
75天 2017年05月14日 2017年07月27日
15
接地工程
135天 2017年03月15日 2017年07月27日
16
铁塔质监验收
3天 2017年07月28日 2017年07月30日
17
架线施工
80天 2017年07月31日 2017年10月18日
18
消缺
5天 2017年10月19日 2017年10月23日
19
验收
3天 2017年10月24日 2017年10月26日
20
试运行
3天 2017年10月27日 2017年10月29日
21
竣工及移交
1天 2017年10月30日 2017年10月30日
