 2016年农网改造升级项目35kV及以上工程EPC总承包一标段

2016年农网改造升级项目35kV及以上工程EPC总承包一标段

文件编号 1773 工期 214天 开始时间 2016-06-01 结束时间 2016-12-31
任务数 38K 整理日期 2019/5/17 下载次数 3891
下载地址 计划文件点击下载(登录后才可以下载)

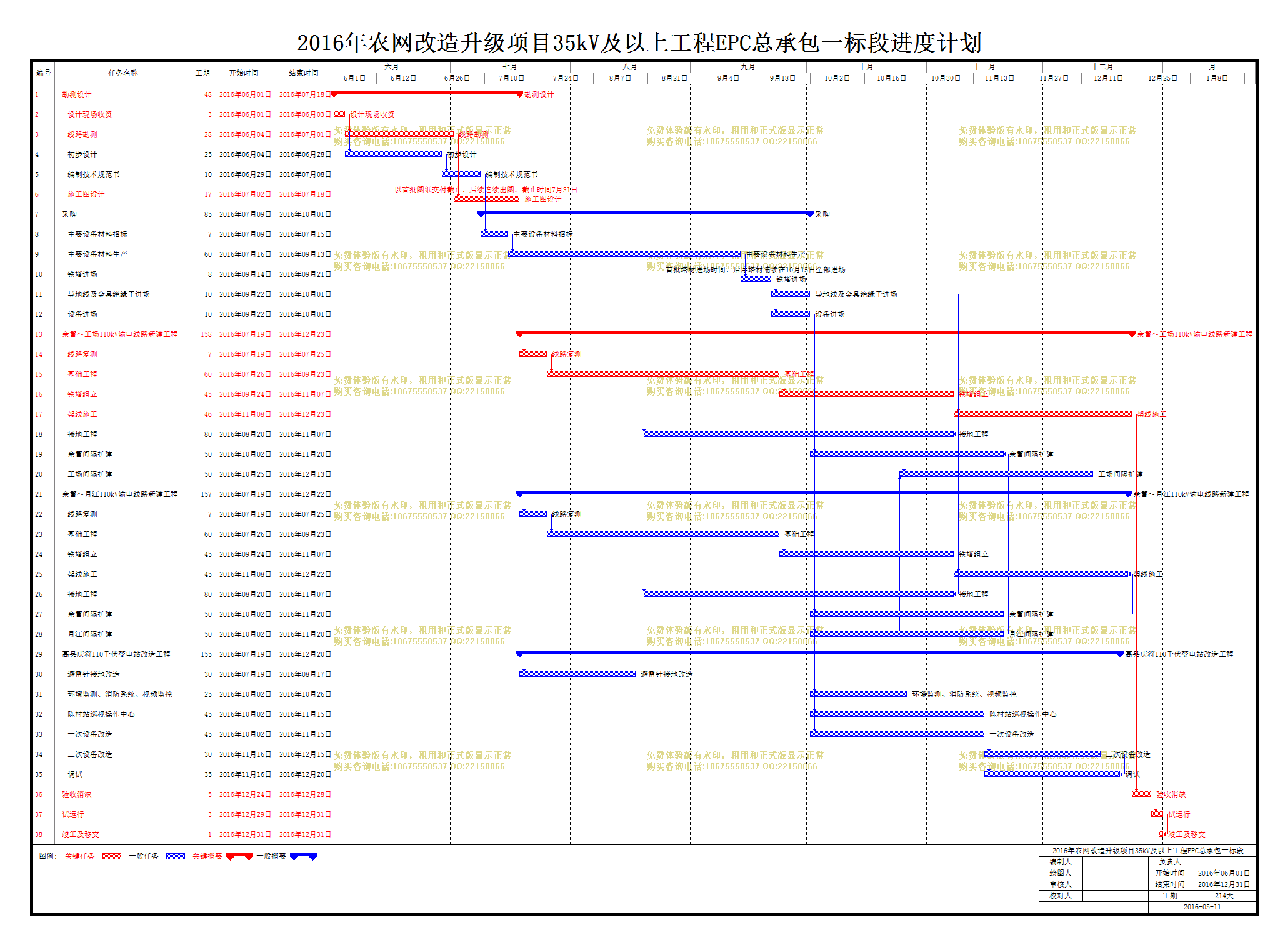

计划内容
2016年农网改造升级项目35kV及以上工程EPC总承包一标段

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
勘测设计
48天 2016年06月01日 2016年07月18日
2
设计现场收资
3天 2016年06月01日 2016年06月03日
3
线路勘测
28天 2016年06月04日 2016年07月01日 2
4
初步设计
25天 2016年06月04日 2016年06月28日 2
5
编制技术规范书
10天 2016年06月29日 2016年07月08日 4
6
施工图设计
17天 2016年07月02日 2016年07月18日 3,4
7
采购
85天 2016年07月09日 2016年10月01日
8
主要设备材料招标
7天 2016年07月09日 2016年07月15日 5
9
主要设备材料生产
60天 2016年07月16日 2016年09月13日 8
10
铁塔进场
8天 2016年09月14日 2016年09月21日 9
11
导地线及金具绝缘子进场
10天 2016年09月22日 2016年10月01日 10,9
12
设备进场
10天 2016年09月22日 2016年10月01日 10,9
13
余箐~王场110kV输电线路新建工程
158天 2016年07月19日 2016年12月23日
14
线路复测
7天 2016年07月19日 2016年07月25日 6
15
基础工程
60天 2016年07月26日 2016年09月23日 14
16
铁塔组立
45天 2016年09月24日 2016年11月07日 15
17
架线施工
46天 2016年11月08日 2016年12月23日 16
18
接地工程
80天 2016年08月20日 2016年11月07日 16[FF],15[SS]
19
余箐间隔扩建
50天 2016年10月02日 2016年11月20日 28[FF],12
20
王场间隔扩建
50天 2016年10月25日 2016年12月13日 28[SS],12
21
余箐~月江110kV输电线路新建工程
157天 2016年07月19日 2016年12月22日
22
线路复测
7天 2016年07月19日 2016年07月25日 6
23
基础工程
60天 2016年07月26日 2016年09月23日 22
24
铁塔组立
45天 2016年09月24日 2016年11月07日 10,23
25
架线施工
45天 2016年11月08日 2016年12月22日 27[FF],11,24
26
接地工程
80天 2016年08月20日 2016年11月07日 24[FF],23[SS]
27
余箐间隔扩建
50天 2016年10月02日 2016年11月20日 12
28
月江间隔扩建
50天 2016年10月02日 2016年11月20日 12
29
高县庆符110千伏变电站改造工程
155天 2016年07月19日 2016年12月20日
30
避雷针接地改造
30天 2016年07月19日 2016年08月17日 6
31
环境监测、消防系统、视频监控
25天 2016年10月02日 2016年10月26日 12
32
陈村站巡视操作中心
45天 2016年10月02日 2016年11月15日 12
33
一次设备改造
45天 2016年10月02日 2016年11月15日 30,12
34
二次设备改造
30天 2016年11月16日 2016年12月15日 33
35
调试
35天 2016年11月16日 2016年12月20日 32,31,33,34[FF]
36
验收消缺
5天 2016年12月24日 2016年12月28日 25,35,17,20,28
37
试运行
3天 2016年12月29日 2016年12月31日 36
38
竣工及移交
1天 2016年12月31日 2016年12月31日 37[FF]

局部效果预览,详细内容请下载附件查看
