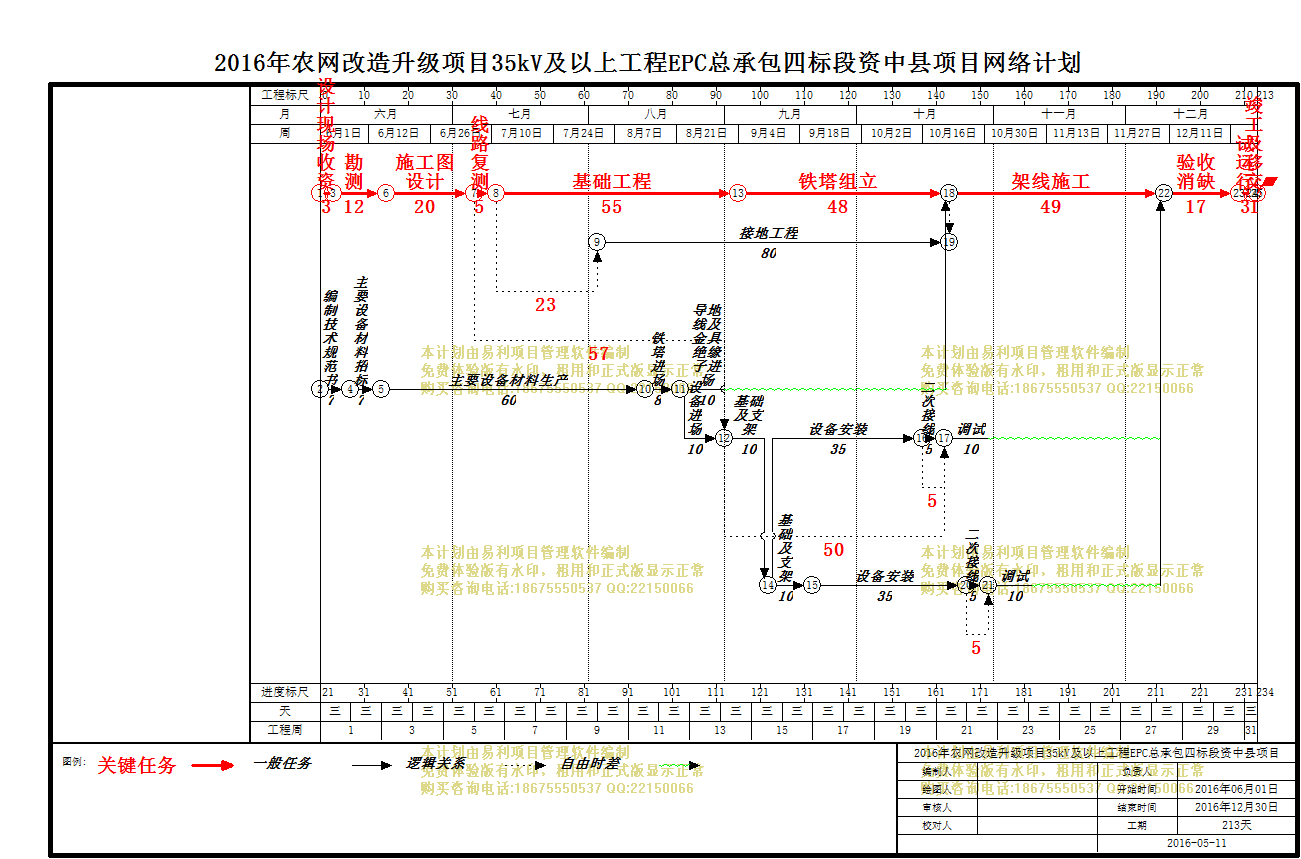

2016年农网改造升级项目35kV及以上工程EPC总承包四标段资中县项目| 文件编号 | 1770 | 工期 | 213天 | 开始时间 | 2016-06-01 | 结束时间 | 2016-12-30 |
| 任务数 | 30K | 整理日期 | 2019/5/17 | 下载次数 | 3895次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
| 2016年农网改造升级项目35kV及以上工程EPC总承包四标段资中县项目 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 勘测设计 |
35天 | 2016年06月01日 | 2016年07月05日 |
| 2 | 设计现场收资 |
3天 | 2016年06月01日 | 2016年06月03日 |
| 3 | 勘测 |
12天 | 2016年06月04日 | 2016年06月15日 |
| 4 | 编制技术规范书 |
7天 | 2016年06月01日 | 2016年06月07日 |
| 5 | 施工图设计 |
20天 | 2016年06月16日 | 2016年07月05日 |
| 6 | 采购 |
85天 | 2016年06月08日 | 2016年08月31日 |
| 7 | 主要设备材料招标 |
7天 | 2016年06月08日 | 2016年06月14日 |
| 8 | 主要设备材料生产 |
60天 | 2016年06月15日 | 2016年08月13日 |
| 9 | 铁塔进场 |
8天 | 2016年08月14日 | 2016年08月21日 |
| 10 | 导地线及金具绝缘子进场 |
10天 | 2016年08月22日 | 2016年08月31日 |
| 11 | 设备进场 |
10天 | 2016年08月22日 | 2016年08月31日 |
| 12 | 球溪110kV变电站间隔 |
60天 | 2016年09月01日 | 2016年10月30日 |
| 13 | 基础及支架 |
10天 | 2016年09月01日 | 2016年09月10日 |
| 14 | 设备安装 |
35天 | 2016年09月11日 | 2016年10月15日 |
| 15 | 二次接线 |
5天 | 2016年10月16日 | 2016年10月20日 |
| 16 | 调试 |
10天 | 2016年10月21日 | 2016年10月30日 |
| 17 | 资铁110kV变电站间隔 |
60天 | 2016年09月11日 | 2016年11月09日 |
| 18 | 基础及支架 |
10天 | 2016年09月11日 | 2016年09月20日 |
| 19 | 设备安装 |
35天 | 2016年09月21日 | 2016年10月25日 |
| 20 | 二次接线 |
5天 | 2016年10月26日 | 2016年10月30日 |
| 21 | 调试 |
10天 | 2016年10月31日 | 2016年11月09日 |
| 22 | 资铁~球溪110kV线路 |
157天 | 2016年07月06日 | 2016年12月09日 |
| 23 | 线路复测 |
5天 | 2016年07月06日 | 2016年07月10日 |
| 24 | 基础工程 |
55天 | 2016年07月11日 | 2016年09月03日 |
| 25 | 铁塔组立 |
48天 | 2016年09月04日 | 2016年10月21日 |
| 26 | 架线施工 |
49天 | 2016年10月22日 | 2016年12月09日 |
| 27 | 接地工程 |
80天 | 2016年08月03日 | 2016年10月21日 |
| 28 | 验收消缺 |
17天 | 2016年12月10日 | 2016年12月26日 |
| 29 | 试运行 |
3天 | 2016年12月27日 | 2016年12月29日 |
| 30 | 竣工及移交 |
1天 | 2016年12月30日 | 2016年12月30日 |
