文件编号 | 1750 | 工期 | 300天 | 开始时间 | 2018-01-05 | 结束时间 | 2018-10-31 |
任务数 | 27K | 整理日期 | 2019/5/17 | 下载次数 | 3888次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

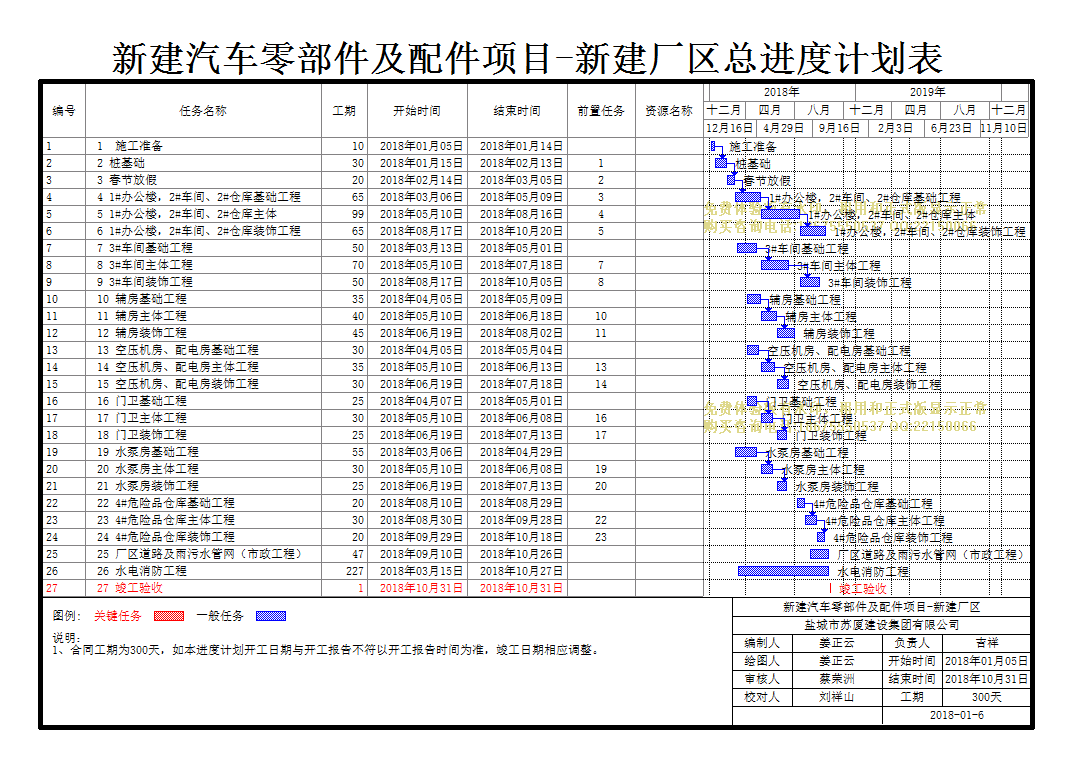

新建汽车零部件及配件项目-新建厂区总进度计划表 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 施工准备 |
10天 | 2018年01月05日 | 2018年01月14日 | ||
2 | 桩基础 |
30天 | 2018年01月15日 | 2018年02月13日 | 1 | |
3 | 春节放假 |
20天 | 2018年02月14日 | 2018年03月05日 | 2 | |
4 | 1#办公楼,2#车间、2#仓库基础工程 |
65天 | 2018年03月06日 | 2018年05月09日 | 3 | |
5 | 1#办公楼,2#车间、2#仓库主体 |
99天 | 2018年05月10日 | 2018年08月16日 | 4 | |
6 | 1#办公楼,2#车间、2#仓库装饰工程 |
65天 | 2018年08月17日 | 2018年10月20日 | 5 | |
7 | 3#车间基础工程 |
50天 | 2018年03月13日 | 2018年05月01日 | ||
8 | 3#车间主体工程 |
70天 | 2018年05月10日 | 2018年07月18日 | 7 | |
9 | 3#车间装饰工程 |
50天 | 2018年08月17日 | 2018年10月05日 | 8 | |
10 | 辅房基础工程 |
35天 | 2018年04月05日 | 2018年05月09日 | ||
11 | 辅房主体工程 |
40天 | 2018年05月10日 | 2018年06月18日 | 10 | |
12 | 辅房装饰工程 |
45天 | 2018年06月19日 | 2018年08月02日 | 11 | |
13 | 空压机房、配电房基础工程 |
30天 | 2018年04月05日 | 2018年05月04日 | ||
14 | 空压机房、配电房主体工程 |
35天 | 2018年05月10日 | 2018年06月13日 | 13 | |
15 | 空压机房、配电房装饰工程 |
30天 | 2018年06月19日 | 2018年07月18日 | 14 | |
16 | 门卫基础工程 |
25天 | 2018年04月07日 | 2018年05月01日 | ||
17 | 门卫主体工程 |
30天 | 2018年05月10日 | 2018年06月08日 | 16 | |
18 | 门卫装饰工程 |
25天 | 2018年06月19日 | 2018年07月13日 | 17 | |
19 | 水泵房基础工程 |
55天 | 2018年03月06日 | 2018年04月29日 | ||
20 | 水泵房主体工程 |
30天 | 2018年05月10日 | 2018年06月08日 | 19 | |
21 | 水泵房装饰工程 |
25天 | 2018年06月19日 | 2018年07月13日 | 20 | |
22 | 4#危险品仓库基础工程 |
20天 | 2018年08月10日 | 2018年08月29日 | ||
23 | 4#危险品仓库主体工程 |
30天 | 2018年08月30日 | 2018年09月28日 | 22 | |
24 | 4#危险品仓库装饰工程 |
20天 | 2018年09月29日 | 2018年10月18日 | 23 | |
25 | 厂区道路及雨污水管网(市政工程) |
47天 | 2018年09月10日 | 2018年10月26日 | ||
26 | 水电消防工程 |
227天 | 2018年03月15日 | 2018年10月27日 | ||
27 | 竣工验收 |
1天 | 2018年10月31日 | 2018年10月31日 |
