秣陵科创孵化器C栋| 文件编号 | 1733 | 工期 | 113天 | 开始时间 | 2015-03-10 | 结束时间 | 2015-06-30 |
| 任务数 | 35K | 整理日期 | 2019/5/17 | 下载次数 | 3894次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

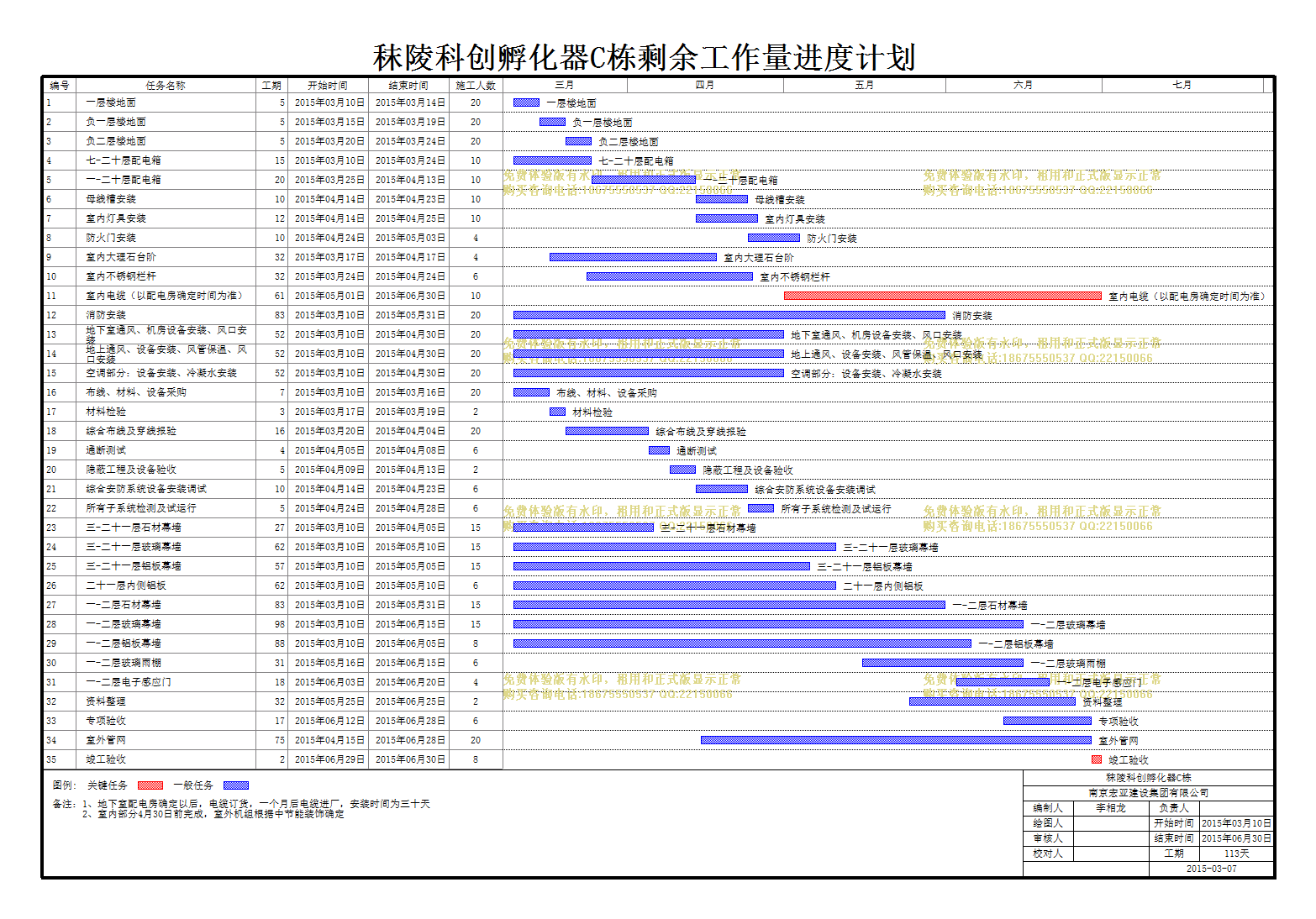

| 秣陵科创孵化器C栋 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
|
施工人数 |
| 1 | 一层楼地面 |
5天 | 2015年03月10日 | 2015年03月14日 | 20 | |
| 2 | 负一层楼地面 |
5天 | 2015年03月15日 | 2015年03月19日 | 20 | |
| 3 | 负二层楼地面 |
5天 | 2015年03月20日 | 2015年03月24日 | 20 | |
| 4 | 七-二十层配电箱 |
15天 | 2015年03月10日 | 2015年03月24日 | 10 | |
| 5 | 一-二十层配电箱 |
20天 | 2015年03月25日 | 2015年04月13日 | 10 | |
| 6 | 母线槽安装 |
10天 | 2015年04月14日 | 2015年04月23日 | 10 | |
| 7 | 室内灯具安装 |
12天 | 2015年04月14日 | 2015年04月25日 | 10 | |
| 8 | 防火门安装 |
10天 | 2015年04月24日 | 2015年05月03日 | 4 | |
| 9 | 室内大理石台阶 |
32天 | 2015年03月17日 | 2015年04月17日 | 4 | |
| 10 | 室内不锈钢栏杆 |
32天 | 2015年03月24日 | 2015年04月24日 | 6 | |
| 11 | 室内电缆(以配电房确定时间为准) |
61天 | 2015年05月01日 | 2015年06月30日 | 10 | |
| 12 | 消防安装 |
83天 | 2015年03月10日 | 2015年05月31日 | 20 | |
| 13 | 地下室通风、机房设备安装、风口安装 |
52天 | 2015年03月10日 | 2015年04月30日 | 20 | |
| 14 | 地上通风、设备安装、风管保温、风口安装 |
52天 | 2015年03月10日 | 2015年04月30日 | 20 | |
| 15 | 空调部分:设备安装、冷凝水安装 |
52天 | 2015年03月10日 | 2015年04月30日 | 20 | |
| 16 | 布线、材料、设备采购 |
7天 | 2015年03月10日 | 2015年03月16日 | 20 | |
| 17 | 材料检验 |
3天 | 2015年03月17日 | 2015年03月19日 | 2 | |
| 18 | 综合布线及穿线报验 |
16天 | 2015年03月20日 | 2015年04月04日 | 20 | |
| 19 | 通断测试 |
4天 | 2015年04月05日 | 2015年04月08日 | 6 | |
| 20 | 隐蔽工程及设备验收 |
5天 | 2015年04月09日 | 2015年04月13日 | 2 | |
| 21 | 综合安防系统设备安装调试 |
10天 | 2015年04月14日 | 2015年04月23日 | 6 | |
| 22 | 所有子系统检测及试运行 |
5天 | 2015年04月24日 | 2015年04月28日 | 6 | |
| 23 | 三-二十一层石材幕墙 |
27天 | 2015年03月10日 | 2015年04月05日 | 15 | |
| 24 | 三-二十一层玻璃幕墙 |
62天 | 2015年03月10日 | 2015年05月10日 | 15 | |
| 25 | 三-二十一层铝板幕墙 |
57天 | 2015年03月10日 | 2015年05月05日 | 15 | |
| 26 | 二十一层内侧铝板 |
62天 | 2015年03月10日 | 2015年05月10日 | 6 | |
| 27 | 一-二层石材幕墙 |
83天 | 2015年03月10日 | 2015年05月31日 | 15 | |
| 28 | 一-二层玻璃幕墙 |
98天 | 2015年03月10日 | 2015年06月15日 | 15 | |
| 29 | 一-二层铝板幕墙 |
88天 | 2015年03月10日 | 2015年06月05日 | 8 | |
| 30 | 一-二层玻璃雨棚 |
31天 | 2015年05月16日 | 2015年06月15日 | 6 | |
| 31 | 一-二层电子感应门 |
18天 | 2015年06月03日 | 2015年06月20日 | 4 | |
| 32 | 资料整理 |
32天 | 2015年05月25日 | 2015年06月25日 | 2 | |
| 33 | 专项验收 |
17天 | 2015年06月12日 | 2015年06月28日 | 6 | |
| 34 | 室外管网 |
75天 | 2015年04月15日 | 2015年06月28日 | 20 | |
| 35 | 竣工验收 |
2天 | 2015年06月29日 | 2015年06月30日 | 8 |
