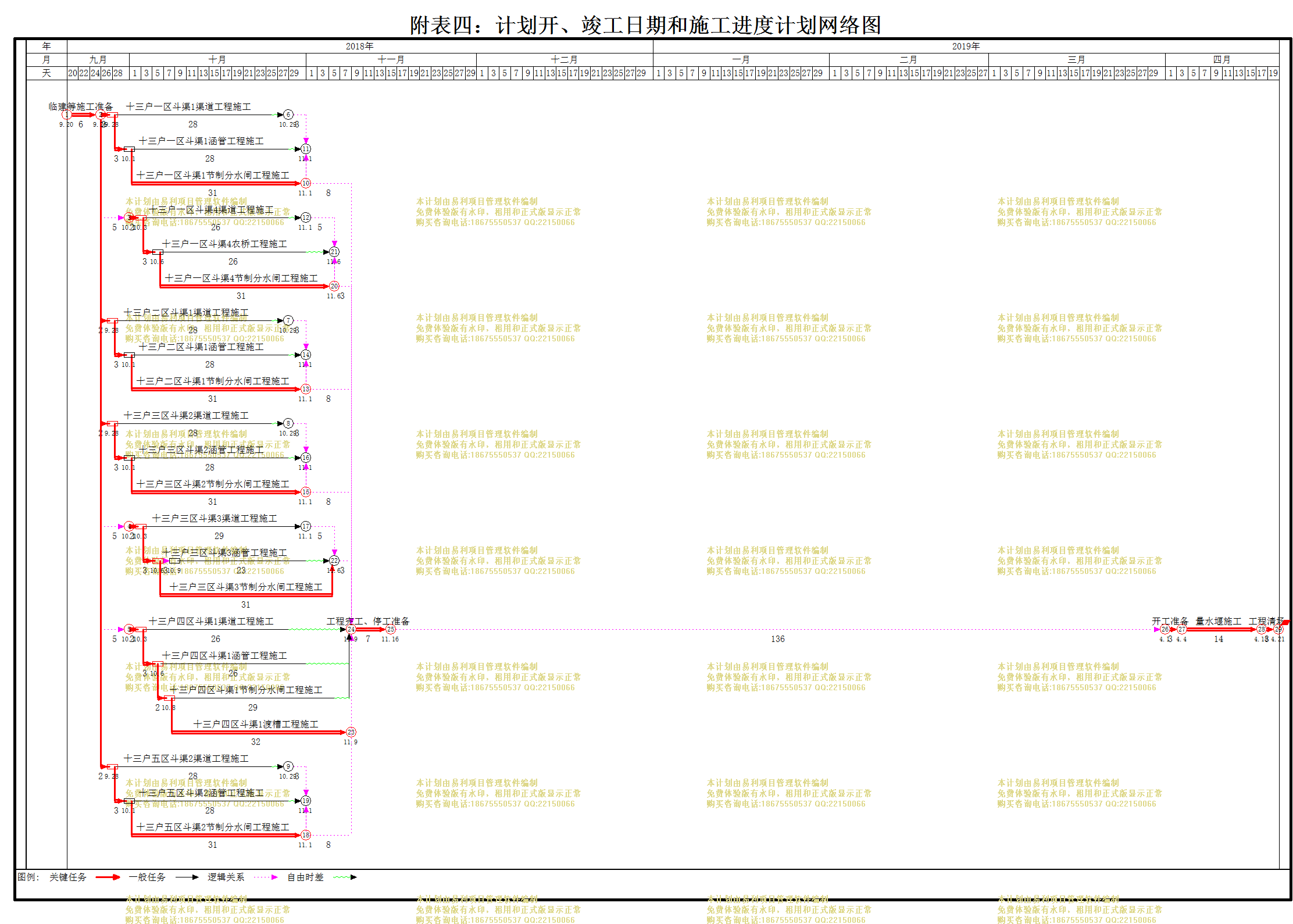

文件编号 | 1441 | 工期 | 213天 | 开始时间 | 2018-09-20 | 结束时间 | 2019-04-20 |
任务数 | 57K | 整理日期 | 2019/5/17 | 下载次数 | 3881次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |
建发三标 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 临建等施工准备 |
6天 | 2018-09-20 | 2018-09-25 |
2 | 十三户一区斗渠1渠道工程施工 |
30天 | 2018-09-26 | 2018-10-25 |
3 | 十三户一区斗渠1渠道工程施工 |
2天 | 2018-09-26 | 2018-09-27 |
4 | 28天 | 2018-09-28 | 2018-10-25 | |
5 | 十三户一区斗渠1涵管工程施工 |
31天 | 2018-09-28 | 2018-10-28 |
6 | 十三户一区斗渠1涵管工程施工 |
3天 | 2018-09-28 | 2018-09-30 |
7 | 28天 | 2018-10-01 | 2018-10-28 | |
8 | 十三户一区斗渠1节制分水闸工程施工 |
31天 | 2018-10-01 | 2018-10-31 |
9 | 十三户一区斗渠4渠道工程施工 |
28天 | 2018-10-01 | 2018-10-28 |
10 | 十三户一区斗渠4渠道工程施工 |
2天 | 2018-10-01 | 2018-10-02 |
11 | 26天 | 2018-10-03 | 2018-10-28 | |
12 | 十三户一区斗渠4农桥工程施工 |
29天 | 2018-10-03 | 2018-10-31 |
13 | 十三户一区斗渠4农桥工程施工 |
3天 | 2018-10-03 | 2018-10-05 |
14 | 26天 | 2018-10-06 | 2018-10-31 | |
15 | 十三户一区斗渠4节制分水闸工程施工 |
31天 | 2018-10-06 | 2018-11-05 |
16 | 十三户二区斗渠1渠道工程施工 |
30天 | 2018-09-26 | 2018-10-25 |
17 | 十三户二区斗渠1渠道工程施工 |
2天 | 2018-09-26 | 2018-09-27 |
18 | 28天 | 2018-09-28 | 2018-10-25 | |
19 | 十三户二区斗渠1涵管工程施工 |
31天 | 2018-09-28 | 2018-10-28 |
20 | 十三户二区斗渠1涵管工程施工 |
3天 | 2018-09-28 | 2018-09-30 |
21 | 28天 | 2018-10-01 | 2018-10-28 | |
22 | 十三户二区斗渠1节制分水闸工程施工 |
31天 | 2018-10-01 | 2018-10-31 |
23 | 十三户三区斗渠2渠道工程施工 |
30天 | 2018-09-26 | 2018-10-25 |
24 | 十三户三区斗渠2渠道工程施工 |
2天 | 2018-09-26 | 2018-09-27 |
25 | 28天 | 2018-09-28 | 2018-10-25 | |
26 | 十三户三区斗渠2涵管工程施工 |
31天 | 2018-09-28 | 2018-10-28 |
27 | 十三户三区斗渠2涵管工程施工 |
3天 | 2018-09-28 | 2018-09-30 |
28 | 28天 | 2018-10-01 | 2018-10-28 | |
29 | 十三户三区斗渠2节制分水闸工程施工 |
31天 | 2018-10-01 | 2018-10-31 |
30 | 十三户三区斗渠3渠道工程施工 |
31天 | 2018-10-01 | 2018-10-31 |
31 | 十三户三区斗渠3渠道工程施工 |
2天 | 2018-10-01 | 2018-10-02 |
32 | 29天 | 2018-10-03 | 2018-10-31 | |
33 | 十三户三区斗渠3涵管工程施工 |
29天 | 2018-10-03 | 2018-10-31 |
34 | 十三户三区斗渠3涵管工程施工 |
3天 | 2018-10-03 | 2018-10-05 |
35 | 23天 | 2018-10-09 | 2018-10-31 | |
36 | 十三户三区斗渠3节制分水闸工程施工 |
31天 | 2018-10-06 | 2018-11-05 |
37 | 十三户四区斗渠1渠道工程施工 |
28天 | 2018-10-01 | 2018-10-28 |
38 | 十三户四区斗渠1渠道工程施工 |
2天 | 2018-10-01 | 2018-10-02 |
39 | 26天 | 2018-10-03 | 2018-10-28 | |
40 | 十三户四区斗渠1涵管工程施工 |
29天 | 2018-10-03 | 2018-10-31 |
41 | 十三户四区斗渠1涵管工程施工 |
3天 | 2018-10-03 | 2018-10-05 |
42 | 26天 | 2018-10-06 | 2018-10-31 | |
43 | 十三户四区斗渠1节制分水闸工程施工 |
31天 | 2018-10-06 | 2018-11-05 |
44 | 十三户四区斗渠1节制分水闸工程施工 |
2天 | 2018-10-06 | 2018-10-07 |
45 | 29天 | 2018-10-08 | 2018-11-05 | |
46 | 十三户四区斗渠1渡槽工程施工 |
32天 | 2018-10-08 | 2018-11-08 |
47 | 十三户五区斗渠2渠道工程施工 |
30天 | 2018-09-26 | 2018-10-25 |
48 | 十三户五区斗渠2渠道工程施工 |
2天 | 2018-09-26 | 2018-09-27 |
49 | 28天 | 2018-09-28 | 2018-10-25 | |
50 | 十三户五区斗渠2涵管工程施工 |
31天 | 2018-09-28 | 2018-10-28 |
51 | 十三户五区斗渠2涵管工程施工 |
3天 | 2018-09-28 | 2018-09-30 |
52 | 28天 | 2018-10-01 | 2018-10-28 | |
53 | 十三户五区斗渠2节制分水闸工程施工 |
31天 | 2018-10-01 | 2018-10-31 |
54 | 工程完工、停工准备 |
7天 | 2018-11-09 | 2018-11-15 |
55 | 开工准备 |
3天 | 2019-04-01 | 2019-04-03 |
56 | 量水堰施工 |
14天 | 2019-04-04 | 2019-04-17 |
57 | 工程清场 |
3天 | 2019-04-18 | 2019-04-20 |
