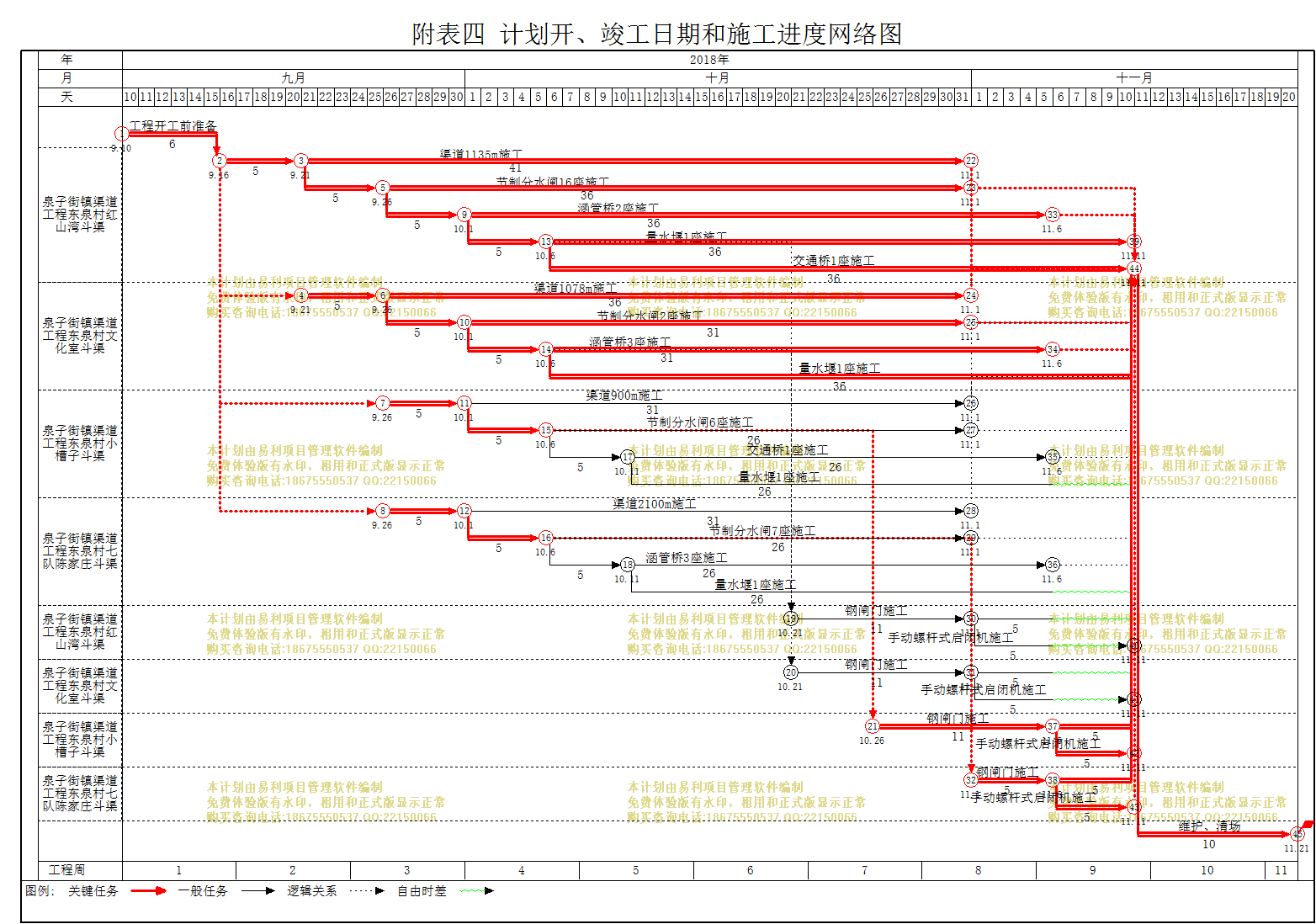

附表四:计划开工日期、完工日期和施工进度横道图| 文件编号 | 1430 | 工期 | 72天 | 开始时间 | 2018-09-10 | 结束时间 | 2018-11-20 |
| 任务数 | 52K | 整理日期 | 2019/5/17 | 下载次数 | 3897次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
| 附表四:计划开工日期、完工日期和施工进度横道图 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 工程开工前准备 |
6天 | 2018/9/10 | 2018/9/15 |
| 2 | 泉子街镇渠道工程东泉村红山湾斗渠 |
56天 | 2018/9/16 | 2018/11/10 |
| 3 | 渠道1135m施工 |
5天 | 2018/9/16 | 2018/9/20 |
| 4 | 41天 | 2018/9/21 | 2018/10/31 | |
| 5 | 节制分水闸16座施工 |
5天 | 2018/9/21 | 2018/9/25 |
| 6 | 36天 | 2018/9/26 | 2018/10/31 | |
| 7 | 涵管桥2座施工 |
5天 | 2018/9/26 | 2018/9/30 |
| 8 | 36天 | 2018/10/1 | 2018/11/5 | |
| 9 | 量水堰1座施工 |
5天 | 2018/10/1 | 2018/10/5 |
| 10 | 36天 | 2018/10/6 | 2018/11/10 | |
| 11 | 交通桥1座施工 |
36天 | 2018/10/6 | 2018/11/10 |
| 12 | 泉子街镇渠道工程东泉村文化室斗渠 |
51天 | 2018/9/21 | 2018/11/10 |
| 13 | 渠道1078m施工 |
5天 | 2018/9/21 | 2018/9/25 |
| 14 | 36天 | 2018/9/26 | 2018/10/31 | |
| 15 | 节制分水闸2座施工 |
5天 | 2018/9/26 | 2018/9/30 |
| 16 | 31天 | 2018/10/1 | 2018/10/31 | |
| 17 | 涵管桥3座施工 |
5天 | 2018/10/1 | 2018/10/5 |
| 18 | 31天 | 2018/10/6 | 2018/11/5 | |
| 19 | 量水堰1座施工 |
36天 | 2018/10/6 | 2018/11/10 |
| 20 | 泉子街镇渠道工程东泉村小槽子斗渠 |
41天 | 2018/9/26 | 2018/11/5 |
| 21 | 渠道900m施工 |
5天 | 2018/9/26 | 2018/9/30 |
| 22 | 31天 | 2018/10/1 | 2018/10/31 | |
| 23 | 节制分水闸6座施工 |
5天 | 2018/10/1 | 2018/10/5 |
| 24 | 26天 | 2018/10/6 | 2018/10/31 | |
| 25 | 交通桥1座施工 |
5天 | 2018/10/6 | 2018/10/10 |
| 26 | 26天 | 2018/10/11 | 2018/11/5 | |
| 27 | 量水堰1座施工 |
26天 | 2018/10/11 | 2018/11/5 |
| 28 | 泉子街镇渠道工程东泉村七队陈家庄斗渠 |
41天 | 2018/9/26 | 2018/11/5 |
| 29 | 渠道2100m施工 |
5天 | 2018/9/26 | 2018/9/30 |
| 30 | 31天 | 2018/10/1 | 2018/10/31 | |
| 31 | 节制分水闸7座施工 |
5天 | 2018/10/1 | 2018/10/5 |
| 32 | 26天 | 2018/10/6 | 2018/10/31 | |
| 33 | 涵管桥3座施工 |
5天 | 2018/10/6 | 2018/10/10 |
| 34 | 26天 | 2018/10/11 | 2018/11/5 | |
| 35 | 量水堰1座施工 |
26天 | 2018/10/11 | 2018/11/5 |
| 36 | 泉子街镇渠道工程东泉村红山湾斗渠 |
16天 | 2018/10/21 | 2018/11/5 |
| 37 | 钢闸门施工 |
11天 | 2018/10/21 | 2018/10/31 |
| 38 | 5天 | 2018/11/1 | 2018/11/5 | |
| 39 | 手动螺杆式启闭机施工 |
5天 | 2018/11/1 | 2018/11/5 |
| 40 | 泉子街镇渠道工程东泉村文化室斗渠 |
16天 | 2018/10/21 | 2018/11/5 |
| 41 | 钢闸门施工 |
11天 | 2018/10/21 | 2018/10/31 |
| 42 | 5天 | 2018/11/1 | 2018/11/5 | |
| 43 | 手动螺杆式启闭机施工 |
5天 | 2018/11/1 | 2018/11/5 |
| 44 | 泉子街镇渠道工程东泉村小槽子斗渠 |
16天 | 2018/10/26 | 2018/11/10 |
| 45 | 钢闸门施工 |
11天 | 2018/10/26 | 2018/11/5 |
| 46 | 5天 | 2018/11/6 | 2018/11/10 | |
| 47 | 手动螺杆式启闭机施工 |
5天 | 2018/11/6 | 2018/11/10 |
| 48 | 泉子街镇渠道工程东泉村七队陈家庄斗渠 |
10天 | 2018/11/1 | 2018/11/10 |
| 49 | 钢闸门施工 |
5天 | 2018/11/1 | 2018/11/5 |
| 50 | 5天 | 2018/11/6 | 2018/11/10 | |
| 51 | 手动螺杆式启闭机施工 |
5天 | 2018/11/6 | 2018/11/10 |
| 52 | 维护、清场 |
10天 | 2018/11/11 | 2018/11/20 |
