文件编号 | 1377 | 工期 | 7天 | 开始时间 | 2014-11-01 | 结束时间 | 2014-11-07 |
任务数 | 23K | 整理日期 | 2019/5/17 | 下载次数 | 3882次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

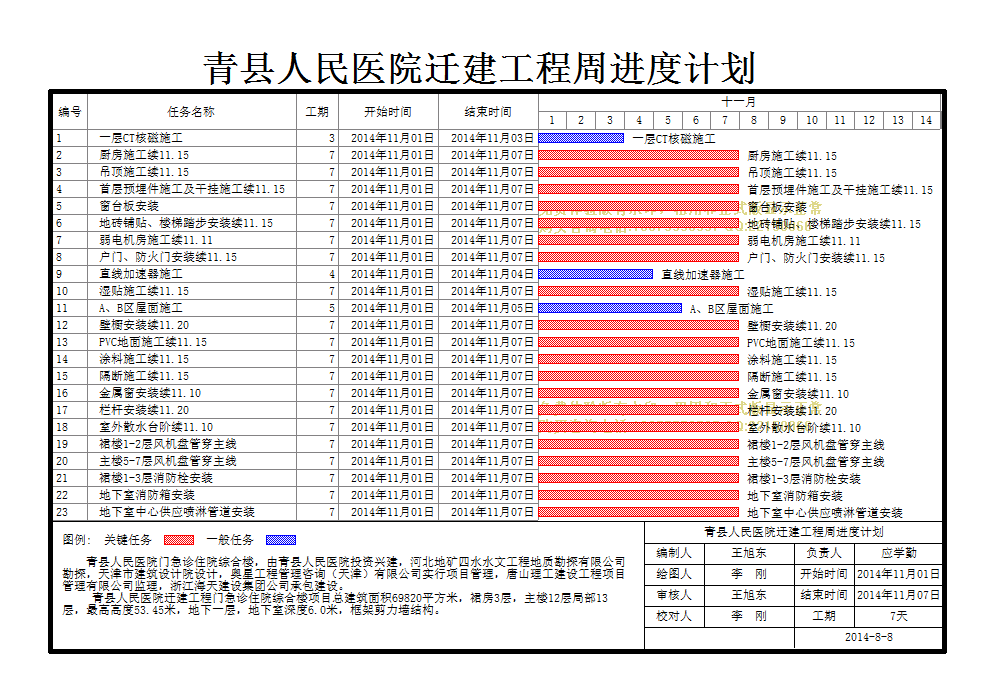

青县人民医院迁建工程周进度计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 一层CT核磁施工 |
3天 | 2014年11月01日 | 2014年11月03日 | ||
2 | 厨房施工续11.15 |
7天 | 2014年11月01日 | 2014年11月07日 | ||
3 | 吊顶施工续11.15 |
7天 | 2014年11月01日 | 2014年11月07日 | ||
4 | 首层预埋件施工及干挂施工续11.15 |
7天 | 2014年11月01日 | 2014年11月07日 | ||
5 | 窗台板安装 |
7天 | 2014年11月01日 | 2014年11月07日 | ||
6 | 地砖铺贴、楼梯踏步安装续11.15 |
7天 | 2014年11月01日 | 2014年11月07日 | ||
7 | 弱电机房施工续11.11 |
7天 | 2014年11月01日 | 2014年11月07日 | ||
8 | 户门、防火门安装续11.15 |
7天 | 2014年11月01日 | 2014年11月07日 | ||
9 | 直线加速器施工 |
4天 | 2014年11月01日 | 2014年11月04日 | ||
10 | 湿贴施工续11.15 |
7天 | 2014年11月01日 | 2014年11月07日 | ||
11 | A、B区屋面施工 |
5天 | 2014年11月01日 | 2014年11月05日 | ||
12 | 壁橱安装续11.20 |
7天 | 2014年11月01日 | 2014年11月07日 | ||
13 | PVC地面施工续11.15 |
7天 | 2014年11月01日 | 2014年11月07日 | ||
14 | 涂料施工续11.15 |
7天 | 2014年11月01日 | 2014年11月07日 | ||
15 | 隔断施工续11.15 |
7天 | 2014年11月01日 | 2014年11月07日 | ||
16 | 金属窗安装续11.10 |
7天 | 2014年11月01日 | 2014年11月07日 | ||
17 | 栏杆安装续11.20 |
7天 | 2014年11月01日 | 2014年11月07日 | ||
18 | 室外散水台阶续11.10 |
7天 | 2014年11月01日 | 2014年11月07日 | ||
19 | 裙楼1-2层风机盘管穿主线 |
7天 | 2014年11月01日 | 2014年11月07日 | ||
20 | 主楼5-7层风机盘管穿主线 |
7天 | 2014年11月01日 | 2014年11月07日 | ||
21 | 裙楼1-3层消防栓安装 |
7天 | 2014年11月01日 | 2014年11月07日 | ||
22 | 地下室消防箱安装 |
7天 | 2014年11月01日 | 2014年11月07日 | ||
23 | 地下室中心供应喷淋管道安装 |
7天 | 2014年11月01日 | 2014年11月07日 |
