 前海地铁项目

前海地铁项目

文件编号 12994 工期 960天 开始时间 2015-11-15 结束时间 2018-07-01
任务数 20K 整理日期 2019/5/17 下载次数 3890
下载地址 计划文件点击下载(登录后才可以下载)

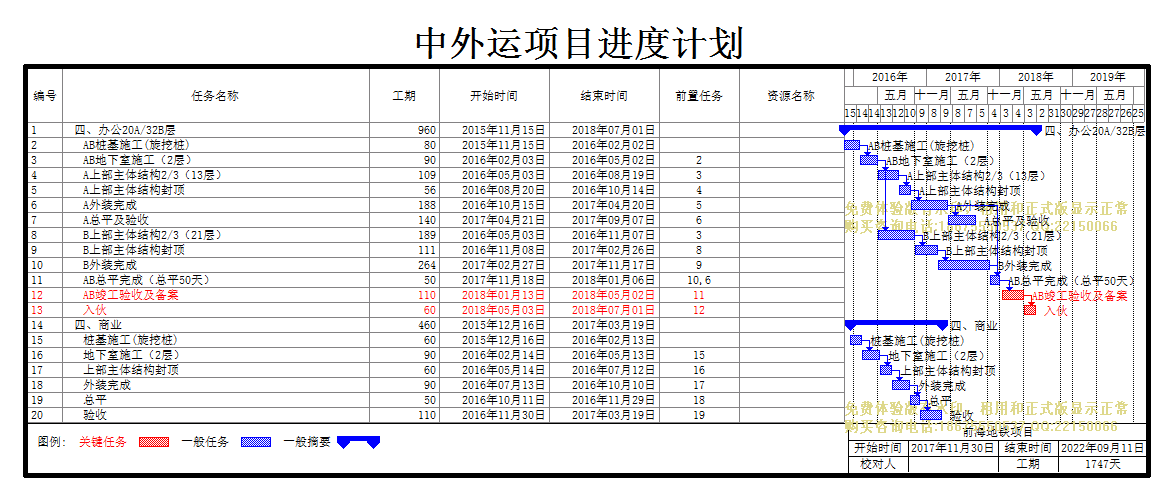

计划内容
前海地铁项目

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
四、办公20A/32B层
960天 2015年11月15日 2018年07月01日
2
AB桩基施工(旋挖桩)
80天 2015年11月15日 2016年02月02日
3
AB地下室施工(2层)
90天 2016年02月03日 2016年05月02日 2
4
A上部主体结构2/3(13层)
109天 2016年05月03日 2016年08月19日 3
5
A上部主体结构封顶
56天 2016年08月20日 2016年10月14日 4
6
A外装完成
188天 2016年10月15日 2017年04月20日 5
7
A总平及验收
140天 2017年04月21日 2017年09月07日 6
8
B上部主体结构2/3(21层)
189天 2016年05月03日 2016年11月07日 3
9
B上部主体结构封顶
111天 2016年11月08日 2017年02月26日 8
10
B外装完成
264天 2017年02月27日 2017年11月17日 9
11
AB总平完成(总平50天)
50天 2017年11月18日 2018年01月06日 10,6
12
AB竣工验收及备案
110天 2018年01月13日 2018年05月02日 11
13
入伙
60天 2018年05月03日 2018年07月01日 12
14
四、商业
460天 2015年12月16日 2017年03月19日
15
桩基施工(旋挖桩)
60天 2015年12月16日 2016年02月13日
16
地下室施工(2层)
90天 2016年02月14日 2016年05月13日 15
17
上部主体结构封顶
60天 2016年05月14日 2016年07月12日 16
18
外装完成
90天 2016年07月13日 2016年10月10日 17
19
总平
50天 2016年10月11日 2016年11月29日 18
20
验收
110天 2016年11月30日 2017年03月19日 19

局部效果预览,详细内容请下载附件查看
