文件编号 | 1264 | 工期 | 526天 | 开始时间 | 2018-07-09 | 结束时间 | 2020-01-16 |
任务数 | 39K | 整理日期 | 2019/5/17 | 下载次数 | 3884次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

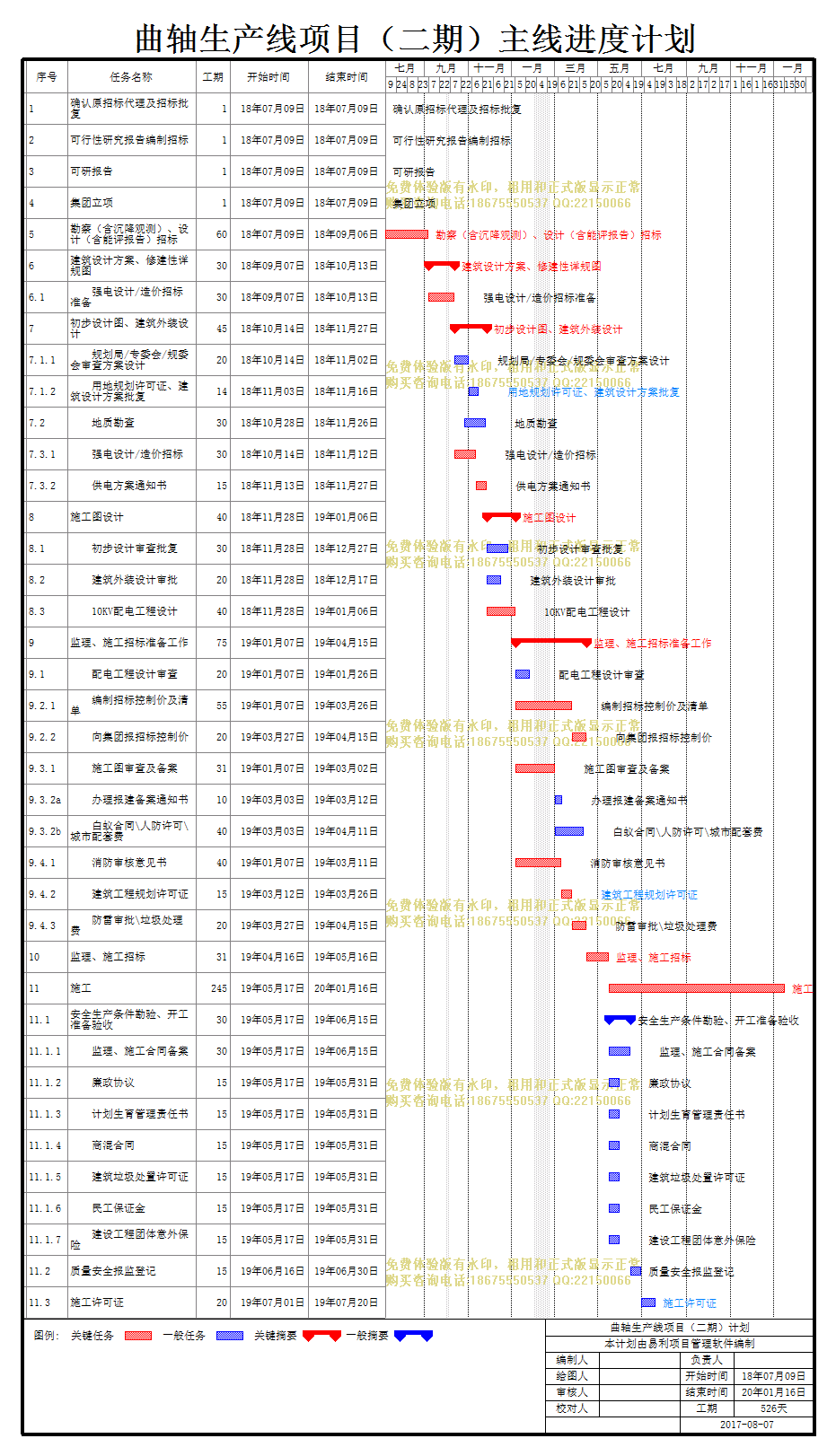

曲轴生产线项目(二期)主线 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
序号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
备注 |
1 | 1 | 确认原招标代理及招标批复 |
1天 | 18年07月09日 | 18年07月09日 | 已完成 |
2 | 2 | 可行性研究报告编制招标 |
1天 | 18年07月09日 | 18年07月09日 | 已完成 |
3 | 3 | 可研报告 |
1天 | 18年07月09日 | 18年07月09日 | 已完成 |
4 | 4 | 集团立项 |
1天 | 18年07月09日 | 18年07月09日 | 已完成 |
5 | 5 | 勘察(含沉降观测)、设计(含能评报告)招标 |
60天 | 18年07月09日 | 18年09月06日 | 公开招标 |
6 | 6 | 建筑设计方案、修建性详规图 |
30天 | 18年09月07日 | 18年10月13日 | 详规需设计院出图后找内江规划设计院套图 |
7 | 6.1 | 强电设计/造价招标准备 |
30天 | 18年09月07日 | 18年10月13日 | |
8 | 7 | 初步设计图、建筑外装设计 |
45天 | 18年10月14日 | 18年11月27日 | |
9 | 7.1.1 | 规划局/专委会/规委会审查方案设计 |
20天 | 18年10月14日 | 18年11月02日 | 正常预计45天,希望李总与开发区、规划局沟通 |
10 | 7.1.2 | 用地规划许可证、建筑设计方案批复 |
14天 | 18年11月03日 | 18年11月16日 | |
11 | 7.2 | 地质勘查 |
30天 | 18年10月28日 | 18年11月26日 | |
12 | 7.3.1 | 强电设计/造价招标 |
30天 | 18年10月14日 | 18年11月12日 | |
13 | 7.3.2 | 供电方案通知书 |
15天 | 18年11月13日 | 18年11月27日 | |
14 | 8 | 施工图设计 |
40天 | 18年11月28日 | 19年01月06日 | |
15 | 8.1 | 初步设计审查批复 |
30天 | 18年11月28日 | 18年12月27日 | 正常预计50天,希望李总与开发区领导沟通 |
16 | 8.2 | 建筑外装设计审批 |
20天 | 18年11月28日 | 18年12月17日 | |
17 | 8.3 | 10KV配电工程设计 |
40天 | 18年11月28日 | 19年01月06日 | |
18 | 9 | 监理、施工招标准备工作 |
75天 | 19年01月07日 | 19年04月15日 | |
19 | 9.1 | 配电工程设计审查 |
20天 | 19年01月07日 | 19年01月26日 | |
20 | 9.2.1 | 编制招标控制价及清单 |
55天 | 19年01月07日 | 19年03月26日 | |
21 | 9.2.2 | 向集团报招标控制价 |
20天 | 19年03月27日 | 19年04月15日 | |
22 | 9.3.1 | 施工图审查及备案 |
31天 | 19年01月07日 | 19年03月02日 | 第三方审查,建设局备案。 |
23 | 9.3.2a | 办理报建备案通知书 |
10天 | 19年03月03日 | 19年03月12日 | |
24 | 9.3.2b | 白蚁合同\人防许可\城市配套费 |
40天 | 19年03月03日 | 19年04月11日 | |
25 | 9.4.1 | 消防审核意见书 |
40天 | 19年01月07日 | 19年03月11日 | 正常预计60天,希望李总与开发区、市政府沟通 |
26 | 9.4.2 | 建筑工程规划许可证 |
15天 | 19年03月12日 | 19年03月26日 | |
27 | 9.4.3 | 防雷审批\垃圾处理费 |
20天 | 19年03月27日 | 19年04月15日 | |
28 | 10 | 监理、施工招标 |
31天 | 19年04月16日 | 19年05月16日 | |
29 | 11 | 施工 |
245天 | 19年05月17日 | 20年01月16日 | |
30 | 11.1 | 安全生产条件勘验、开工准备验收 |
30天 | 19年05月17日 | 19年06月15日 | |
31 | 11.1.1 | 监理、施工合同备案 |
30天 | 19年05月17日 | 19年06月15日 | |
32 | 11.1.2 | 廉政协议 |
15天 | 19年05月17日 | 19年05月31日 | |
33 | 11.1.3 | 计划生育管理责任书 |
15天 | 19年05月17日 | 19年05月31日 | |
34 | 11.1.4 | 商混合同 |
15天 | 19年05月17日 | 19年05月31日 | |
35 | 11.1.5 | 建筑垃圾处置许可证 |
15天 | 19年05月17日 | 19年05月31日 | |
36 | 11.1.6 | 民工保证金 |
15天 | 19年05月17日 | 19年05月31日 | |
37 | 11.1.7 | 建设工程团体意外保险 |
15天 | 19年05月17日 | 19年05月31日 | |
38 | 11.2 | 质量安全报监登记 |
15天 | 19年06月16日 | 19年06月30日 | |
39 | 11.3 | 施工许可证 |
20天 | 19年07月01日 | 19年07月20日 |
