文件编号 | 12571 | 工期 | 83天 | 开始时间 | 2016-10-10 | 结束时间 | 2016-12-31 |
任务数 | 26K | 整理日期 | 2019/5/17 | 下载次数 | 3891次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

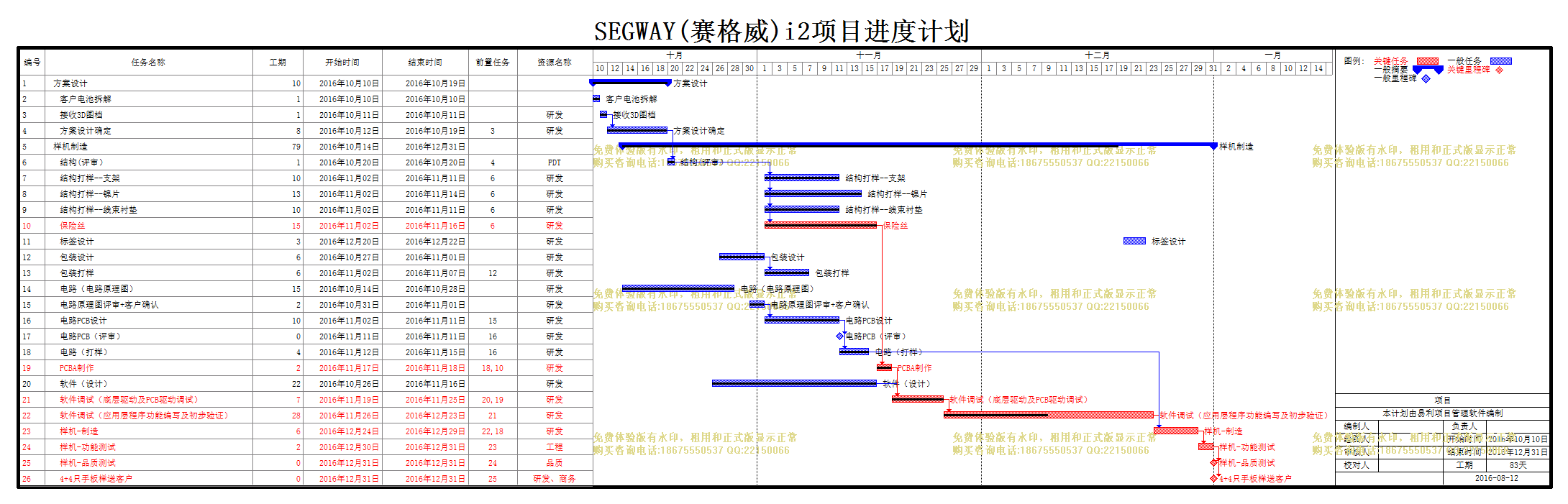

项目 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 方案设计 |
10天 | 2016年10月10日 | 2016年10月19日 | ||
2 | 客户电池拆解 |
1天 | 2016年10月10日 | 2016年10月10日 | ||
3 | 接收3D图档 |
1天 | 2016年10月11日 | 2016年10月11日 | 研发 | |
4 | 方案设计确定 |
8天 | 2016年10月12日 | 2016年10月19日 | 3 | 研发 |
5 | 样机制造 |
79天 | 2016年10月14日 | 2016年12月31日 | ||
6 | 结构(评审) |
1天 | 2016年10月20日 | 2016年10月20日 | 4 | PDT |
7 | 结构打样--支架 |
10天 | 2016年11月02日 | 2016年11月11日 | 6 | 研发 |
8 | 结构打样--镍片 |
13天 | 2016年11月02日 | 2016年11月14日 | 6 | 研发 |
9 | 结构打样--线束衬垫 |
10天 | 2016年11月02日 | 2016年11月11日 | 6 | 研发 |
10 | 保险丝 |
15天 | 2016年11月02日 | 2016年11月16日 | 6 | 研发 |
11 | 标签设计 |
3天 | 2016年12月20日 | 2016年12月22日 | 研发 | |
12 | 包装设计 |
6天 | 2016年10月27日 | 2016年11月01日 | 研发 | |
13 | 包装打样 |
6天 | 2016年11月02日 | 2016年11月07日 | 12 | 研发 |
14 | 电路(电路原理图) |
15天 | 2016年10月14日 | 2016年10月28日 | 研发 | |
15 | 电路原理图评审+客户确认 |
2天 | 2016年10月31日 | 2016年11月01日 | 研发 | |
16 | 电路PCB设计 |
10天 | 2016年11月02日 | 2016年11月11日 | 15 | 研发 |
17 | 电路PCB(评审) |
0天 | 2016年11月11日 | 2016年11月11日 | 16 | 研发 |
18 | 电路(打样) |
4天 | 2016年11月12日 | 2016年11月15日 | 16 | 研发 |
19 | PCBA制作 |
2天 | 2016年11月17日 | 2016年11月18日 | 18,10 | 研发 |
20 | 软件(设计) |
22天 | 2016年10月26日 | 2016年11月16日 | 研发 | |
21 | 软件调试(底层驱动及PCB驱动调试) |
7天 | 2016年11月19日 | 2016年11月25日 | 20,19 | 研发 |
22 | 软件调试(应用层程序功能编写及初步验证) |
28天 | 2016年11月26日 | 2016年12月23日 | 21 | 研发 |
23 | 样机-制造 |
6天 | 2016年12月24日 | 2016年12月29日 | 22,18 | 研发 |
24 | 样机-功能测试 |
2天 | 2016年12月30日 | 2016年12月31日 | 23 | 工程 |
25 | 样机-品质测试 |
0天 | 2016年12月31日 | 2016年12月31日 | 24 | 品质 |
26 | 4+4只手板样送客户 |
0天 | 2016年12月31日 | 2016年12月31日 | 25 | 研发、商务 |
