台达自动测试线| 文件编号 | 1237 | 工期 | 95天 | 开始时间 | 2015-05-26 | 结束时间 | 2015-08-28 |
| 任务数 | 33K | 整理日期 | 2019/5/17 | 下载次数 | 3900次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

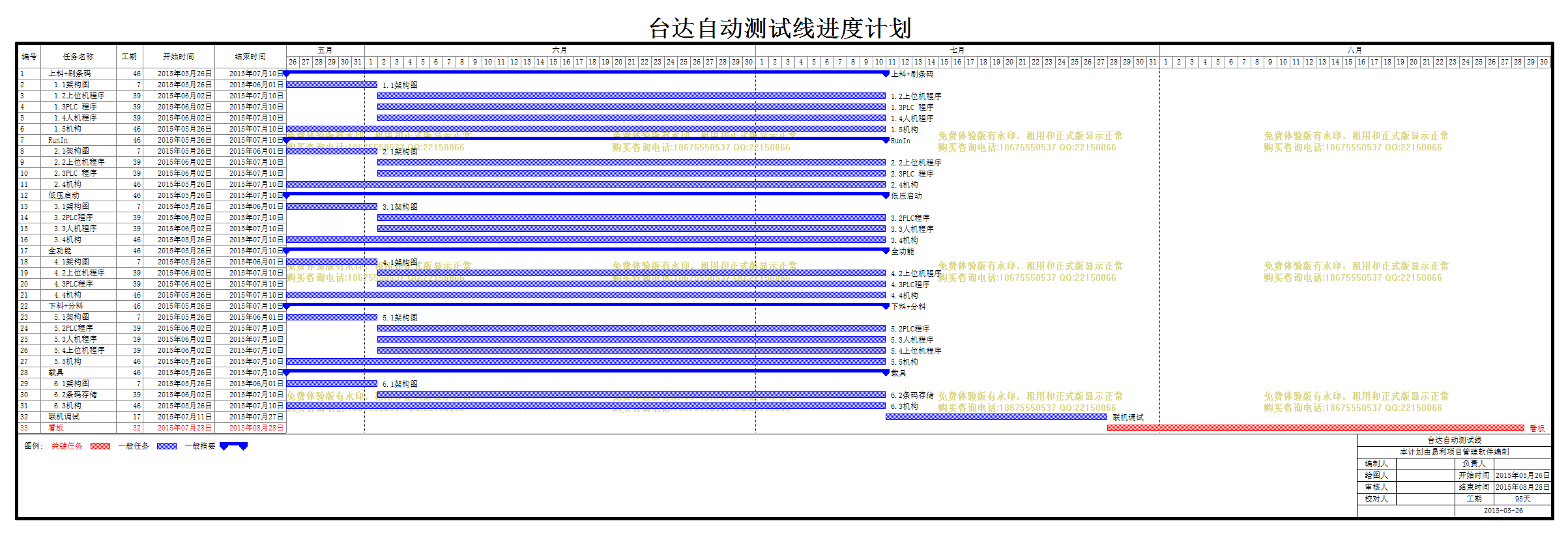

| 台达自动测试线 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | 上料+刷条码 |
46天 | 2015年05月26日 | 2015年07月10日 | 架构图,上位机程序 | |
| 2 | 1.1架构图 |
7天 | 2015年05月26日 | 2015年06月01日 | ||
| 3 | 1.2上位机程序 |
39天 | 2015年06月02日 | 2015年07月10日 | ||
| 4 | 1.3PLC 程序 |
39天 | 2015年06月02日 | 2015年07月10日 | ||
| 5 | 1.4人机程序 |
39天 | 2015年06月02日 | 2015年07月10日 | ||
| 6 | 1.5机构 |
46天 | 2015年05月26日 | 2015年07月10日 | ||
| 7 | RunIn |
46天 | 2015年05月26日 | 2015年07月10日 | ||
| 8 | 2.1架构图 |
7天 | 2015年05月26日 | 2015年06月01日 | ||
| 9 | 2.2上位机程序 |
39天 | 2015年06月02日 | 2015年07月10日 | ||
| 10 | 2.3PLC 程序 |
39天 | 2015年06月02日 | 2015年07月10日 | ||
| 11 | 2.4机构 |
46天 | 2015年05月26日 | 2015年07月10日 | ||
| 12 | 低压启动 |
46天 | 2015年05月26日 | 2015年07月10日 | ||
| 13 | 3.1架构图 |
7天 | 2015年05月26日 | 2015年06月01日 | ||
| 14 | 3.2PLC程序 |
39天 | 2015年06月02日 | 2015年07月10日 | ||
| 15 | 3.3人机程序 |
39天 | 2015年06月02日 | 2015年07月10日 | ||
| 16 | 3.4机构 |
46天 | 2015年05月26日 | 2015年07月10日 | ||
| 17 | 全功能 |
46天 | 2015年05月26日 | 2015年07月10日 | ||
| 18 | 4.1架构图 |
7天 | 2015年05月26日 | 2015年06月01日 | ||
| 19 | 4.2上位机程序 |
39天 | 2015年06月02日 | 2015年07月10日 | ||
| 20 | 4.3PLC程序 |
39天 | 2015年06月02日 | 2015年07月10日 | ||
| 21 | 4.4机构 |
46天 | 2015年05月26日 | 2015年07月10日 | ||
| 22 | 下料+分料 |
46天 | 2015年05月26日 | 2015年07月10日 | ||
| 23 | 5.1架构图 |
7天 | 2015年05月26日 | 2015年06月01日 | ||
| 24 | 5.2PLC程序 |
39天 | 2015年06月02日 | 2015年07月10日 | ||
| 25 | 5.3人机程序 |
39天 | 2015年06月02日 | 2015年07月10日 | ||
| 26 | 5.4上位机程序 |
39天 | 2015年06月02日 | 2015年07月10日 | ||
| 27 | 5.5机构 |
46天 | 2015年05月26日 | 2015年07月10日 | ||
| 28 | 载具 |
46天 | 2015年05月26日 | 2015年07月10日 | ||
| 29 | 6.1架构图 |
7天 | 2015年05月26日 | 2015年06月01日 | ||
| 30 | 6.2条码存储 |
39天 | 2015年06月02日 | 2015年07月10日 | ||
| 31 | 6.3机构 |
46天 | 2015年05月26日 | 2015年07月10日 | ||
| 32 | 联机调试 |
17天 | 2015年07月11日 | 2015年07月27日 | ||
| 33 | 看板 |
32天 | 2015年07月28日 | 2015年08月28日 |
