 10#~13#进度计划表

10#~13#进度计划表

文件编号 1230 工期 68天 开始时间 2015-03-06 结束时间 2015-05-12
任务数 29K 整理日期 2019/5/17 下载次数 3885
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

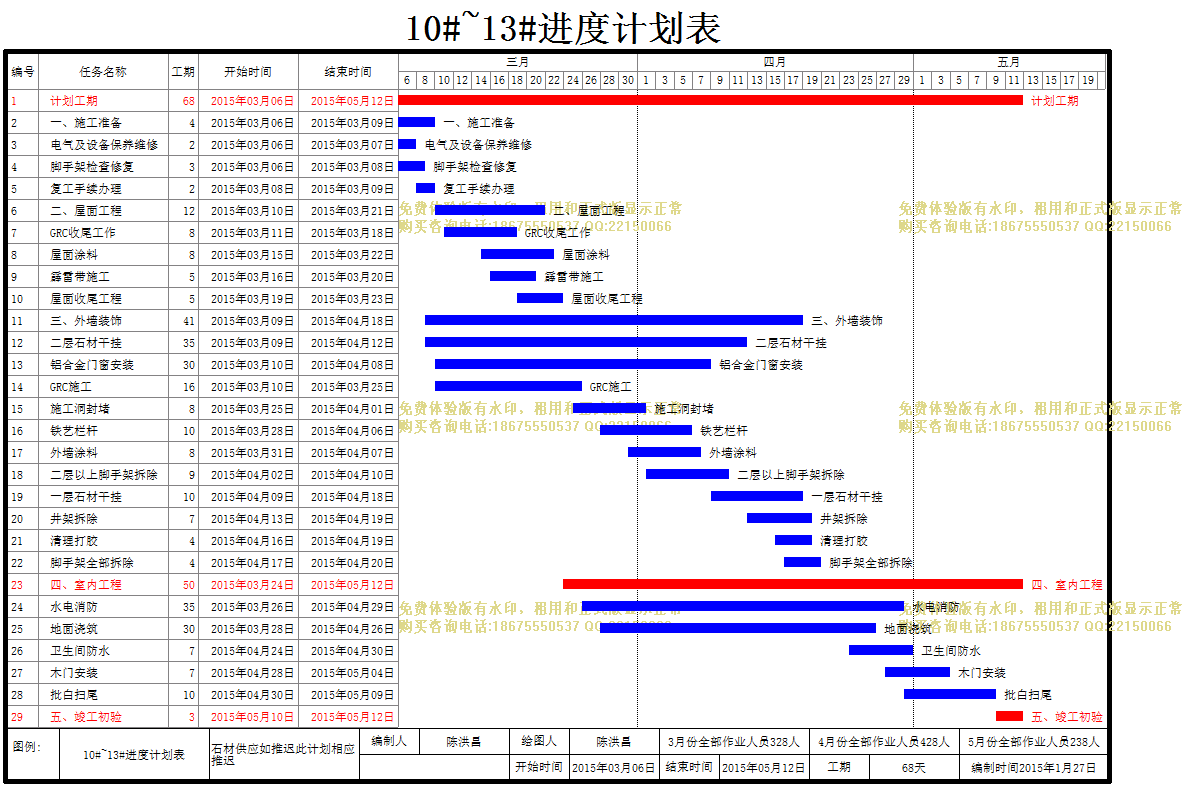

10#~13#进度计划表

编号

任务名称

工期

开始时间

结束时间

1
计划工期
68天 2015年03月06日 2015年05月12日
2
一、施工准备
4天 2015年03月06日 2015年03月09日
3
电气及设备保养维修
2天 2015年03月06日 2015年03月07日
4
脚手架检查修复
3天 2015年03月06日 2015年03月08日
5
复工手续办理
2天 2015年03月08日 2015年03月09日
6
二、屋面工程
12天 2015年03月10日 2015年03月21日
7
GRC收尾工作
8天 2015年03月11日 2015年03月18日
8
屋面涂料
8天 2015年03月15日 2015年03月22日
9
霹雷带施工
5天 2015年03月16日 2015年03月20日
10
屋面收尾工程
5天 2015年03月19日 2015年03月23日
11
三、外墙装饰
41天 2015年03月09日 2015年04月18日
12
二层石材干挂
35天 2015年03月09日 2015年04月12日
13
铝合金门窗安装
30天 2015年03月10日 2015年04月08日
14
GRC施工
16天 2015年03月10日 2015年03月25日
15
施工洞封堵
8天 2015年03月25日 2015年04月01日
16
铁艺栏杆
10天 2015年03月28日 2015年04月06日
17
外墙涂料
8天 2015年03月31日 2015年04月07日
18
二层以上脚手架拆除
9天 2015年04月02日 2015年04月10日
19
一层石材干挂
10天 2015年04月09日 2015年04月18日
20
井架拆除
7天 2015年04月13日 2015年04月19日
21
清理打胶
4天 2015年04月16日 2015年04月19日
22
脚手架全部拆除
4天 2015年04月17日 2015年04月20日
23
四、室内工程
50天 2015年03月24日 2015年05月12日
24
水电消防
35天 2015年03月26日 2015年04月29日
25
地面浇筑
30天 2015年03月28日 2015年04月26日
26
卫生间防水
7天 2015年04月24日 2015年04月30日
27
木门安装
7天 2015年04月28日 2015年05月04日
28
批白扫尾
10天 2015年04月30日 2015年05月09日
29
五、竣工初验
3天 2015年05月10日 2015年05月12日
