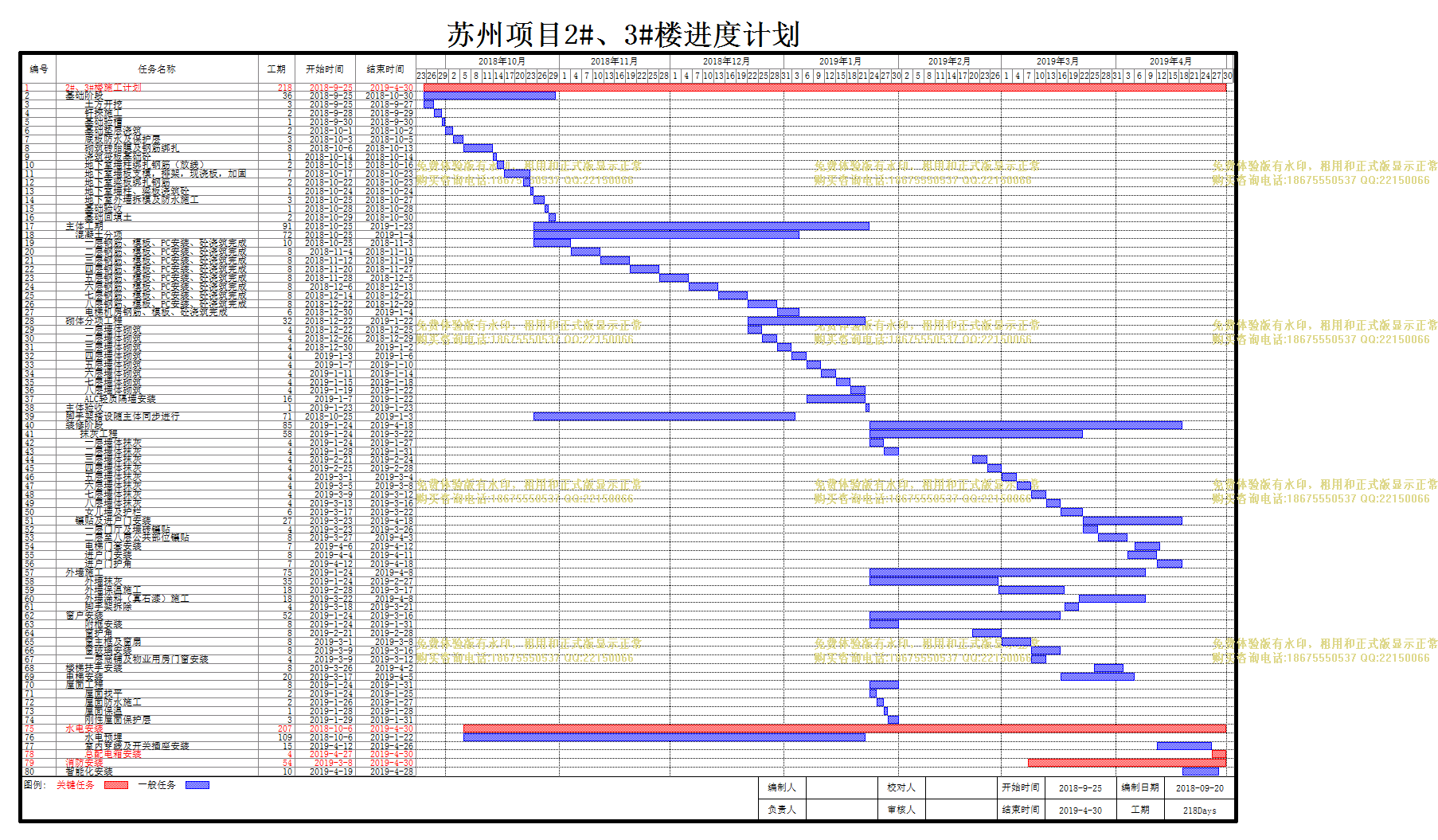

文件编号 1225 工期 218天 开始时间 2018-09-25 结束时间 2019-04-30
任务数 80K 整理日期 2019/5/17 下载次数 3885
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
项目

编号

任务名称

工期

开始时间

结束时间

1
2#、3#楼施工计划
218天 2018-9-25 2019-4-30
2
基础阶段
36天 2018-9-25 2018-10-30
3
土方开挖
3天 2018-9-25 2018-9-27
4
钎探施工
2天 2018-9-28 2018-9-29
5
基础验槽
1天 2018-9-30 2018-9-30
6
基础垫层浇筑
2天 2018-10-1 2018-10-2
7
底板防水及保护层
3天 2018-10-3 2018-10-5
8
砌筑砖胎膜及钢筋绑扎
8天 2018-10-6 2018-10-13
9
浇筑筏板基础砼
1天 2018-10-14 2018-10-14
10
地下室墙柱绑扎钢筋(放线)
2天 2018-10-15 2018-10-16
11
地下室墙板支模,排架,现浇板,加固
7天 2018-10-17 2018-10-23
12
地下室梁板绑扎钢筋
2天 2018-10-22 2018-10-23
13
地下室墙柱、梁板浇筑砼
1天 2018-10-24 2018-10-24
14
地下室外墙拆模及防水施工
3天 2018-10-25 2018-10-27
15
基础验收
1天 2018-10-28 2018-10-28
16
基础回填土
2天 2018-10-29 2018-10-30
17
主体工期
91天 2018-10-25 2019-1-23
18
混凝土分项
72天 2018-10-25 2019-1-4
19
一层钢筋、模板、PC安装、砼浇筑完成
10天 2018-10-25 2018-11-3
20
二层钢筋、模板、PC安装、砼浇筑完成
8天 2018-11-4 2018-11-11
21
三层钢筋、模板、PC安装、砼浇筑完成
8天 2018-11-12 2018-11-19
22
四层钢筋、模板、PC安装、砼浇筑完成
8天 2018-11-20 2018-11-27
23
五层钢筋、模板、PC安装、砼浇筑完成
8天 2018-11-28 2018-12-5
24
六层钢筋、模板、PC安装、砼浇筑完成
8天 2018-12-6 2018-12-13
25
七层钢筋、模板、PC安装、砼浇筑完成
8天 2018-12-14 2018-12-21
26
八层钢筋、模板、PC安装、砼浇筑完成
8天 2018-12-22 2018-12-29
27
电梯机房钢筋、模板、砼浇筑完成
6天 2018-12-30 2019-1-4
28
砌体分项工程
32天 2018-12-22 2019-1-22
29
一层墙体砌筑
4天 2018-12-22 2018-12-25
30
二层墙体砌筑
4天 2018-12-26 2018-12-29
31
三层墙体砌筑
4天 2018-12-30 2019-1-2
32
四层墙体砌筑
4天 2019-1-3 2019-1-6
33
五层墙体砌筑
4天 2019-1-7 2019-1-10
34
六层墙体砌筑
4天 2019-1-11 2019-1-14
35
七层墙体砌筑
4天 2019-1-15 2019-1-18
36
八层墙体砌筑
4天 2019-1-19 2019-1-22
37
ALC轻质隔墙安装
16天 2019-1-7 2019-1-22
38
主体验收
1天 2019-1-23 2019-1-23
39
脚手架搭设随主体同步进行
71天 2018-10-25 2019-1-3
40
装修阶段
85天 2019-1-24 2019-4-18
41
抹灰工程
58天 2019-1-24 2019-3-22
42
一层墙体抹灰
4天 2019-1-24 2019-1-27
43
二层墙体抹灰
4天 2019-1-28 2019-1-31
44
三层墙体抹灰
4天 2019-2-21 2019-2-24
45
四层墙体抹灰
4天 2019-2-25 2019-2-28
46
五层墙体抹灰
4天 2019-3-1 2019-3-4
47
六层墙体抹灰
4天 2019-3-5 2019-3-8
48
七层墙体抹灰
4天 2019-3-9 2019-3-12
49
八层墙体抹灰
4天 2019-3-13 2019-3-16
50
女儿墙及护栏
6天 2019-3-17 2019-3-22
51
镶贴及进户门安装
27天 2019-3-23 2019-4-18
52
一层门厅及墙砖镶贴
4天 2019-3-23 2019-3-26
53
二层至八层公共部位镶贴
8天 2019-3-27 2019-4-3
54
电梯门套安装
7天 2019-4-6 2019-4-12
55
进户门安装
8天 2019-4-4 2019-4-11
56
进户门护角
7天 2019-4-12 2019-4-18
57
外墙施工
75天 2019-1-24 2019-4-8
58
外墙抹灰
35天 2019-1-24 2019-2-27
59
外墙保温施工
18天 2019-2-28 2019-3-17
60
外墙涂料(真石漆)施工
18天 2019-3-22 2019-4-8
61
脚手架拆除
4天 2019-3-18 2019-3-21
62
窗户安装
52天 2019-1-24 2019-3-16
63
附框安装
8天 2019-1-24 2019-1-31
64
窗护角
8天 2019-2-21 2019-2-28
65
窗主框及窗扇
8天 2019-3-1 2019-3-8
66
窗玻璃安装
8天 2019-3-9 2019-3-16
67
一层商铺及物业用房门窗安装
4天 2019-3-9 2019-3-12
68
楼梯扶手安装
8天 2019-3-26 2019-4-2
69
电梯安装
20天 2019-3-17 2019-4-5
70
屋面工程
8天 2019-1-24 2019-1-31
71
屋面找平
2天 2019-1-24 2019-1-25
72
屋面防水施工
2天 2019-1-26 2019-1-27
73
屋面保温
1天 2019-1-28 2019-1-28
74
刚性屋面保护层
3天 2019-1-29 2019-1-31
75
水电安装
207天 2018-10-6 2019-4-30
76
水电预埋
109天 2018-10-6 2019-1-22
77
室内穿线及开关插座安装
15天 2019-4-12 2019-4-26
78
总配电箱安装
4天 2019-4-27 2019-4-30
79
消防安装
54天 2019-3-8 2019-4-30
80
智能化安装
10天 2019-4-19 2019-4-28
