文件编号 | 11973 | 工期 | 690天 | 开始时间 | 2017-02-10 | 结束时间 | 2018-12-31 |
任务数 | 30K | 整理日期 | 2019/5/17 | 下载次数 | 3888次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

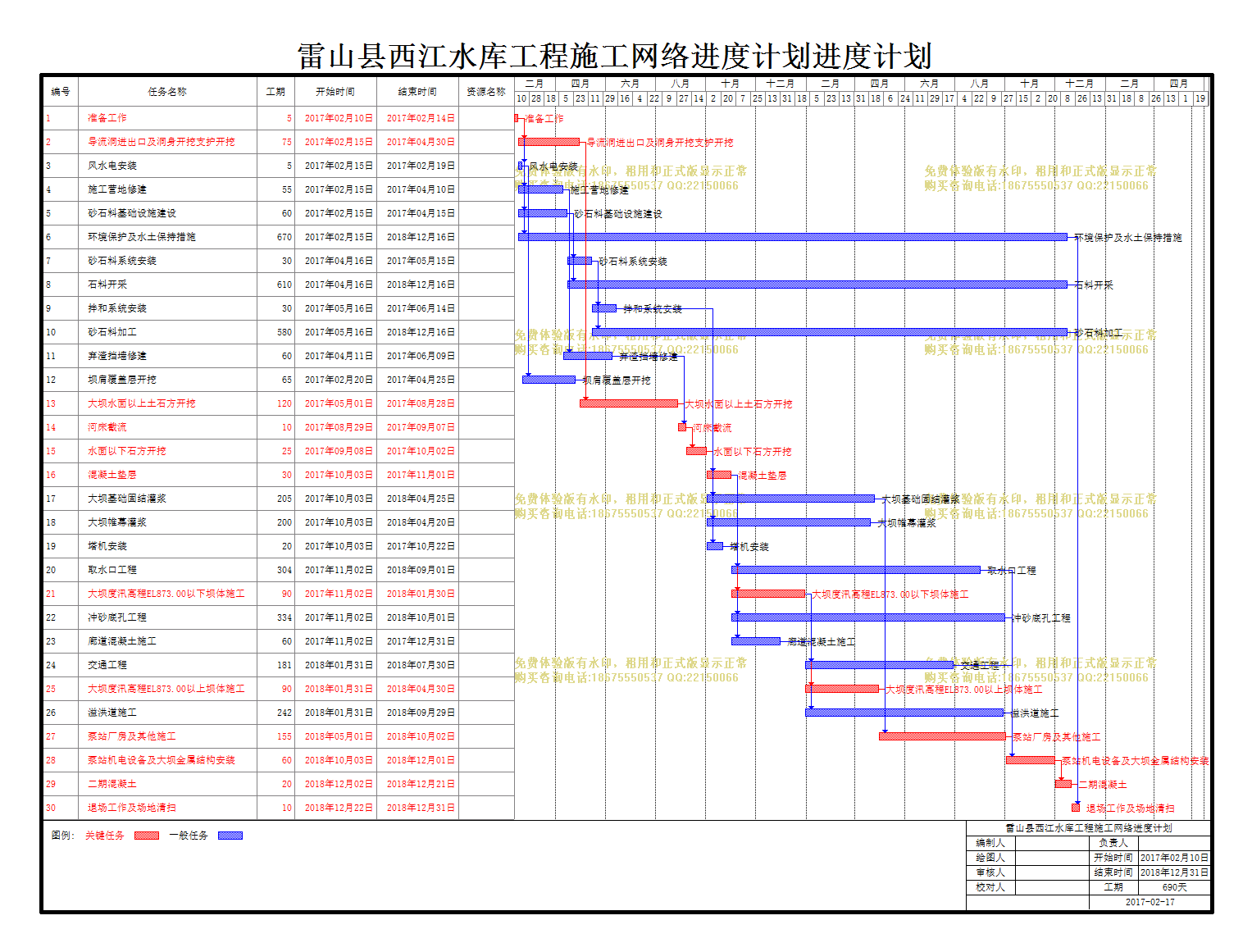

雷山县西江水库工程施工网络进度计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
资源名称 |
1 | 准备工作 |
5天 | 2017年02月10日 | 2017年02月14日 | |
2 | 导流洞进出口及洞身开挖支护开挖 |
75天 | 2017年02月15日 | 2017年04月30日 | |
3 | 风水电安装 |
5天 | 2017年02月15日 | 2017年02月19日 | |
4 | 施工营地修建 |
55天 | 2017年02月15日 | 2017年04月10日 | |
5 | 砂石料基础设施建设 |
60天 | 2017年02月15日 | 2017年04月15日 | |
6 | 环境保护及水土保持措施 |
670天 | 2017年02月15日 | 2018年12月16日 | |
7 | 砂石料系统安装 |
30天 | 2017年04月16日 | 2017年05月15日 | |
8 | 石料开采 |
610天 | 2017年04月16日 | 2018年12月16日 | |
9 | 拌和系统安装 |
30天 | 2017年05月16日 | 2017年06月14日 | |
10 | 砂石料加工 |
580天 | 2017年05月16日 | 2018年12月16日 | |
11 | 弃渣挡墙修建 |
60天 | 2017年04月11日 | 2017年06月09日 | |
12 | 坝肩覆盖层开挖 |
65天 | 2017年02月20日 | 2017年04月25日 | |
13 | 大坝水面以上土石方开挖 |
120天 | 2017年05月01日 | 2017年08月28日 | |
14 | 河床截流 |
10天 | 2017年08月29日 | 2017年09月07日 | |
15 | 水面以下石方开挖 |
25天 | 2017年09月08日 | 2017年10月02日 | |
16 | 混凝土垫层 |
30天 | 2017年10月03日 | 2017年11月01日 | |
17 | 大坝基础固结灌浆 |
205天 | 2017年10月03日 | 2018年04月25日 | |
18 | 大坝帷幕灌浆 |
200天 | 2017年10月03日 | 2018年04月20日 | |
19 | 塔机安装 |
20天 | 2017年10月03日 | 2017年10月22日 | |
20 | 取水口工程 |
304天 | 2017年11月02日 | 2018年09月01日 | |
21 | 大坝度汛高程EL873.00以下坝体施工 |
90天 | 2017年11月02日 | 2018年01月30日 | |
22 | 冲砂底孔工程 |
334天 | 2017年11月02日 | 2018年10月01日 | |
23 | 廊道混凝土施工 |
60天 | 2017年11月02日 | 2017年12月31日 | |
24 | 交通工程 |
181天 | 2018年01月31日 | 2018年07月30日 | |
25 | 大坝度汛高程EL873.00以上坝体施工 |
90天 | 2018年01月31日 | 2018年04月30日 | |
26 | 溢洪道施工 |
242天 | 2018年01月31日 | 2018年09月29日 | |
27 | 泵站厂房及其他施工 |
155天 | 2018年05月01日 | 2018年10月02日 | |
28 | 泵站机电设备及大坝金属结构安装 |
60天 | 2018年10月03日 | 2018年12月01日 | |
29 | 二期混凝土 |
20天 | 2018年12月02日 | 2018年12月21日 | |
30 | 退场工作及场地清扫 |
10天 | 2018年12月22日 | 2018年12月31日 |
