文件编号 | 11832 | 工期 | 327天 | 开始时间 | 2018-02-10 | 结束时间 | 2019-01-02 |
任务数 | 40K | 整理日期 | 2019/5/17 | 下载次数 | 3892次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

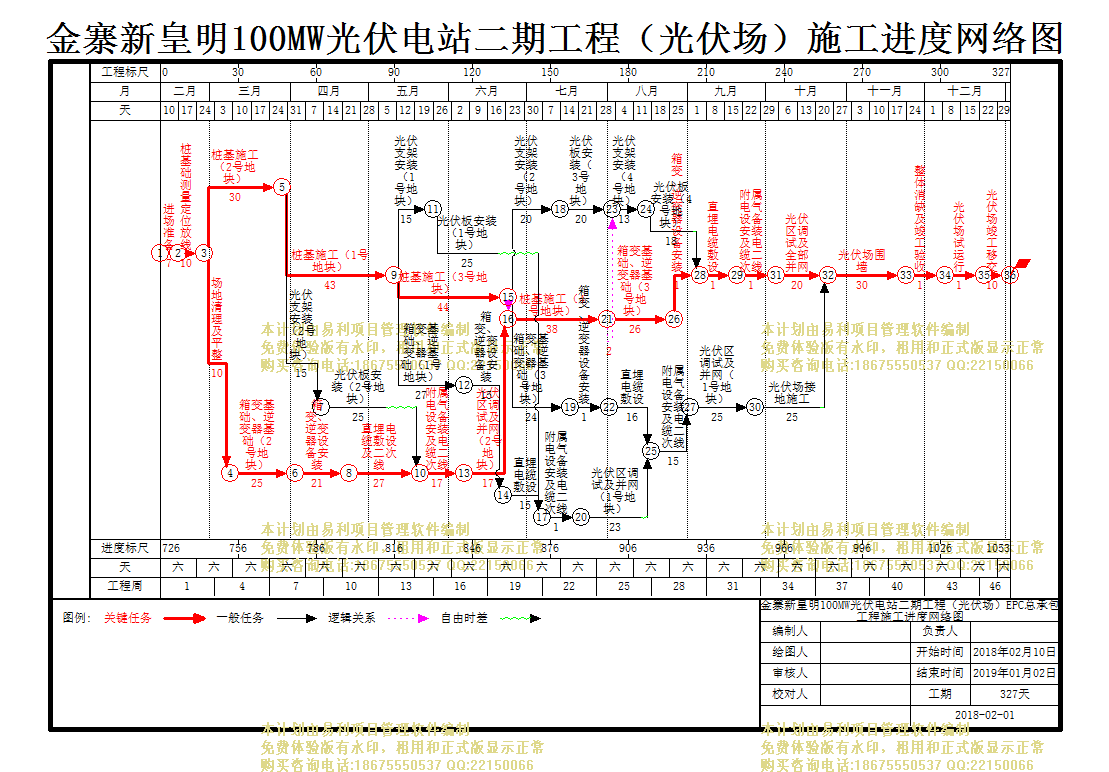

李一矿废弃广场5MW光伏发电项目EPC总承包项目 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 进场准备 |
7天 | 2018年02月10日 | 2018年02月16日 |
2 | 桩基础测量定位放线 |
10天 | 2018年02月17日 | 2018年02月26日 |
3 | 场地清理及平整 |
10天 | 2018年02月27日 | 2018年03月08日 |
4 | 箱变基础、逆变器基础(2号地块) |
25天 | 2018年03月09日 | 2018年04月02日 |
5 | 箱变、逆变器设备安装 |
21天 | 2018年04月03日 | 2018年04月23日 |
6 | 直埋电缆敷设及二次线 |
27天 | 2018年04月24日 | 2018年05月20日 |
7 | 附属电气设备安装及电缆二次线 |
17天 | 2018年05月21日 | 2018年06月06日 |
8 | 光伏区调试及并网(2号地块) |
17天 | 2018年06月07日 | 2018年06月23日 |
9 | 桩基施工(3号地块) |
44天 | 2018年05月11日 | 2018年06月23日 |
10 | 桩基施工(4号地块) |
38天 | 2018年06月24日 | 2018年07月31日 |
11 | 光伏支架安装(4号地块) |
13天 | 2018年08月03日 | 2018年08月15日 |
12 | 箱变基础、逆变器基础(3号地块) |
26天 | 2018年08月01日 | 2018年08月26日 |
13 | 箱变、逆变器设备安装 |
10天 | 2018年08月27日 | 2018年09月05日 |
14 | 直埋电缆敷设 |
14天 | 2018年09月06日 | 2018年09月19日 |
15 | 附属电气设备安装及电缆二次线 |
15天 | 2018年09月20日 | 2018年10月04日 |
16 | 光伏区调试及全部并网 |
20天 | 2018年10月05日 | 2018年10月24日 |
17 | 整体消缺及竣工验收 |
15天 | 2018年11月24日 | 2018年12月08日 |
18 | 光伏场围墙 |
30天 | 2018年10月25日 | 2018年11月23日 |
19 | 光伏场试运行 |
15天 | 2018年12月09日 | 2018年12月23日 |
20 | 光伏场竣工移交 |
10天 | 2018年12月24日 | 2019年01月02日 |
21 | 光伏板安装(4号地块) |
18天 | 2018年08月16日 | 2018年09月02日 |
22 | 光伏支架安装(2号地块) |
20天 | 2018年06月24日 | 2018年07月13日 |
23 | 箱变基础、逆变器基础(3号地块) |
24天 | 2018年06月24日 | 2018年07月17日 |
24 | 箱变、逆变器设备安装 |
15天 | 2018年07月18日 | 2018年08月01日 |
25 | 直埋电缆敷设 |
16天 | 2018年08月02日 | 2018年08月17日 |
26 | 附属电气设备安装及电缆二次线 |
15天 | 2018年08月18日 | 2018年09月01日 |
27 | 光伏区调试及并网(1号地块) |
25天 | 2018年09月02日 | 2018年09月26日 |
28 | 光伏场接地施工 |
25天 | 2018年09月27日 | 2018年10月21日 |
29 | 光伏板安装(3号地块) |
20天 | 2018年07月14日 | 2018年08月02日 |
30 | 桩基施工(2号地块) |
30天 | 2018年02月27日 | 2018年03月28日 |
31 | 桩基施工(1号地块) |
43天 | 2018年03月29日 | 2018年05月10日 |
32 | 光伏支架安装(1号地块) |
15天 | 2018年05月11日 | 2018年05月25日 |
33 | 光伏板安装(1号地块) |
25天 | 2018年05月26日 | 2018年06月19日 |
34 | 光伏支架安装(2号地块) |
15天 | 2018年03月29日 | 2018年04月12日 |
35 | 箱变基础、逆变器基础(1号地块) |
27天 | 2018年05月11日 | 2018年06月06日 |
36 | 箱变、逆变器设备安装 |
15天 | 2018年06月07日 | 2018年06月21日 |
37 | 直埋电缆敷设 |
15天 | 2018年06月22日 | 2018年07月06日 |
38 | 附属电气设备安装及电缆二次线 |
15天 | 2018年07月07日 | 2018年07月21日 |
39 | 光伏区调试及并网(1号地块) |
23天 | 2018年07月22日 | 2018年08月13日 |
40 | 光伏板安装(2号地块) |
25天 | 2018年04月13日 | 2018年05月07日 |
