 凯旋门新建展示区

凯旋门新建展示区

文件编号 11784 工期 99天 开始时间 2018-03-01 结束时间 2018-06-07
任务数 37K 整理日期 2019/5/17 下载次数 3888
下载地址 计划文件点击下载(登录后才可以下载)

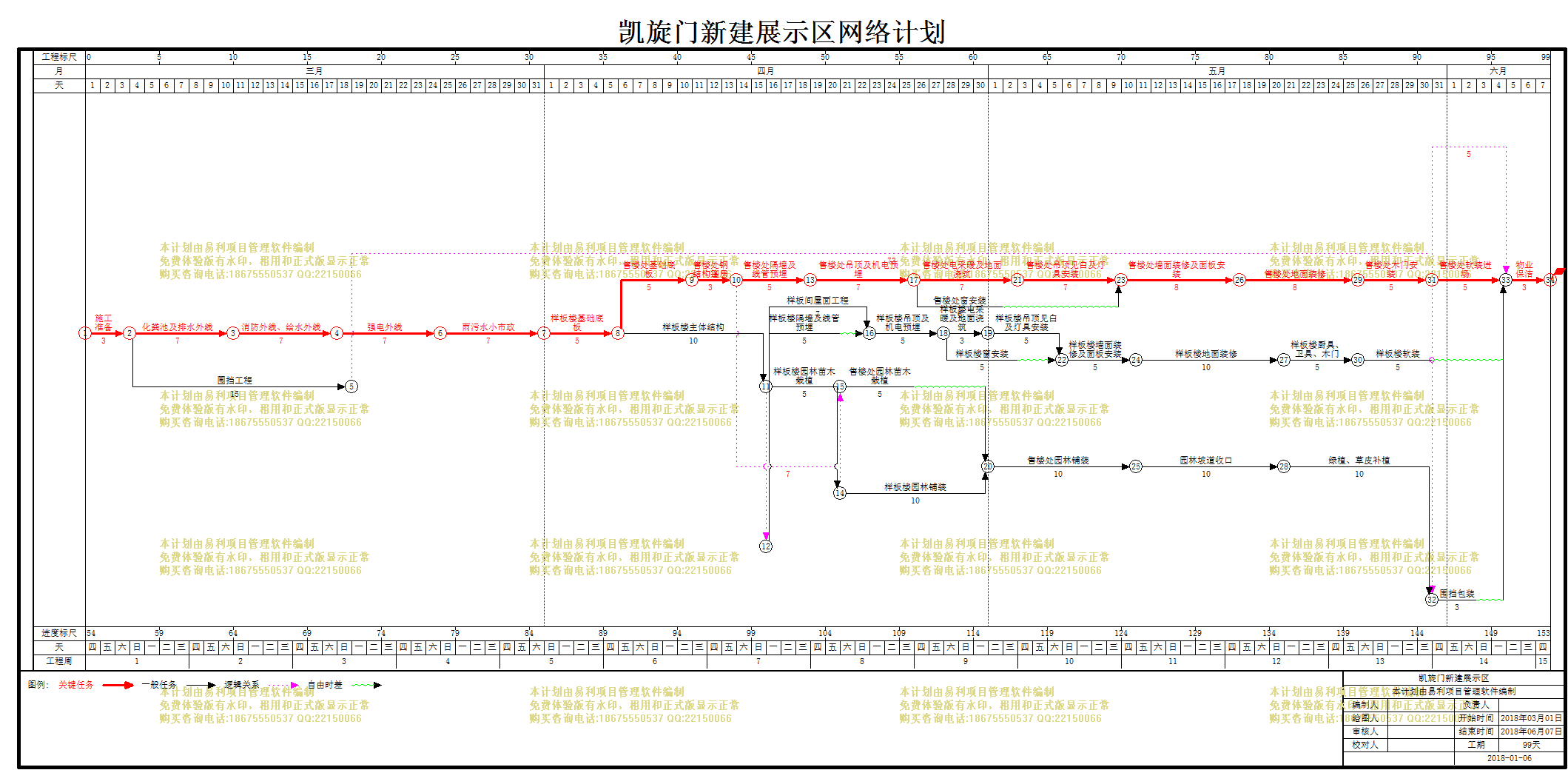

计划内容
凯旋门新建展示区

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
施工准备
3天 2018年03月01日 2018年03月03日
2
样板楼基础底板
5天 2018年04月01日 2018年04月05日 30
3
样板楼主体结构
10天 2018年04月06日 2018年04月15日 2
4
样板间屋面工程
7天 2018年04月16日 2018年04月22日 3
5
样板楼隔墙及线管预埋
5天 2018年04月16日 2018年04月20日 3
6
样板楼吊顶及机电预埋
5天 2018年04月23日 2018年04月27日 4,5
7
样板楼电采暖及地面浇筑
3天 2018年04月28日 2018年04月30日 6
8
样板楼吊顶见白及灯具安装
5天 2018年05月01日 2018年05月05日 7
9
样板楼墙面装修及面板安装
5天 2018年05月06日 2018年05月10日 12,8
10
样板楼地面装修
10天 2018年05月11日 2018年05月20日 9
11
样板楼厨具、卫具、木门
5天 2018年05月21日 2018年05月25日 10
12
样板楼窗安装
5天 2018年04月28日 2018年05月02日 6
13
样板楼软装
5天 2018年05月26日 2018年05月30日 11
14
售楼处基础底板
5天 2018年04月06日 2018年04月10日 2
15
售楼处钢结构篷房
3天 2018年04月11日 2018年04月13日 14
16
售楼处隔墙及线管预埋
5天 2018年04月14日 2018年04月18日 15
17
售楼处吊顶及机电预埋
7天 2018年04月19日 2018年04月25日 16
18
售楼处电采暖及地面浇筑
7天 2018年04月26日 2018年05月02日 17
19
售楼处吊顶见白及灯具安装
7天 2018年05月03日 2018年05月09日 18
20
售楼处墙面装修及面板安装
8天 2018年05月10日 2018年05月17日 24,19
21
售楼处地面装修
8天 2018年05月18日 2018年05月25日 20
22
售楼处木门安装
5天 2018年05月26日 2018年05月30日 21
23
售楼处软装进场
5天 2018年05月31日 2018年06月04日 22
24
售楼处窗安装
6天 2018年04月26日 2018年05月01日 17
25
化粪池及排水外线
7天 2018年03月04日 2018年03月10日 1
26
围挡工程
15天 2018年03月04日 2018年03月18日 1
27
围挡包装
3天 2018年05月31日 2018年06月02日 37,26[FS+73]
28
消防外线、给水外线
7天 2018年03月11日 2018年03月17日 25
29
强电外线
7天 2018年03月18日 2018年03月24日 28
30
雨污水小市政
7天 2018年03月25日 2018年03月31日 29
31
物业保洁
3天 2018年06月05日 2018年06月07日 37,27,13,23
32
样板楼园林苗木栽植
5天 2018年04月16日 2018年04月20日 3
33
样板楼园林铺装
10天 2018年04月21日 2018年04月30日 32
34
售楼处园林苗木栽植
5天 2018年04月21日 2018年04月25日 32,15
35
售楼处园林铺装
10天 2018年05月01日 2018年05月10日 34,33
36
园林坡道收口
10天 2018年05月11日 2018年05月20日 35
37
绿植、草皮补植
10天 2018年05月21日 2018年05月30日 36
