文件编号 11768 工期 395天 开始时间 2014-10-22 结束时间 2015-11-20
任务数 28K 整理日期 2019/5/17 下载次数 3890
下载地址 计划文件点击下载(登录后才可以下载)

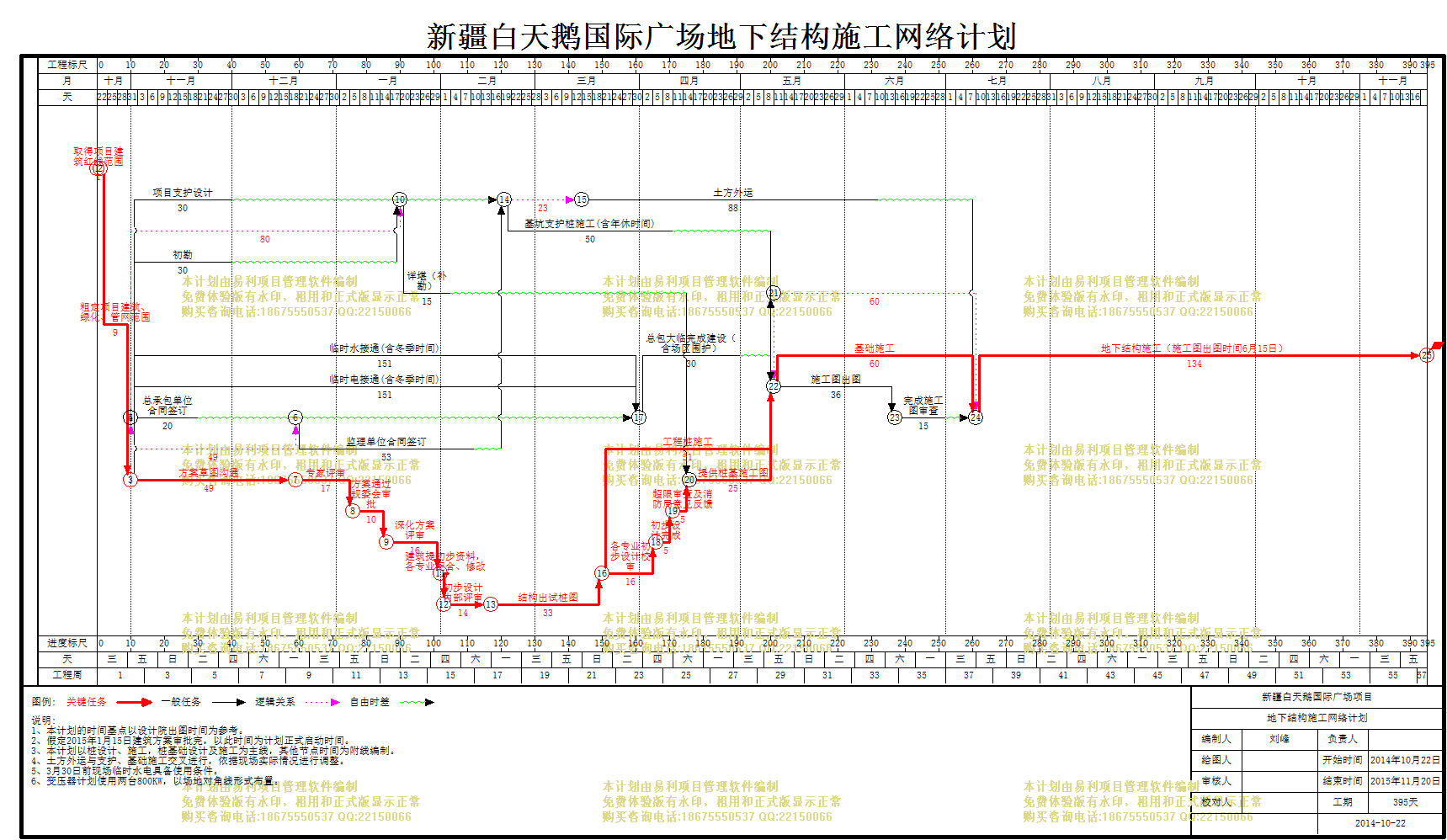

计划内容
项目

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
取得项目建筑红线范围
1天 2014年10月22日 2014年10月22日
2
粗定项目建筑、绿化、管网范围
9天 2014年10月23日 2014年10月31日 1
3
初勘
30天 2014年11月01日 2014年11月30日 2
4
项目支护设计
30天 2014年11月01日 2014年11月30日 2
5
基坑支护桩施工(含年休时间)
50天 2015年02月20日 2015年04月10日 4,11
6
土方外运
88天 2015年03月15日 2015年06月10日 4
7
详堪(补勘)
15天 2015年01月20日 2015年02月03日 2,3
8
临时水接通(含冬季时间)
151天 2014年11月01日 2015年03月31日 2
9
临时电接通(含冬季时间)
151天 2014年11月01日 2015年03月31日 2
10
总包大临完成建设(含场区围护)
30天 2015年04月01日 2015年04月30日 9,8,12
11
监理单位合同签订
53天 2014年12月20日 2015年02月10日 2
12
总承包单位合同签订
20天 2014年11月01日 2014年11月20日 2
13
基础施工
60天 2015年05月11日 2015年07月09日 26,14,5,10
14
工程桩施工
51天 2015年03月21日 2015年05月10日 22
15
地下结构施工(施工图出图时间6月15日)
134天 2015年07月10日 2015年11月20日 13,10,6,28
16
方案草图沟通
49天 2014年11月01日 2014年12月19日 2
17
专家评审
17天 2014年12月20日 2015年01月05日 16
18
方案通过规委会审批
10天 2015年01月06日 2015年01月15日 17
19
深化方案评审
16天 2015年01月16日 2015年01月31日 18
20
建筑提初步资料,各专业配合、修改
1天 2015年02月01日 2015年02月01日 19
21
初步设计内部评审
14天 2015年02月02日 2015年02月15日 20
22
结构出试桩图
33天 2015年02月16日 2015年03月20日 21
23
各专业初步设计校审
16天 2015年03月21日 2015年04月05日 22
24
初步设计完成
5天 2015年04月06日 2015年04月10日 23
25
超限审查及消防局意见反馈
5天 2015年04月11日 2015年04月15日 24
26
提供桩基施工图
25天 2015年04月16日 2015年05月10日 7,25
27
施工图出图
36天 2015年05月11日 2015年06月15日 26
28
完成施工图审查
15天 2015年06月16日 2015年06月30日 27
