文件编号 | 11723 | 工期 | 168天 | 开始时间 | 2016-12-13 | 结束时间 | 2017-08-03 |
任务数 | 20K | 整理日期 | 2019/5/17 | 下载次数 | 3891次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

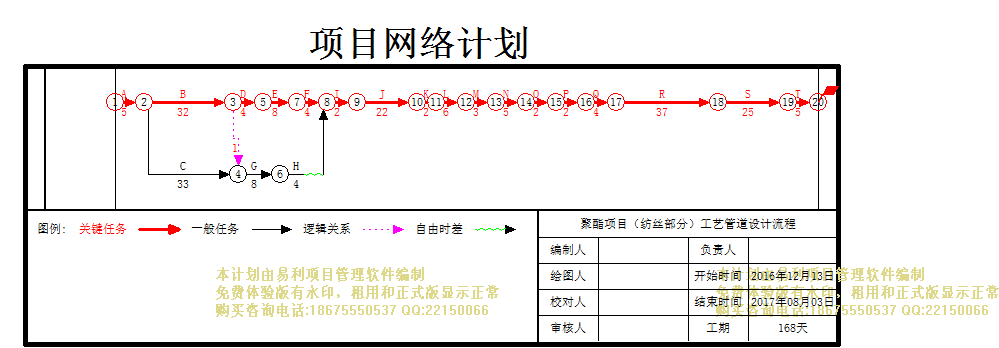

聚酯项目(纺丝部分)工艺管道设计流程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | A |
5天 | 2016年12月13日 | 2016年12月19日 | ||
2 | B |
32天 | 2016年12月20日 | 2017年02月01日 | 1 | |
3 | C |
33天 | 2016年12月20日 | 2017年02月02日 | 1 | |
4 | D |
4天 | 2017年02月02日 | 2017年02月07日 | 2 | |
5 | E |
8天 | 2017年02月08日 | 2017年02月17日 | 4 | |
6 | F |
4天 | 2017年02月20日 | 2017年02月23日 | 5 | |
7 | G |
8天 | 2017年02月03日 | 2017年02月14日 | 2,3 | |
8 | H |
4天 | 2017年02月15日 | 2017年02月20日 | 7 | |
9 | I |
2天 | 2017年02月24日 | 2017年02月27日 | 8,6 | |
10 | J |
22天 | 2017年02月28日 | 2017年03月29日 | 9 | |
11 | K |
2天 | 2017年03月30日 | 2017年03月31日 | 10 | |
12 | L |
6天 | 2017年04月03日 | 2017年04月10日 | 11 | |
13 | M |
3天 | 2017年04月11日 | 2017年04月13日 | 12 | |
14 | N |
5天 | 2017年04月14日 | 2017年04月20日 | 13 | |
15 | O |
2天 | 2017年04月21日 | 2017年04月24日 | 14 | |
16 | P |
2天 | 2017年04月25日 | 2017年04月26日 | 15 | |
17 | Q |
4天 | 2017年04月27日 | 2017年05月02日 | 16 | |
18 | R |
37天 | 2017年05月03日 | 2017年06月22日 | 17 | |
19 | S |
25天 | 2017年06月23日 | 2017年07月27日 | 18 | |
20 | T |
5天 | 2017年07月28日 | 2017年08月03日 | 19 |
