文件编号 | 1165 | 工期 | 38天 | 开始时间 | 2015-03-20 | 结束时间 | 2015-05-03 |
任务数 | 25K | 整理日期 | 2019/5/17 | 下载次数 | 3885次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

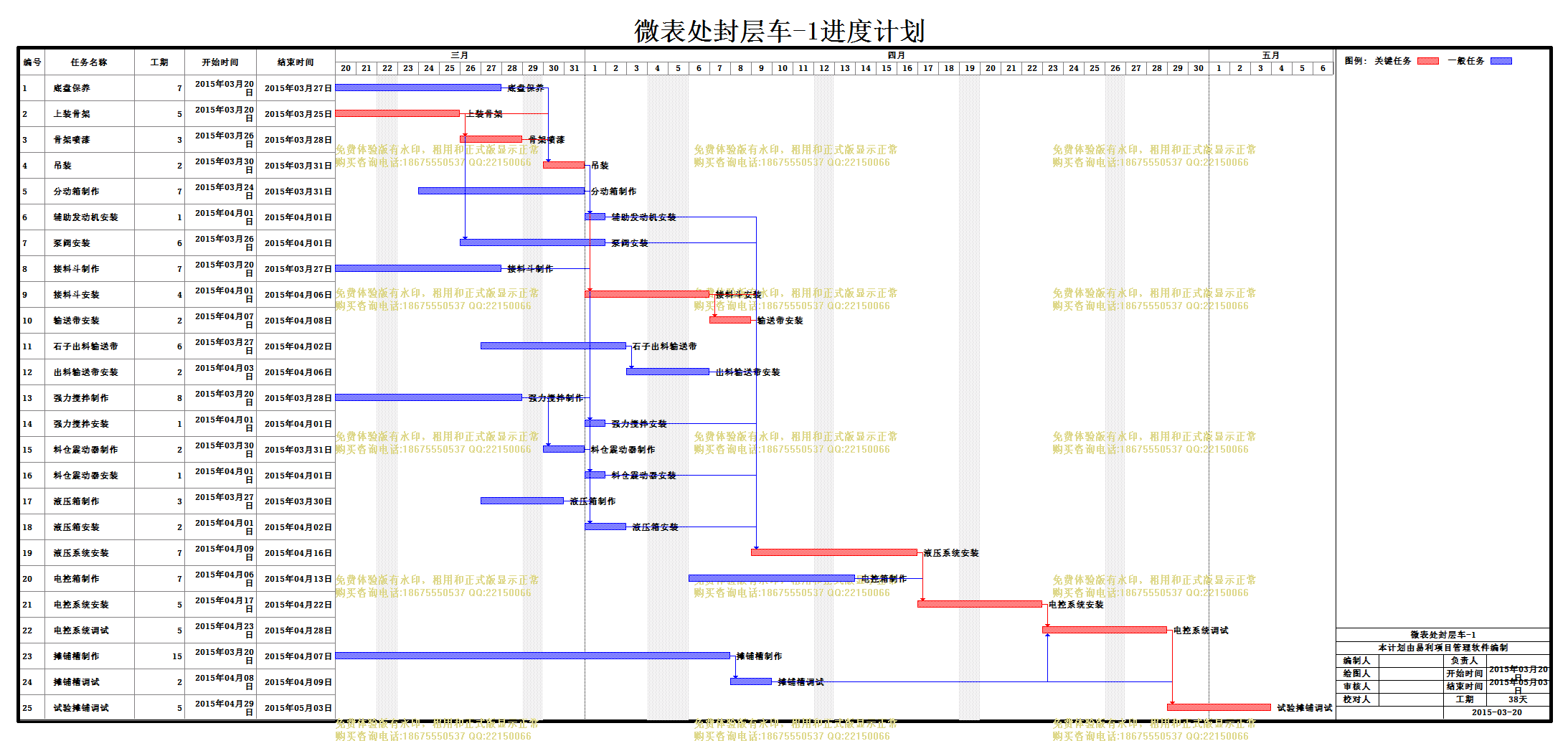

微表处封层车-1 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 底盘保养 |
7天 | 2015年03月20日 | 2015年03月27日 | ||
2 | 上装骨架 |
5天 | 2015年03月20日 | 2015年03月25日 | ||
3 | 骨架喷漆 |
3天 | 2015年03月26日 | 2015年03月28日 | 2 | |
4 | 吊装 |
2天 | 2015年03月30日 | 2015年03月31日 | 3,2,1 | |
5 | 分动箱制作 |
7天 | 2015年03月24日 | 2015年03月31日 | ||
6 | 辅助发动机安装 |
1天 | 2015年04月01日 | 2015年04月01日 | 5,4 | |
7 | 泵阀安装 |
6天 | 2015年03月26日 | 2015年04月01日 | 2 | |
8 | 接料斗制作 |
7天 | 2015年03月20日 | 2015年03月27日 | ||
9 | 接料斗安装 |
4天 | 2015年04月01日 | 2015年04月06日 | 8,4 | |
10 | 输送带安装 |
2天 | 2015年04月07日 | 2015年04月08日 | 9 | |
11 | 石子出料输送带 |
6天 | 2015年03月27日 | 2015年04月02日 | ||
12 | 出料输送带安装 |
2天 | 2015年04月03日 | 2015年04月06日 | 11 | |
13 | 强力搅拌制作 |
8天 | 2015年03月20日 | 2015年03月28日 | ||
14 | 强力搅拌安装 |
1天 | 2015年04月01日 | 2015年04月01日 | 13,4 | |
15 | 料仓震动器制作 |
2天 | 2015年03月30日 | 2015年03月31日 | 13 | |
16 | 料仓震动器安装 |
1天 | 2015年04月01日 | 2015年04月01日 | 15,4 | |
17 | 液压箱制作 |
3天 | 2015年03月27日 | 2015年03月30日 | ||
18 | 液压箱安装 |
2天 | 2015年04月01日 | 2015年04月02日 | 17,4 | |
19 | 液压系统安装 |
7天 | 2015年04月09日 | 2015年04月16日 | 12,9,7,18,16,14,10,6 | |
20 | 电控箱制作 |
7天 | 2015年04月06日 | 2015年04月13日 | ||
21 | 电控系统安装 |
5天 | 2015年04月17日 | 2015年04月22日 | 20,19 | |
22 | 电控系统调试 |
5天 | 2015年04月23日 | 2015年04月28日 | 24,21 | |
23 | 摊铺槽制作 |
15天 | 2015年03月20日 | 2015年04月07日 | ||
24 | 摊铺槽调试 |
2天 | 2015年04月08日 | 2015年04月09日 | 23 | |
25 | 试验摊铺调试 |
5天 | 2015年04月29日 | 2015年05月03日 | 24,22 |
