 进桂苑小区.颐园项目经理部进度计划

进桂苑小区.颐园项目经理部进度计划

文件编号 11619 工期 448天 开始时间 2018-05-01 结束时间 2019-07-22
任务数 32K 整理日期 2019/5/17 下载次数 3888
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

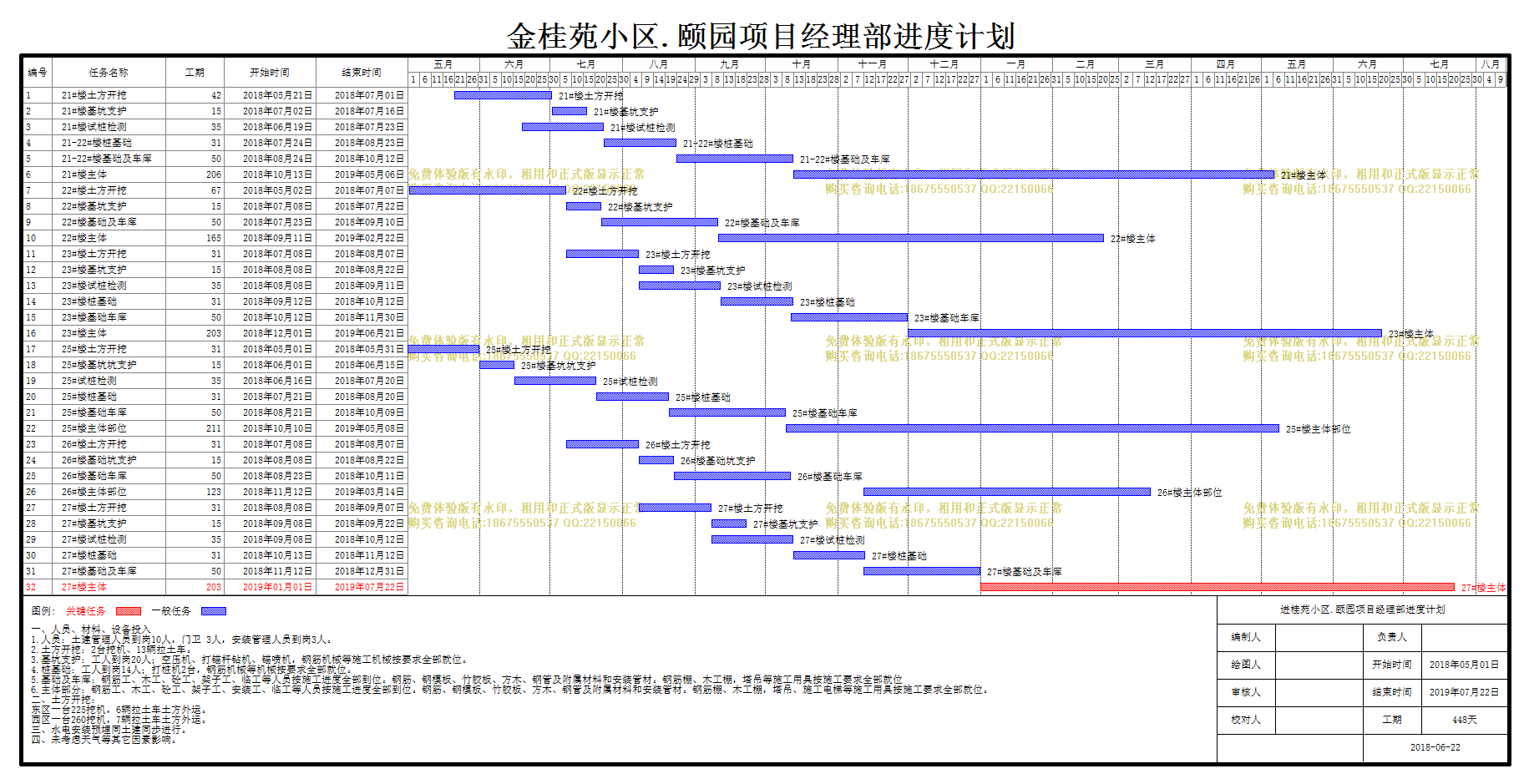

进桂苑小区.颐园项目经理部进度计划

编号

任务名称

工期

开始时间

结束时间

1
21#楼土方开挖
42天 2018年05月21日 2018年07月01日
2
21#楼基坑支护
15天 2018年07月02日 2018年07月16日
3
21#楼试桩检测
35天 2018年06月19日 2018年07月23日
4
21-22#楼桩基础
31天 2018年07月24日 2018年08月23日
5
21-22#楼基础及车库
50天 2018年08月24日 2018年10月12日
6
21#楼主体
206天 2018年10月13日 2019年05月06日
7
22#楼土方开挖
67天 2018年05月02日 2018年07月07日
8
22#楼基坑支护
15天 2018年07月08日 2018年07月22日
9
22#楼基础及车库
50天 2018年07月23日 2018年09月10日
10
22#楼主体
165天 2018年09月11日 2019年02月22日
11
23#楼土方开挖
31天 2018年07月08日 2018年08月07日
12
23#楼基坑支护
15天 2018年08月08日 2018年08月22日
13
23#楼试桩检测
35天 2018年08月08日 2018年09月11日
14
23#楼桩基础
31天 2018年09月12日 2018年10月12日
15
23#楼基础车库
50天 2018年10月12日 2018年11月30日
16
23#楼主体
203天 2018年12月01日 2019年06月21日
17
25#楼土方开挖
31天 2018年05月01日 2018年05月31日
18
25#楼基坑坑支护
15天 2018年06月01日 2018年06月15日
19
25#试桩检测
35天 2018年06月16日 2018年07月20日
20
25#楼桩基础
31天 2018年07月21日 2018年08月20日
21
25#楼基础车库
50天 2018年08月21日 2018年10月09日
22
25#楼主体部位
211天 2018年10月10日 2019年05月08日
23
26#楼土方开挖
31天 2018年07月08日 2018年08月07日
24
26#楼基础坑支护
15天 2018年08月08日 2018年08月22日
25
26#楼基础车库
50天 2018年08月23日 2018年10月11日
26
26#楼主体部位
123天 2018年11月12日 2019年03月14日
27
27#楼土方开挖
31天 2018年08月08日 2018年09月07日
28
27#楼基坑支护
15天 2018年09月08日 2018年09月22日
29
27#楼试桩检测
35天 2018年09月08日 2018年10月12日
30
27#楼桩基础
31天 2018年10月13日 2018年11月12日
31
27#楼基础及车库
50天 2018年11月12日 2018年12月31日
32
27#楼主体
203天 2019年01月01日 2019年07月22日
