 进度俊园A4地块干挂石材

进度俊园A4地块干挂石材

文件编号 11460 工期 77天 开始时间 2014-05-07 结束时间 2014-07-22
任务数 81K 整理日期 2019/5/17 下载次数 3889
下载地址 计划文件点击下载(登录后才可以下载)

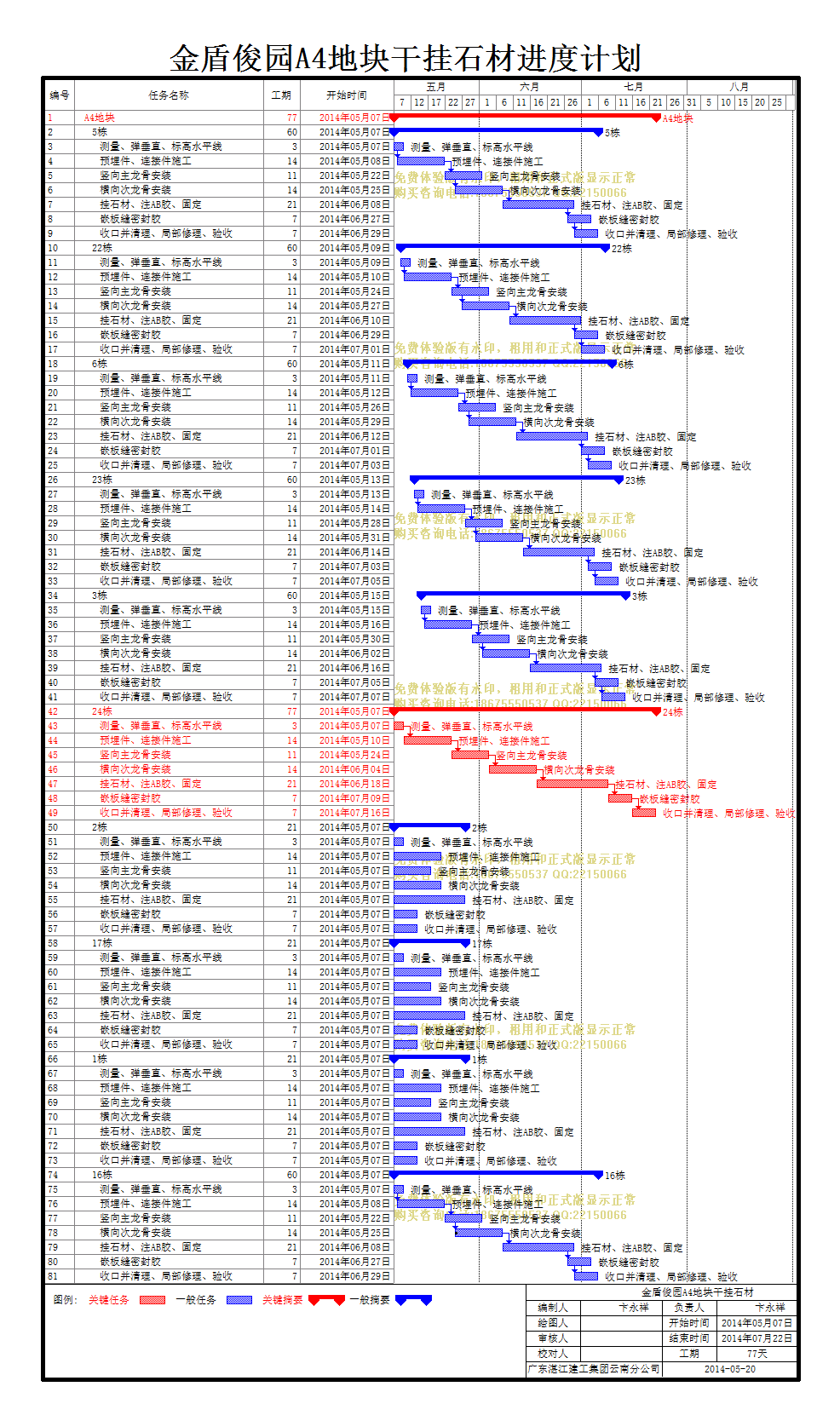

计划内容
进度俊园A4地块干挂石材

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
A4地块
77天 2014年05月07日 2014年07月22日
2
5栋
60天 2014年05月07日 2014年07月05日
3
测量、弹垂直、标高水平线
3天 2014年05月07日 2014年05月09日
4
预埋件、连接件施工
14天 2014年05月08日 2014年05月21日 3[FS-2]
5
竖向主龙骨安装
11天 2014年05月22日 2014年06月01日 4
6
横向次龙骨安装
14天 2014年05月25日 2014年06月07日 5[FS-8]
7
挂石材、注AB胶、固定
21天 2014年06月08日 2014年06月28日 6
8
嵌板缝密封胶
7天 2014年06月27日 2014年07月03日 7[FS-2]
9
收口并清理、局部修理、验收
7天 2014年06月29日 2014年07月05日 8[FS-5]
10
22栋
60天 2014年05月09日 2014年07月07日
11
测量、弹垂直、标高水平线
3天 2014年05月09日 2014年05月11日
12
预埋件、连接件施工
14天 2014年05月10日 2014年05月23日 11[FS-2]
13
竖向主龙骨安装
11天 2014年05月24日 2014年06月03日 12
14
横向次龙骨安装
14天 2014年05月27日 2014年06月09日 13[FS-8]
15
挂石材、注AB胶、固定
21天 2014年06月10日 2014年06月30日 14
16
嵌板缝密封胶
7天 2014年06月29日 2014年07月05日 15[FS-2]
17
收口并清理、局部修理、验收
7天 2014年07月01日 2014年07月07日 16[FS-5]
18
6栋
60天 2014年05月11日 2014年07月09日
19
测量、弹垂直、标高水平线
3天 2014年05月11日 2014年05月13日
20
预埋件、连接件施工
14天 2014年05月12日 2014年05月25日 19[FS-2]
21
竖向主龙骨安装
11天 2014年05月26日 2014年06月05日 20
22
横向次龙骨安装
14天 2014年05月29日 2014年06月11日 21[FS-8]
23
挂石材、注AB胶、固定
21天 2014年06月12日 2014年07月02日 22
24
嵌板缝密封胶
7天 2014年07月01日 2014年07月07日 23[FS-2]
25
收口并清理、局部修理、验收
7天 2014年07月03日 2014年07月09日 24[FS-5]
26
23栋
60天 2014年05月13日 2014年07月11日
27
测量、弹垂直、标高水平线
3天 2014年05月13日 2014年05月15日
28
预埋件、连接件施工
14天 2014年05月14日 2014年05月27日 27[FS-2]
29
竖向主龙骨安装
11天 2014年05月28日 2014年06月07日 28
30
横向次龙骨安装
14天 2014年05月31日 2014年06月13日 29[FS-8]
31
挂石材、注AB胶、固定
21天 2014年06月14日 2014年07月04日 30
32
嵌板缝密封胶
7天 2014年07月03日 2014年07月09日 31[FS-2]
33
收口并清理、局部修理、验收
7天 2014年07月05日 2014年07月11日 32[FS-5]
34
3栋
60天 2014年05月15日 2014年07月13日
35
测量、弹垂直、标高水平线
3天 2014年05月15日 2014年05月17日
36
预埋件、连接件施工
14天 2014年05月16日 2014年05月29日 35[FS-2]
37
竖向主龙骨安装
11天 2014年05月30日 2014年06月09日 36
38
横向次龙骨安装
14天 2014年06月02日 2014年06月15日 37[FS-8]
39
挂石材、注AB胶、固定
21天 2014年06月16日 2014年07月06日 38
40
嵌板缝密封胶
7天 2014年07月05日 2014年07月11日 39[FS-2]
41
收口并清理、局部修理、验收
7天 2014年07月07日 2014年07月13日 40[FS-5]
42
24栋
77天 2014年05月07日 2014年07月22日
43
测量、弹垂直、标高水平线
3天 2014年05月07日 2014年05月09日
44
预埋件、连接件施工
14天 2014年05月10日 2014年05月23日 43
45
竖向主龙骨安装
11天 2014年05月24日 2014年06月03日 44
46
横向次龙骨安装
14天 2014年06月04日 2014年06月17日 45
47
挂石材、注AB胶、固定
21天 2014年06月18日 2014年07月08日 46
48
嵌板缝密封胶
7天 2014年07月09日 2014年07月15日 47
49
收口并清理、局部修理、验收
7天 2014年07月16日 2014年07月22日 48
50
2栋
21天 2014年05月07日 2014年05月27日
51
测量、弹垂直、标高水平线
3天 2014年05月07日 2014年05月09日
52
预埋件、连接件施工
14天 2014年05月07日 2014年05月20日
53
竖向主龙骨安装
11天 2014年05月07日 2014年05月17日
54
横向次龙骨安装
14天 2014年05月07日 2014年05月20日
55
挂石材、注AB胶、固定
21天 2014年05月07日 2014年05月27日
56
嵌板缝密封胶
7天 2014年05月07日 2014年05月13日
57
收口并清理、局部修理、验收
7天 2014年05月07日 2014年05月13日
58
17栋
21天 2014年05月07日 2014年05月27日
59
测量、弹垂直、标高水平线
3天 2014年05月07日 2014年05月09日
60
预埋件、连接件施工
14天 2014年05月07日 2014年05月20日
61
竖向主龙骨安装
11天 2014年05月07日 2014年05月17日
62
横向次龙骨安装
14天 2014年05月07日 2014年05月20日
63
挂石材、注AB胶、固定
21天 2014年05月07日 2014年05月27日
64
嵌板缝密封胶
7天 2014年05月07日 2014年05月13日
65
收口并清理、局部修理、验收
7天 2014年05月07日 2014年05月13日
66
1栋
21天 2014年05月07日 2014年05月27日
67
测量、弹垂直、标高水平线
3天 2014年05月07日 2014年05月09日
68
预埋件、连接件施工
14天 2014年05月07日 2014年05月20日
69
竖向主龙骨安装
11天 2014年05月07日 2014年05月17日
70
横向次龙骨安装
14天 2014年05月07日 2014年05月20日
71
挂石材、注AB胶、固定
21天 2014年05月07日 2014年05月27日
72
嵌板缝密封胶
7天 2014年05月07日 2014年05月13日
73
收口并清理、局部修理、验收
7天 2014年05月07日 2014年05月13日
74
16栋
60天 2014年05月07日 2014年07月05日
75
测量、弹垂直、标高水平线
3天 2014年05月07日 2014年05月09日
76
预埋件、连接件施工
14天 2014年05月08日 2014年05月21日 75[FS-2]
77
竖向主龙骨安装
11天 2014年05月22日 2014年06月01日 76
78
横向次龙骨安装
14天 2014年05月25日 2014年06月07日 77[FS-8]
79
挂石材、注AB胶、固定
21天 2014年06月08日 2014年06月28日 78
80
嵌板缝密封胶
7天 2014年06月27日 2014年07月03日 79[FS-2]
81
收口并清理、局部修理、验收
7天 2014年06月29日 2014年07月05日 80[FS-5]
