 大坝坝肩、坝基开挖

大坝坝肩、坝基开挖

文件编号 11430 工期 273天 开始时间 2014-09-01 结束时间 2015-05-31
任务数 24K 整理日期 2019/5/17 下载次数 3890
下载地址 计划文件点击下载(登录后才可以下载)

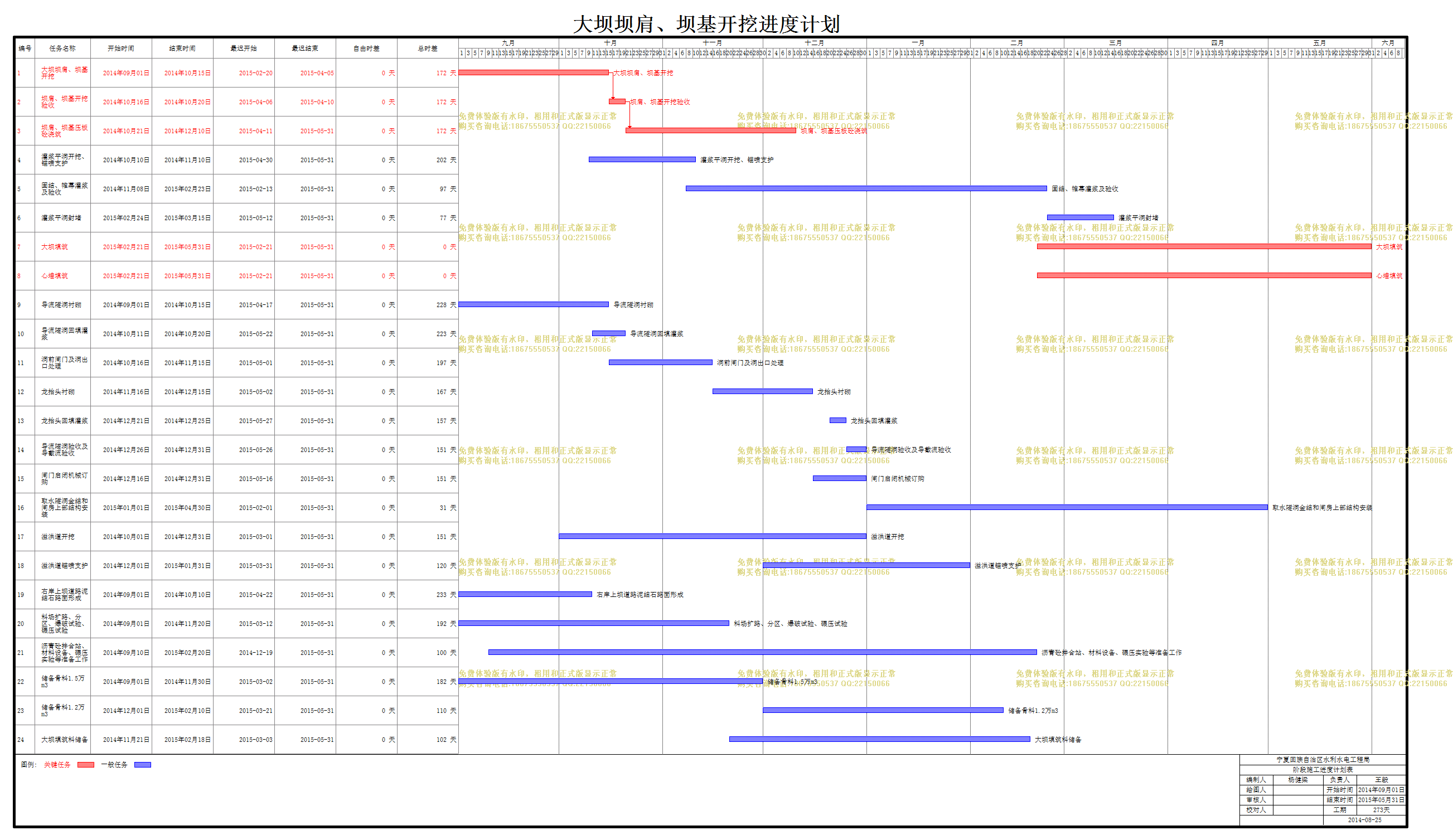

计划内容
大坝坝肩、坝基开挖

编号

任务名称

开始时间

结束时间

最迟开始

最迟结束

自由时差

总时差

1
大坝坝肩、坝基开挖
2014年09月01日 2014年10月15日 2015-02-20 2015-04-05 0 天 172 天
2
坝肩、坝基开挖验收
2014年10月16日 2014年10月20日 2015-04-06 2015-04-10 0 天 172 天
3
坝肩、坝基压板砼浇筑
2014年10月21日 2014年12月10日 2015-04-11 2015-05-31 0 天 172 天
4
灌浆平洞开挖、锚喷支护
2014年10月10日 2014年11月10日 2015-04-30 2015-05-31 0 天 202 天
5
固结、帷幕灌浆及验收
2014年11月08日 2015年02月23日 2015-02-13 2015-05-31 0 天 97 天
6
灌浆平洞封堵
2015年02月24日 2015年03月15日 2015-05-12 2015-05-31 0 天 77 天
7
大坝填筑
2015年02月21日 2015年05月31日 2015-02-21 2015-05-31 0 天 0 天
8
心墙填筑
2015年02月21日 2015年05月31日 2015-02-21 2015-05-31 0 天 0 天
9
导流隧洞衬砌
2014年09月01日 2014年10月15日 2015-04-17 2015-05-31 0 天 228 天
10
导流隧洞回填灌浆
2014年10月11日 2014年10月20日 2015-05-22 2015-05-31 0 天 223 天
11
洞前闸门及洞出口处理
2014年10月16日 2014年11月15日 2015-05-01 2015-05-31 0 天 197 天
12
龙抬头衬砌
2014年11月16日 2014年12月15日 2015-05-02 2015-05-31 0 天 167 天
13
龙抬头回填灌浆
2014年12月21日 2014年12月25日 2015-05-27 2015-05-31 0 天 157 天
14
导流隧洞验收及导截流验收
2014年12月26日 2014年12月31日 2015-05-26 2015-05-31 0 天 151 天
15
闸门启闭机械订购
2014年12月16日 2014年12月31日 2015-05-16 2015-05-31 0 天 151 天
16
取水隧洞金结和闸房上部结构安装
2015年01月01日 2015年04月30日 2015-02-01 2015-05-31 0 天 31 天
17
溢洪道开挖
2014年10月01日 2014年12月31日 2015-03-01 2015-05-31 0 天 151 天
18
溢洪道锚喷支护
2014年12月01日 2015年01月31日 2015-03-31 2015-05-31 0 天 120 天
19
右岸上坝道路泥结石路面形成
2014年09月01日 2014年10月10日 2015-04-22 2015-05-31 0 天 233 天
20
料场扩路、分区、爆破试验、碾压试验
2014年09月01日 2014年11月20日 2015-03-12 2015-05-31 0 天 192 天
21
沥青砼拌合站、材料设备、碾压实验等准备工作
2014年09月10日 2015年02月20日 2014-12-19 2015-05-31 0 天 100 天
22
储备骨料1.5万m3
2014年09月01日 2014年11月30日 2015-03-02 2015-05-31 0 天 182 天
23
储备骨料1.2万m3
2014年12月01日 2015年02月10日 2015-03-21 2015-05-31 0 天 110 天
24
大坝填筑料储备
2014年11月21日 2015年02月18日 2015-03-03 2015-05-31 0 天 102 天

局部效果预览,详细内容请下载附件查看
