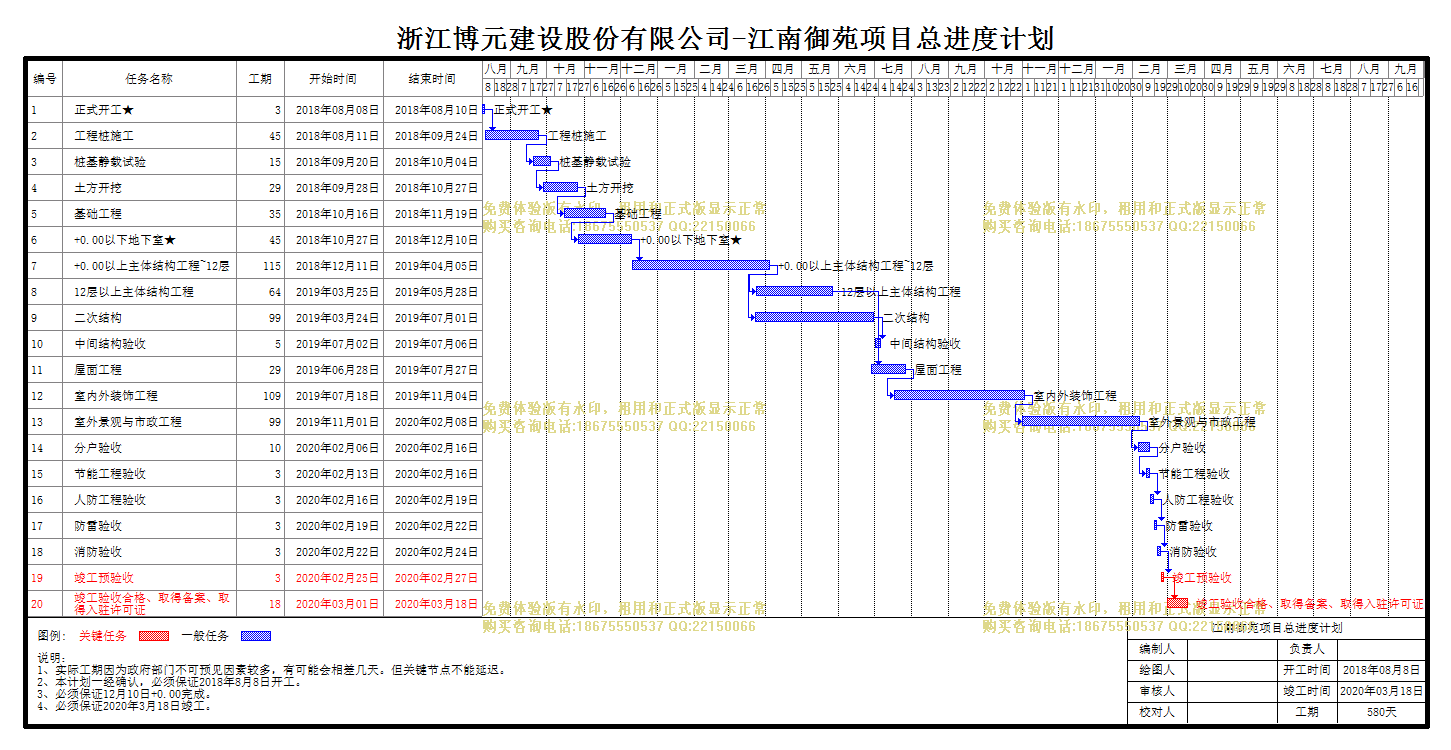

江南御苑项目开工前进度计划 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 正式开工★ |
3天 | 2018年08月08日 | 2018年08月10日 |
2 | 工程桩施工 |
45天 | 2018年08月11日 | 2018年09月24日 |
3 | 桩基静载试验 |
15天 | 2018年09月20日 | 2018年10月04日 |
4 | 土方开挖 |
29天 | 2018年09月28日 | 2018年10月27日 |
5 | 基础工程 |
35天 | 2018年10月16日 | 2018年11月19日 |
6 | +0.00以下地下室★ |
45天 | 2018年10月27日 | 2018年12月10日 |
7 | +0.00以上主体结构工程~12层 |
115天 | 2018年12月11日 | 2019年04月05日 |
8 | 12层以上主体结构工程 |
64天 | 2019年03月25日 | 2019年05月28日 |
9 | 二次结构 |
99天 | 2019年03月24日 | 2019年07月01日 |
10 | 中间结构验收 |
5天 | 2019年07月02日 | 2019年07月06日 |
11 | 屋面工程 |
29天 | 2019年06月28日 | 2019年07月27日 |
12 | 室内外装饰工程 |
109天 | 2019年07月18日 | 2019年11月04日 |
13 | 室外景观与市政工程 |
99天 | 2019年11月01日 | 2020年02月08日 |
14 | 分户验收 |
10天 | 2020年02月06日 | 2020年02月16日 |
15 | 节能工程验收 |
3天 | 2020年02月13日 | 2020年02月16日 |
16 | 人防工程验收 |
3天 | 2020年02月16日 | 2020年02月19日 |
17 | 防雷验收 |
3天 | 2020年02月19日 | 2020年02月22日 |
18 | 消防验收 |
3天 | 2020年02月22日 | 2020年02月24日 |
19 | 竣工预验收 |
3天 | 2020年02月25日 | 2020年02月27日 |
20 | 竣工验收合格、取得备案、取得入驻许可证 |
18天 | 2020年03月01日 | 2020年03月18日 |
