 龙海市隆教畲族乡白塘村安置小区(一期)建筑安装总承包工程网络计划

龙海市隆教畲族乡白塘村安置小区(一期)建筑安装总承包工程网络计划

文件编号 1132 工期 320天 开始时间 2016-02-25 结束时间 2017-01-09
任务数 24K 整理日期 2019/5/17 下载次数 3885
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

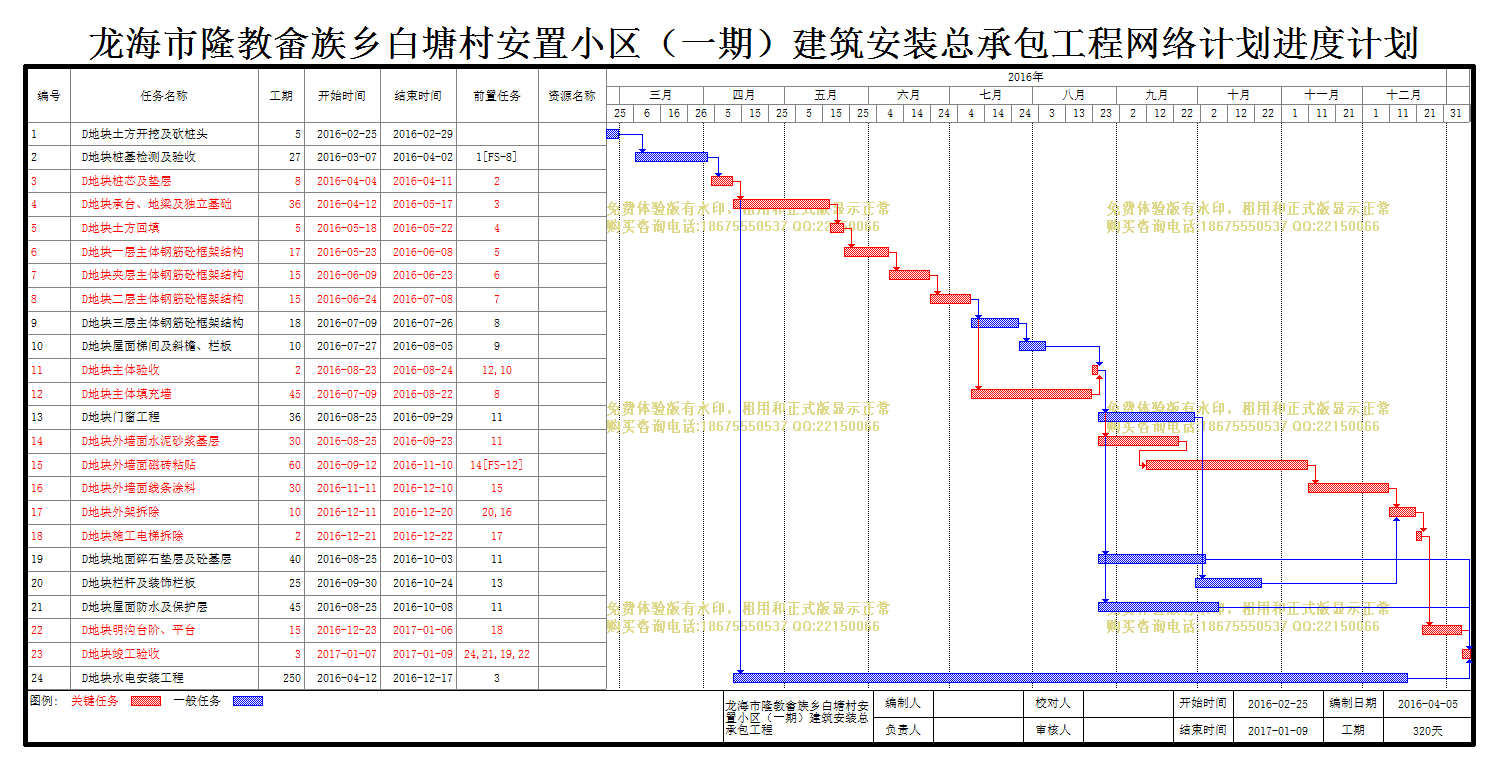

龙海市隆教畲族乡白塘村安置小区(一期)建筑安装总承包工程网络计划

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
D地块土方开挖及砍桩头
5天 2016-02-25 2016-02-29
2
D地块桩基检测及验收
27天 2016-03-07 2016-04-02 1[FS-8]
3
D地块桩芯及垫层
8天 2016-04-04 2016-04-11 2
4
D地块承台、地梁及独立基础
36天 2016-04-12 2016-05-17 3
5
D地块土方回填
5天 2016-05-18 2016-05-22 4
6
D地块一层主体钢筋砼框架结构
17天 2016-05-23 2016-06-08 5
7
D地块夹层主体钢筋砼框架结构
15天 2016-06-09 2016-06-23 6
8
D地块二层主体钢筋砼框架结构
15天 2016-06-24 2016-07-08 7
9
D地块三层主体钢筋砼框架结构
18天 2016-07-09 2016-07-26 8
10
D地块屋面梯间及斜檐、栏板
10天 2016-07-27 2016-08-05 9
11
D地块主体验收
2天 2016-08-23 2016-08-24 12,10
12
D地块主体填充墙
45天 2016-07-09 2016-08-22 8
13
D地块门窗工程
36天 2016-08-25 2016-09-29 11
14
D地块外墙面水泥砂浆基层
30天 2016-08-25 2016-09-23 11
15
D地块外墙面磁砖粘贴
60天 2016-09-12 2016-11-10 14[FS-12]
16
D地块外墙面线条涂料
30天 2016-11-11 2016-12-10 15
17
D地块外架拆除
10天 2016-12-11 2016-12-20 20,16
18
D地块施工电梯拆除
2天 2016-12-21 2016-12-22 17
19
D地块地面碎石垫层及砼基层
40天 2016-08-25 2016-10-03 11
20
D地块栏杆及装饰栏板
25天 2016-09-30 2016-10-24 13
21
D地块屋面防水及保护层
45天 2016-08-25 2016-10-08 11
22
D地块明沟台阶、平台
15天 2016-12-23 2017-01-06 18
23
D地块竣工验收
3天 2017-01-07 2017-01-09 24,21,19,22
24
D地块水电安装工程
250天 2016-04-12 2016-12-17 3
