文件编号 | 11295 | 工期 | 697天 | 开始时间 | 2016-03-01 | 结束时间 | 2018-03-01 |
任务数 | 77K | 整理日期 | 2019/5/17 | 下载次数 | 3890次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

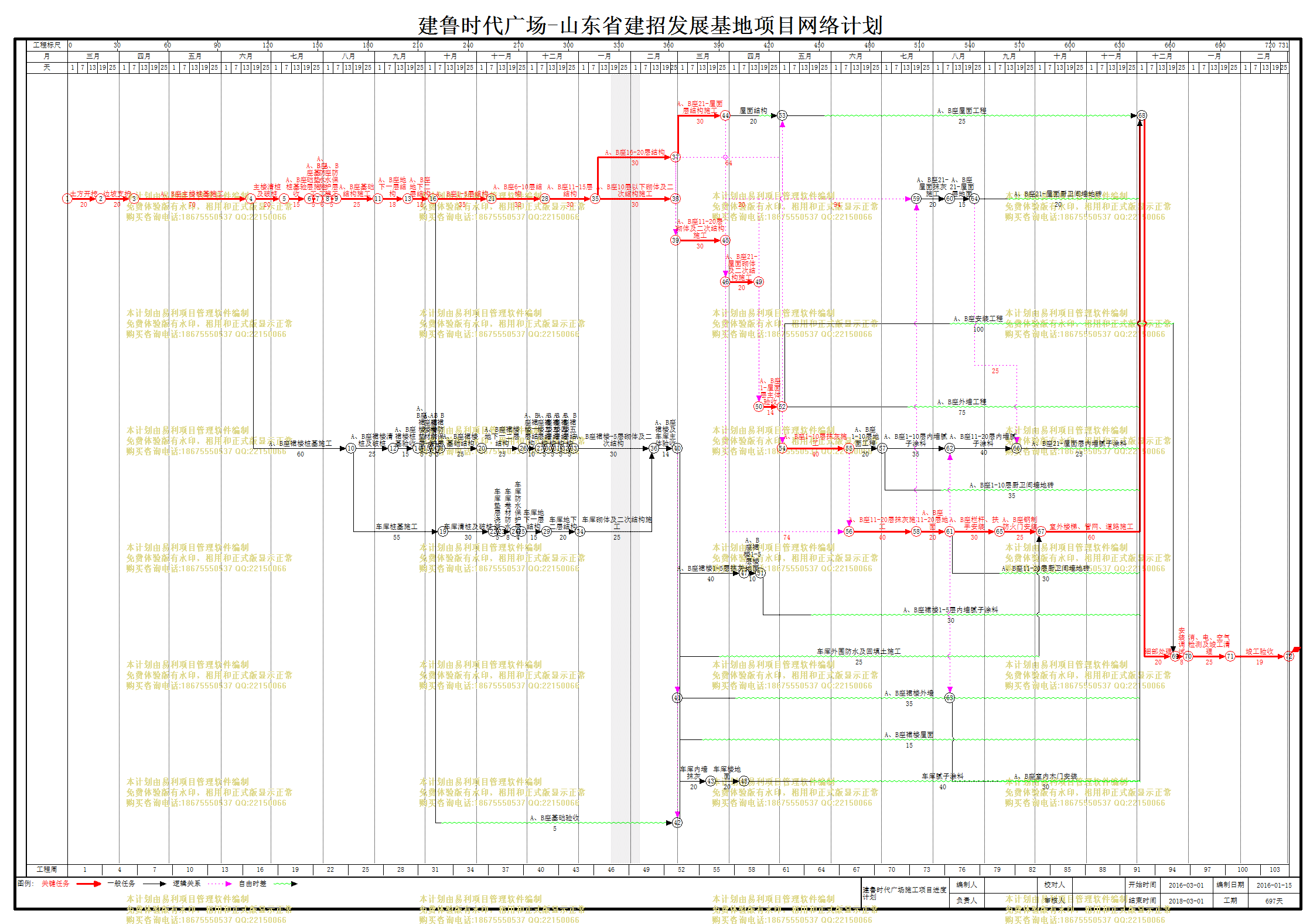

建鲁时代广场-山东省建招发展基地项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 土方开挖 |
20天 | 2016-03-01 | 2016-03-20 | ||
2 | 边坡支护 |
20天 | 2016-03-21 | 2016-04-09 | 1 | |
3 | A、B座主楼桩基施工 |
70天 | 2016-04-10 | 2016-06-18 | 2 | |
4 | 主楼清桩及破桩 |
20天 | 2016-06-19 | 2016-07-08 | 3 | |
5 | A、B座桩基验收 |
15天 | 2016-07-09 | 2016-07-23 | 4 | |
6 | A、B座基础垫层施工 |
5天 | 2016-07-24 | 2016-07-28 | 5 | |
7 | A、B座防水施工 |
6天 | 2016-07-29 | 2016-08-03 | 6 | |
8 | A、B座防水保护层施工 |
5天 | 2016-08-04 | 2016-08-08 | 7 | |
9 | A、B座基础结构施工 |
25天 | 2016-08-09 | 2016-09-02 | 8 | |
10 | A、B座地下一层结构 |
18天 | 2016-09-03 | 2016-09-20 | 9 | |
11 | A、B座地下二层结构 |
15天 | 2016-09-21 | 2016-10-05 | 10 | |
12 | A、B座1-5层结构 |
35天 | 2016-10-06 | 2016-11-09 | 11 | |
13 | A、B座6-10层结构 |
32天 | 2016-11-10 | 2016-12-11 | 12 | |
14 | A、B座11-15层结构 |
30天 | 2016-12-12 | 2017-01-10 | 13 | |
15 | A、B座16-20层结构 |
30天 | 2017-01-11 | 2017-02-27 | 14 | |
16 | A、B座21-屋面层结构施工 |
30天 | 2017-02-28 | 2017-03-29 | 15 | |
17 | 屋面结构 |
20天 | 2017-03-30 | 2017-04-18 | 16 | |
18 | A、B座10层以下砌体及二次结构施工 |
30天 | 2017-01-11 | 2017-02-27 | 14 | |
19 | A、B座11-20层砌体及二次结构施工 |
30天 | 2017-02-28 | 2017-03-29 | 18,15 | |
20 | A、B座21-屋面砌体及二次结构施工 |
20天 | 2017-03-30 | 2017-04-18 | 16,19 | |
21 | A、B座基础验收 |
5天 | 2016-10-06 | 2016-10-10 | 11 | |
22 | A、B座1-屋面层主体验收 |
14天 | 2017-04-19 | 2017-05-02 | 20,16 | |
23 | A、B座1-10层抹灰施工 |
40天 | 2017-05-03 | 2017-06-11 | 18,22 | |
24 | A、B座11-20层抹灰施工 |
40天 | 2017-06-12 | 2017-07-21 | 19,23 | |
25 | A、B座21-屋面抹灰施工 |
20天 | 2017-07-22 | 2017-08-10 | 24,20 | |
26 | A、B座屋面工程 |
25天 | 2017-05-03 | 2017-05-27 | 22,17 | |
27 | A、B座1-10层内墙腻子涂料 |
35天 | 2017-07-02 | 2017-08-05 | 33 | |
28 | A、B座11-20层内墙腻子涂料 |
40天 | 2017-08-11 | 2017-09-19 | 27,34 | |
29 | A、B座21-屋面层内墙腻子涂料 |
25天 | 2017-09-20 | 2017-10-14 | 28,35 | |
30 | A、B座1-10层厨卫间墙地砖 |
35天 | 2017-07-02 | 2017-08-05 | 33 | |
31 | A、B座11-20层厨卫间墙地砖 |
30天 | 2017-08-11 | 2017-09-09 | 34 | |
32 | A、B座21-屋面厨卫间墙地砖 |
20天 | 2017-08-26 | 2017-09-14 | 35 | |
33 | A、B座1-10层地面工程 |
20天 | 2017-06-12 | 2017-07-01 | 23 | |
34 | A、B座11-20层地面 |
20天 | 2017-07-22 | 2017-08-10 | 24 | |
35 | A、B座21-屋面层地面 |
15天 | 2017-08-11 | 2017-08-25 | 25 | |
36 | A、B座安装工程 |
100天 | 2017-05-03 | 2017-08-10 | 22 | |
37 | A、B座外墙工程 |
75天 | 2017-05-03 | 2017-07-16 | 22 | |
38 | A、B座栏杆、扶手安装 |
30天 | 2017-08-11 | 2017-09-09 | 34 | |
39 | A、B座室内木门安装 |
30天 | 2017-08-11 | 2017-09-09 | 34 | |
40 | A、B座钢制防火门安装 |
25天 | 2017-09-10 | 2017-10-04 | 38 | |
41 | A、B座裙楼桩基施工 |
60天 | 2016-06-19 | 2016-08-17 | 3 | |
42 | A、B座裙楼清桩及破桩 |
25天 | 2016-08-18 | 2016-09-11 | 41 | |
43 | A、B座裙楼桩基验收 |
15天 | 2016-09-12 | 2016-09-26 | 42 | |
44 | A、B座裙楼垫层 |
5天 | 2016-09-27 | 2016-10-01 | 43 | |
45 | A、B座裙楼卷材防水 |
5天 | 2016-10-02 | 2016-10-06 | 44 | |
46 | A、B座裙楼防水保护层 |
3天 | 2016-10-07 | 2016-10-09 | 45 | |
47 | A、B座裙楼基础结构 |
25天 | 2016-10-10 | 2016-11-03 | 46 | |
48 | A、B座裙楼地下一二层结构 |
25天 | 2016-11-04 | 2016-11-28 | 47 | |
49 | A、B座裙楼一层结构 |
10天 | 2016-11-29 | 2016-12-08 | 48 | |
50 | A、B座裙楼二层结构 |
5天 | 2016-12-09 | 2016-12-13 | 49 | |
51 | A、B座裙楼三层结构 |
5天 | 2016-12-14 | 2016-12-18 | 50 | |
52 | A、B座裙楼四层结构 |
5天 | 2016-12-19 | 2016-12-23 | 51 | |
53 | A、B座裙楼五层结构 |
5天 | 2016-12-24 | 2016-12-28 | 52 | |
54 | A、B座裙楼-5层砌体及二次结构 |
30天 | 2016-12-29 | 2017-02-14 | 53 | |
55 | A、B座裙楼1-5层抹灰 |
40天 | 2017-03-01 | 2017-04-09 | 67 | |
56 | A、B座裙楼1-5层内墙腻子涂料 |
30天 | 2017-04-20 | 2017-05-19 | 57 | |
57 | A、B座裙楼1-5层楼地面 |
10天 | 2017-04-10 | 2017-04-19 | 55 | |
58 | A、B座裙楼屋面 |
15天 | 2017-03-01 | 2017-03-15 | 67 | |
59 | A、B座裙楼外墙 |
35天 | 2017-03-01 | 2017-04-04 | 67 | |
60 | 车库桩基施工 |
55天 | 2016-08-18 | 2016-10-11 | 41 | |
61 | 车库清桩及破桩 |
30天 | 2016-10-12 | 2016-11-10 | 60 | |
62 | 车库垫层浇筑 |
5天 | 2016-11-11 | 2016-11-15 | 61 | |
63 | 车库卷材防水 |
8天 | 2016-11-16 | 2016-11-23 | 62 | |
64 | 车库防水保护层 |
4天 | 2016-11-24 | 2016-11-27 | 63 | |
65 | 车库地下一层结构 |
15天 | 2016-11-28 | 2016-12-12 | 64 | |
66 | 车库地下二层结构 |
20天 | 2016-12-13 | 2017-01-01 | 65 | |
67 | A、B座裙楼及车库主体验收 |
14天 | 2017-02-15 | 2017-02-28 | 54,69 | |
68 | 车库外围防水及回填土施工 |
25天 | 2017-03-01 | 2017-03-25 | 21,67 | |
69 | 车库砌体及二次结构施工 |
25天 | 2017-01-02 | 2017-02-13 | 66 | |
70 | 车库内墙抹灰 |
20天 | 2017-03-01 | 2017-03-20 | 67 | |
71 | 车库楼地面 |
20天 | 2017-03-21 | 2017-04-09 | 70 | |
72 | 车库腻子涂料 |
40天 | 2017-04-10 | 2017-05-19 | 71 | |
73 | 室外楼梯、管网、道路施工 |
60天 | 2017-10-05 | 2017-12-03 | 68,40 | |
74 | 细部处理 |
20天 | 2017-12-04 | 2017-12-23 | 31,30,29,59,39,37,73,26,56,58,72,32 | |
75 | 安装调试 |
8天 | 2017-12-24 | 2017-12-31 | 36,74 | |
76 | 消、电、空气检测及竣工清理 |
25天 | 2018-01-01 | 2018-01-25 | 75 | |
77 | 竣工验收 |
19天 | 2018-01-26 | 2018-03-01 | 76 |
