 太钢线材厂北区4#楼2015年计划

太钢线材厂北区4#楼2015年计划

文件编号 11227 工期 269天 开始时间 2015-02-25 结束时间 2015-11-26
任务数 24K 整理日期 2019/5/17 下载次数 3891
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

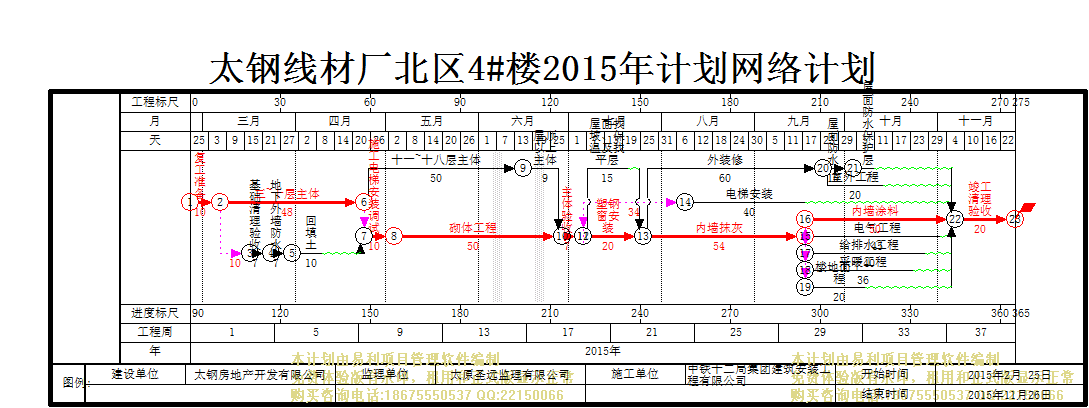

太钢线材厂北区4#楼2015年计划

编号

任务名称

工期

开始时间

结束时间

1
复工准备
10天 2015年02月25日 2015年03月06日
2
三~十层主体
48天 2015年03月07日 2015年04月23日
3
基础清理验收
7天 2015年03月17日 2015年03月23日
4
十一~十八层主体
50天 2015年04月24日 2015年06月15日
5
屋顶以上主体
9天 2015年06月16日 2015年06月27日
6
地下外墙防水
7天 2015年03月24日 2015年03月30日
7
回填土
10天 2015年03月31日 2015年04月09日
8
施工电梯安装调试
10天 2015年04月24日 2015年05月03日
9
砌体工程
50天 2015年05月04日 2015年06月28日
10
主体验收
7天 2015年06月29日 2015年07月05日
11
电梯安装
40天 2015年08月09日 2015年09月17日
12
外装修
60天 2015年07月26日 2015年09月23日
13
室外工程
20天 2015年09月24日 2015年10月13日
14
塑钢窗安装
20天 2015年07月06日 2015年07月25日
15
内墙抹灰
54天 2015年07月26日 2015年09月17日
16
电气工程
45天 2015年09月18日 2015年11月01日
17
给排水工程
40天 2015年09月18日 2015年10月27日
18
采暖工程
36天 2015年09月18日 2015年10月23日
19
楼地面工程
20天 2015年09月18日 2015年10月07日
20
内墙涂料
50天 2015年09月18日 2015年11月06日
21
竣工清理验收
20天 2015年11月07日 2015年11月26日
22
屋面找坡、保温及找平层
15天 2015年07月06日 2015年07月20日
23
屋面防水
10天 2015年09月24日 2015年10月03日
24
屋面防水保护层
7天 2015年10月04日 2015年10月10日

局部效果预览,详细内容请下载附件查看
