 佳县2#泵站施工进度计划

佳县2#泵站施工进度计划

文件编号 11191 工期 143天 开始时间 2015-01-09 结束时间 2015-05-31
任务数 47K 整理日期 2019/5/17 下载次数 3891
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

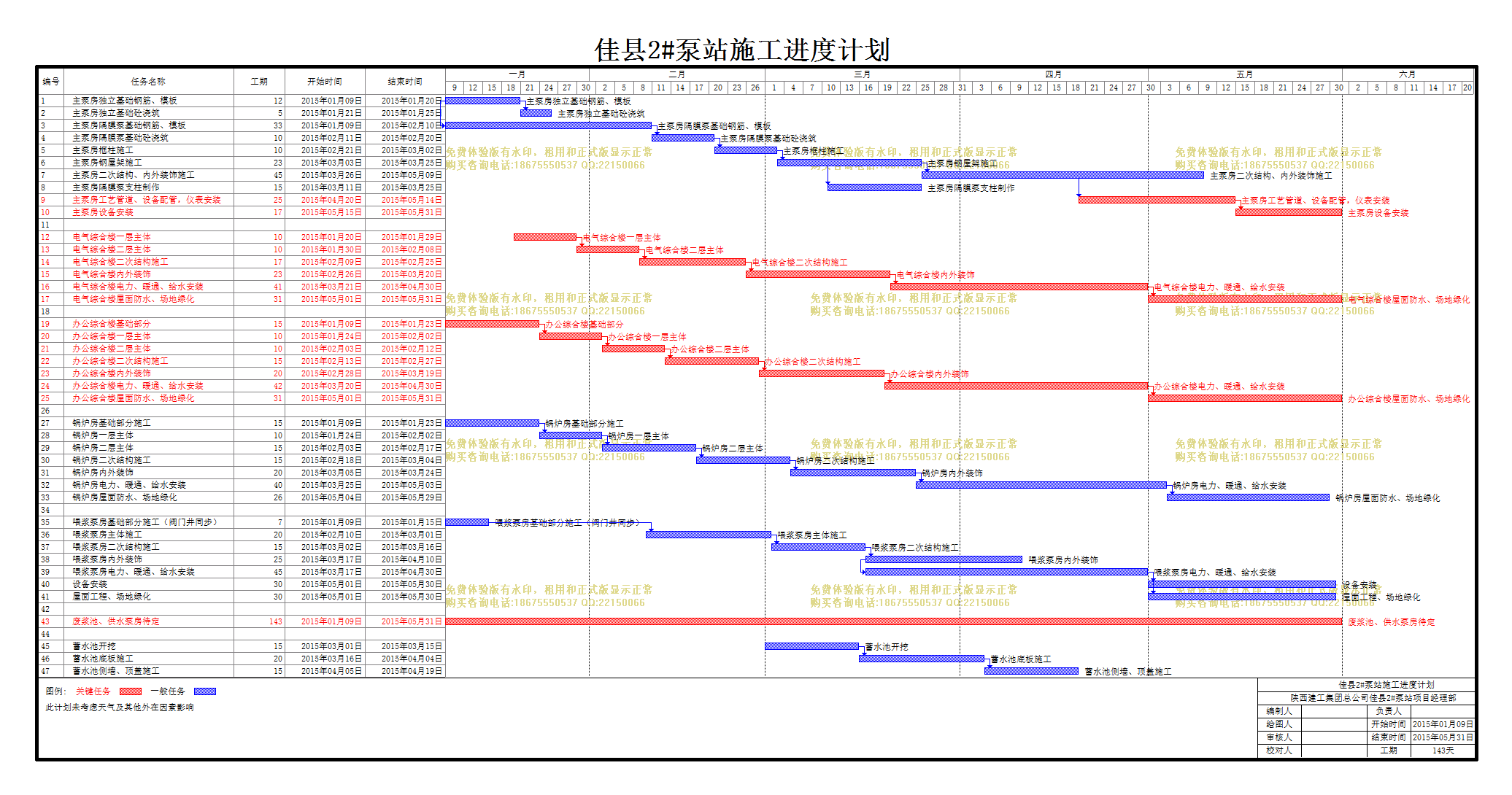

佳县2#泵站施工进度计划

编号

任务名称

工期

开始时间

结束时间

1
主泵房独立基础钢筋、模板
12天 2015年01月09日 2015年01月20日
2
主泵房独立基础砼浇筑
5天 2015年01月21日 2015年01月25日
3
主泵房隔膜泵基础钢筋、模板
33天 2015年01月09日 2015年02月10日
4
主泵房隔膜泵基础砼浇筑
10天 2015年02月11日 2015年02月20日
5
主泵房框柱施工
10天 2015年02月21日 2015年03月02日
6
主泵房钢屋架施工
23天 2015年03月03日 2015年03月25日
7
主泵房二次结构、内外装饰施工
45天 2015年03月26日 2015年05月09日
8
主泵房隔膜泵支柱制作
15天 2015年03月11日 2015年03月25日
9
主泵房工艺管道、设备配管,仪表安装
25天 2015年04月20日 2015年05月14日
10
主泵房设备安装
17天 2015年05月15日 2015年05月31日
11

5天 2015年01月09日 2015年01月13日
12
电气综合楼一层主体
10天 2015年01月20日 2015年01月29日
13
电气综合楼二层主体
10天 2015年01月30日 2015年02月08日
14
电气综合楼二次结构施工
17天 2015年02月09日 2015年02月25日
15
电气综合楼内外装饰
23天 2015年02月26日 2015年03月20日
16
电气综合楼电力、暖通、给水安装
41天 2015年03月21日 2015年04月30日
17
电气综合楼屋面防水、场地绿化
31天 2015年05月01日 2015年05月31日
18

5天 2015年01月09日 2015年01月13日
19
办公综合楼基础部分
15天 2015年01月09日 2015年01月23日
20
办公综合楼一层主体
10天 2015年01月24日 2015年02月02日
21
办公综合楼二层主体
10天 2015年02月03日 2015年02月12日
22
办公综合楼二次结构施工
15天 2015年02月13日 2015年02月27日
23
办公综合楼内外装饰
20天 2015年02月28日 2015年03月19日
24
办公综合楼电力、暖通、给水安装
42天 2015年03月20日 2015年04月30日
25
办公综合楼屋面防水、场地绿化
31天 2015年05月01日 2015年05月31日
26

5天 2015年01月09日 2015年01月13日
27
锅炉房基础部分施工
15天 2015年01月09日 2015年01月23日
28
锅炉房一层主体
10天 2015年01月24日 2015年02月02日
29
锅炉房二层主体
15天 2015年02月03日 2015年02月17日
30
锅炉房二次结构施工
15天 2015年02月18日 2015年03月04日
31
锅炉房内外装饰
20天 2015年03月05日 2015年03月24日
32
锅炉房电力、暖通、给水安装
40天 2015年03月25日 2015年05月03日
33
锅炉房屋面防水、场地绿化
26天 2015年05月04日 2015年05月29日
34

5天 2015年01月09日 2015年01月13日
35
喂浆泵房基础部分施工(阀门井同步)
7天 2015年01月09日 2015年01月15日
36
喂浆泵房主体施工
20天 2015年02月10日 2015年03月01日
37
喂浆泵房二次结构施工
15天 2015年03月02日 2015年03月16日
38
喂浆泵房内外装饰
25天 2015年03月17日 2015年04月10日
39
喂浆泵房电力、暖通、给水安装
45天 2015年03月17日 2015年04月30日
40
设备安装
30天 2015年05月01日 2015年05月30日
41
屋面工程、场地绿化
30天 2015年05月01日 2015年05月30日
42

5天 2015年01月09日 2015年01月13日
43
废浆池、供水泵房待定
143天 2015年01月09日 2015年05月31日
44

5天 2015年01月09日 2015年01月13日
45
蓄水池开挖
15天 2015年03月01日 2015年03月15日
46
蓄水池底板施工
20天 2015年03月16日 2015年04月04日
47
蓄水池侧墙、顶盖施工
15天 2015年04月05日 2015年04月19日
