文件编号 | 11105 | 工期 | 124天 | 开始时间 | 2015-05-25 | 结束时间 | 2015-09-25 |
任务数 | 38K | 整理日期 | 2019/5/17 | 下载次数 | 3889次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

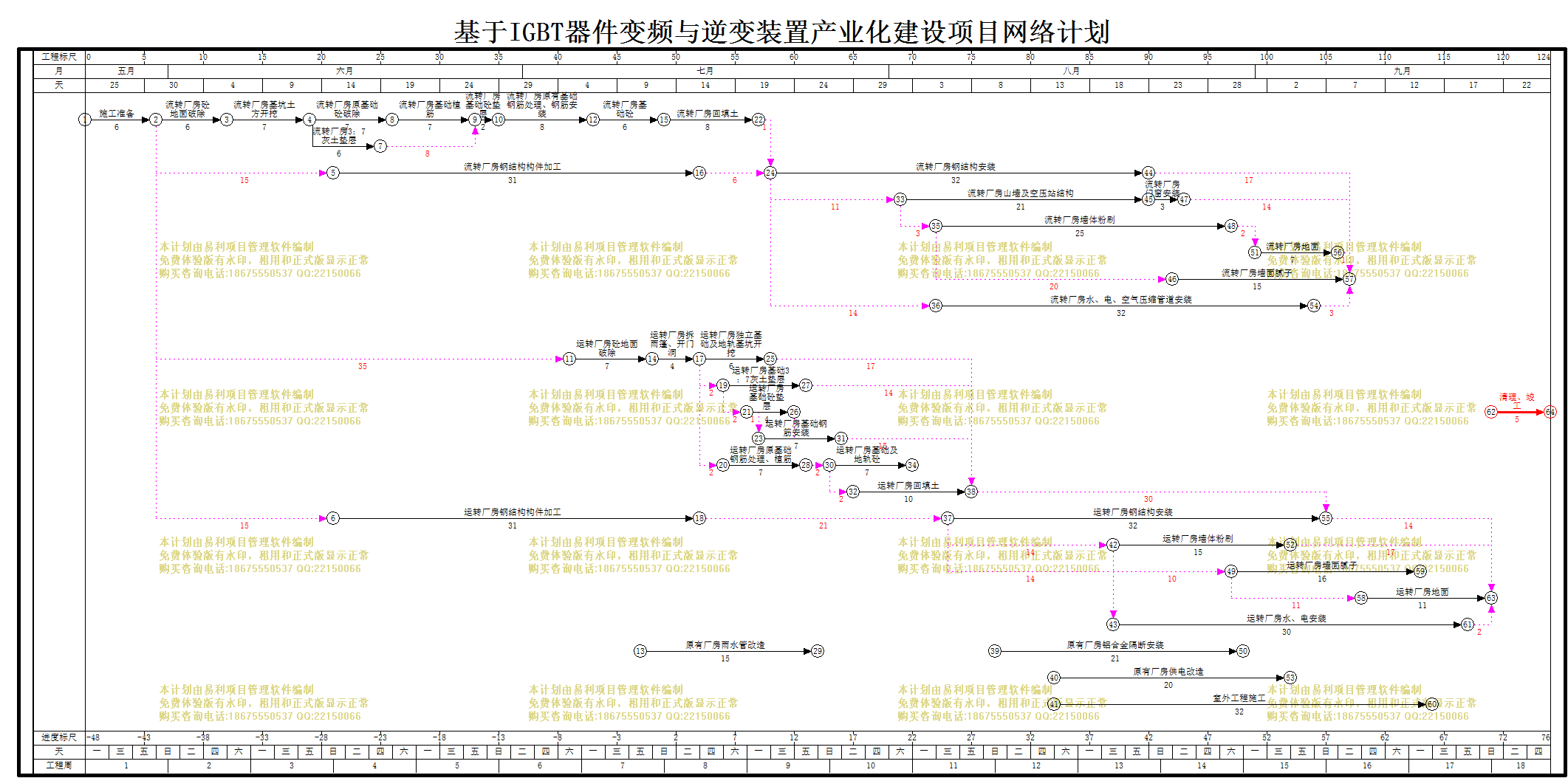

基于IGBT器件变频与逆变装置产业化建设项目 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 施工准备 |
6天 | 2015年05月25日 | 2015年05月30日 | ||
2 | 流转厂房砼地面破除 |
6天 | 2015年05月31日 | 2015年06月05日 | 1 | |
3 | 流转厂房基坑土方开挖 |
7天 | 2015年06月06日 | 2015年06月12日 | 2 | |
4 | 流转厂房原基础砼破除 |
7天 | 2015年06月13日 | 2015年06月19日 | 3 | |
5 | 流转厂房基础植筋 |
7天 | 2015年06月20日 | 2015年06月26日 | 4 | |
6 | 流转厂房基础砼垫层 |
2天 | 2015年06月27日 | 2015年06月28日 | 10[FS+8],5 | |
7 | 流转厂房原有基础钢筋处理、钢筋安装 |
8天 | 2015年06月29日 | 2015年07月06日 | 6 | |
8 | 流转厂房基础砼 |
6天 | 2015年07月07日 | 2015年07月12日 | 7 | |
9 | 流转厂房回填土 |
8天 | 2015年07月13日 | 2015年07月20日 | 8 | |
10 | 流转厂房3:7灰土垫层 |
6天 | 2015年06月13日 | 2015年06月18日 | 3 | |
11 | 流转厂房钢结构构件加工 |
31天 | 2015年06月15日 | 2015年07月15日 | 1[FS+15] | |
12 | 流转厂房钢结构安装 |
32天 | 2015年07月22日 | 2015年08月22日 | 9[FS+1],11[FS+6] | |
13 | 流转厂房山墙及空压站结构 |
21天 | 2015年08月02日 | 2015年08月22日 | 12[SS+11] | |
14 | 流转厂房门窗安装 |
3天 | 2015年08月23日 | 2015年08月25日 | 13 | |
15 | 流转厂房墙体粉刷 |
25天 | 2015年08月05日 | 2015年08月29日 | 13[SS+3] | |
16 | 流转厂房墙面腻子 |
15天 | 2015年08月25日 | 2015年09月08日 | 17[FF+1],14[FF+14],12[FF+17],18[FF+3],15[SS+20] | |
17 | 流转厂房地面 |
7天 | 2015年09月01日 | 2015年09月07日 | 15[FS+2] | |
18 | 流转厂房水、电、空气压缩管道安装 |
32天 | 2015年08月05日 | 2015年09月05日 | 12[SS+14] | |
19 | 运转厂房砼地面破除 |
7天 | 2015年07月05日 | 2015年07月11日 | 1[FS+35] | |
20 | 运转厂房拆雨篷、开门洞 |
4天 | 2015年07月12日 | 2015年07月15日 | 19 | |
21 | 运转厂房独立基础及地轨基坑开挖 |
6天 | 2015年07月16日 | 2015年07月21日 | 20 | |
22 | 运转厂房基础3:7灰土垫层 |
7天 | 2015年07月18日 | 2015年07月24日 | 20[FS+2] | |
23 | 运转厂房原基础钢筋处理、植筋 |
7天 | 2015年07月18日 | 2015年07月24日 | 20[FS+2] | |
24 | 运转厂房基础砼垫层 |
4天 | 2015年07月20日 | 2015年07月23日 | 22[SS+2] | |
25 | 运转厂房基础钢筋安装 |
7天 | 2015年07月21日 | 2015年07月27日 | 24[SS+1] | |
26 | 运转厂房基础及地轨砼 |
7天 | 2015年07月27日 | 2015年08月02日 | 23[FS+2] | |
27 | 运转厂房回填土 |
10天 | 2015年07月29日 | 2015年08月07日 | 24[FF+15],22[FF+14],21[FF+17],26[SS+2] | |
28 | 运转厂房钢结构构件加工 |
31天 | 2015年06月15日 | 2015年07月15日 | 1[FS+15] | |
29 | 运转厂房钢结构安装 |
32天 | 2015年08月06日 | 2015年09月06日 | 28[FS+21],27[FF+30] | |
30 | 运转厂房墙体粉刷 |
15天 | 2015年08月20日 | 2015年09月03日 | 29[SS+14] | |
31 | 运转厂房墙面腻子 |
16天 | 2015年08月30日 | 2015年09月14日 | 30[SS+10] | |
32 | 运转厂房地面 |
11天 | 2015年09月10日 | 2015年09月20日 | 33[FF+2],31[SS+11],29[FF+14],30[FF+17] | |
33 | 运转厂房水、电安装 |
30天 | 2015年08月20日 | 2015年09月18日 | 29[SS+14] | |
34 | 原有厂房雨水管改造 |
15天 | 2015年07月11日 | 2015年07月25日 | ||
35 | 原有厂房供电改造 |
20天 | 2015年08月15日 | 2015年09月03日 | ||
36 | 原有厂房铝合金隔断安装 |
21天 | 2015年08月10日 | 2015年08月30日 | ||
37 | 室外工程施工 |
32天 | 2015年08月15日 | 2015年09月15日 | ||
38 | 清理、竣工 |
5天 | 2015年09月21日 | 2015年09月25日 |
