 火车南站(东新高速以东)、新造保障性住房项目施工总承包(标段十二)

火车南站(东新高速以东)、新造保障性住房项目施工总承包(标段十二)

文件编号 11069 工期 931天 开始时间 2018-03-01 结束时间 2020-09-16
任务数 40K 整理日期 2019/5/17 下载次数 3890
下载地址 计划文件点击下载(登录后才可以下载)

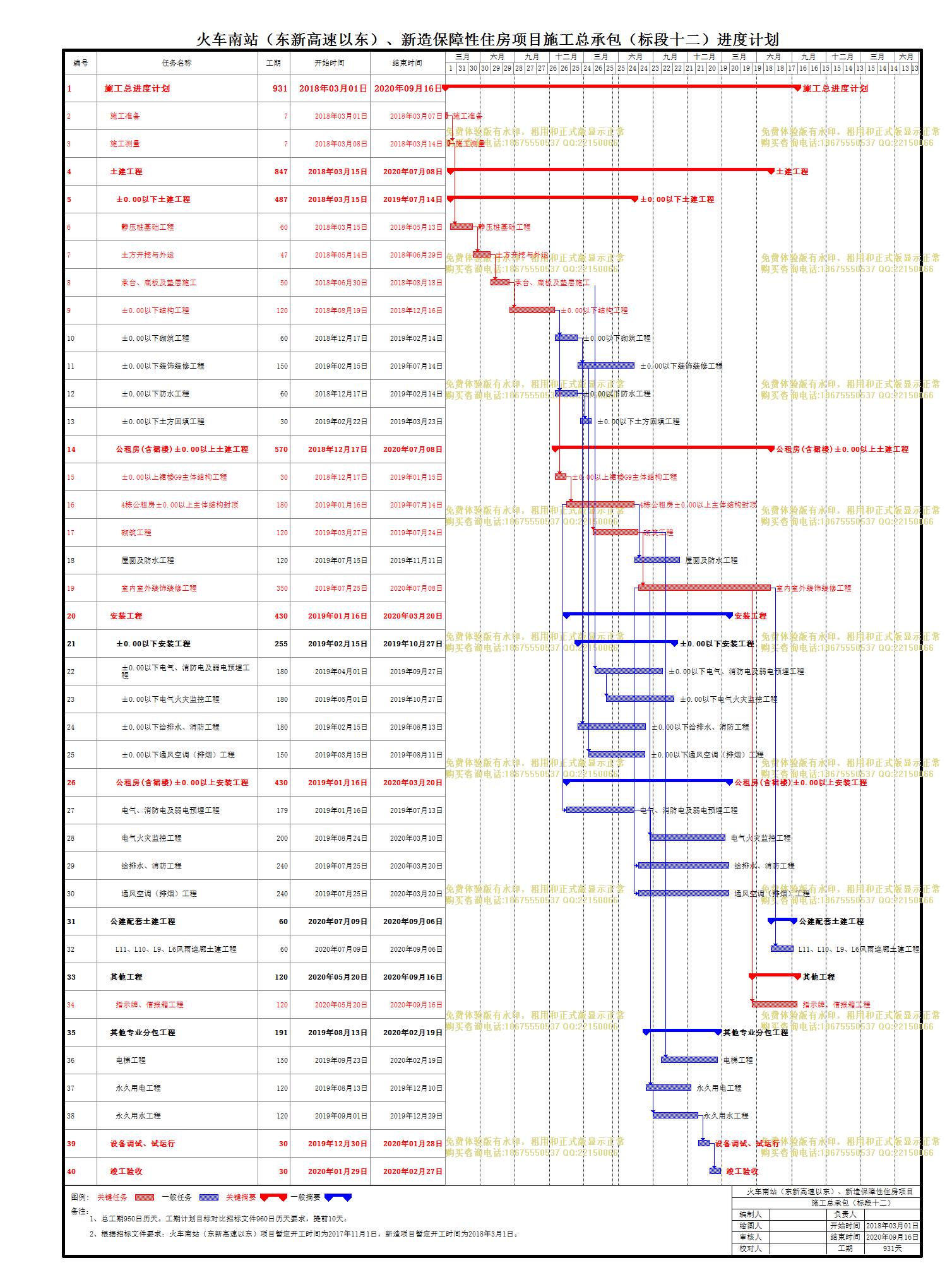

计划内容
火车南站(东新高速以东)、新造保障性住房项目施工总承包(标段十二)

编号

任务名称

工期

开始时间

结束时间

1
施工总进度计划
931天 2018年03月01日 2020年09月16日
2
施工准备
7天 2018年03月01日 2018年03月07日
3
施工测量
7天 2018年03月08日 2018年03月14日
4
土建工程
847天 2018年03月15日 2020年07月08日
5
±0.00以下土建工程
487天 2018年03月15日 2019年07月14日
6
静压桩基础工程
60天 2018年03月15日 2018年05月13日
7
土方开挖与外运
47天 2018年05月14日 2018年06月29日
8
承台、底板及垫层施工
50天 2018年06月30日 2018年08月18日
9
±0.00以下结构工程
120天 2018年08月19日 2018年12月16日
10
±0.00以下砌筑工程
60天 2018年12月17日 2019年02月14日
11
±0.00以下装饰装修工程
150天 2019年02月15日 2019年07月14日
12
±0.00以下防水工程
60天 2018年12月17日 2019年02月14日
13
±0.00以下土方回填工程
30天 2019年02月22日 2019年03月23日
14
公租房(含裙楼)±0.00以上土建工程
570天 2018年12月17日 2020年07月08日
15
±0.00以上裙楼G9主体结构工程
30天 2018年12月17日 2019年01月15日
16
4栋公租房±0.00以上主体结构封顶
180天 2019年01月16日 2019年07月14日
17
砌筑工程
120天 2019年03月27日 2019年07月24日
18
屋面及防水工程
120天 2019年07月15日 2019年11月11日
19
室内室外装饰装修工程
350天 2019年07月25日 2020年07月08日
20
安装工程
430天 2019年01月16日 2020年03月20日
21
±0.00以下安装工程
255天 2019年02月15日 2019年10月27日
22
±0.00以下电气、消防电及弱电预埋工程
180天 2019年04月01日 2019年09月27日
23
±0.00以下电气火灾监控工程
180天 2019年05月01日 2019年10月27日
24
±0.00以下给排水、消防工程
180天 2019年02月15日 2019年08月13日
25
±0.00以下通风空调(排烟)工程
150天 2019年03月15日 2019年08月11日
26
公租房(含裙楼)±0.00以上安装工程
430天 2019年01月16日 2020年03月20日
27
电气、消防电及弱电预埋工程
179天 2019年01月16日 2019年07月13日
28
电气火灾监控工程
200天 2019年08月24日 2020年03月10日
29
给排水、消防工程
240天 2019年07月25日 2020年03月20日
30
通风空调(排烟)工程
240天 2019年07月25日 2020年03月20日
31
公建配套土建工程
60天 2020年07月09日 2020年09月06日
32
L11、L10、L9、L6风雨连廊土建工程
60天 2020年07月09日 2020年09月06日
33
其他工程
120天 2020年05月20日 2020年09月16日
34
指示牌、信报箱工程
120天 2020年05月20日 2020年09月16日
35
其他专业分包工程
191天 2019年08月13日 2020年02月19日
36
电梯工程
150天 2019年09月23日 2020年02月19日
37
永久用电工程
120天 2019年08月13日 2019年12月10日
38
永久用水工程
120天 2019年09月01日 2019年12月29日
39
设备调试、试运行
30天 2019年12月30日 2020年01月28日
40
竣工验收
30天 2020年01月29日 2020年02月27日

局部效果预览,详细内容请下载附件查看
