文件编号 | 11001 | 工期 | 670天 | 开始时间 | 2016-12-31 | 结束时间 | 2018-10-31 |
任务数 | 23K | 整理日期 | 2019/5/17 | 下载次数 | 3890次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

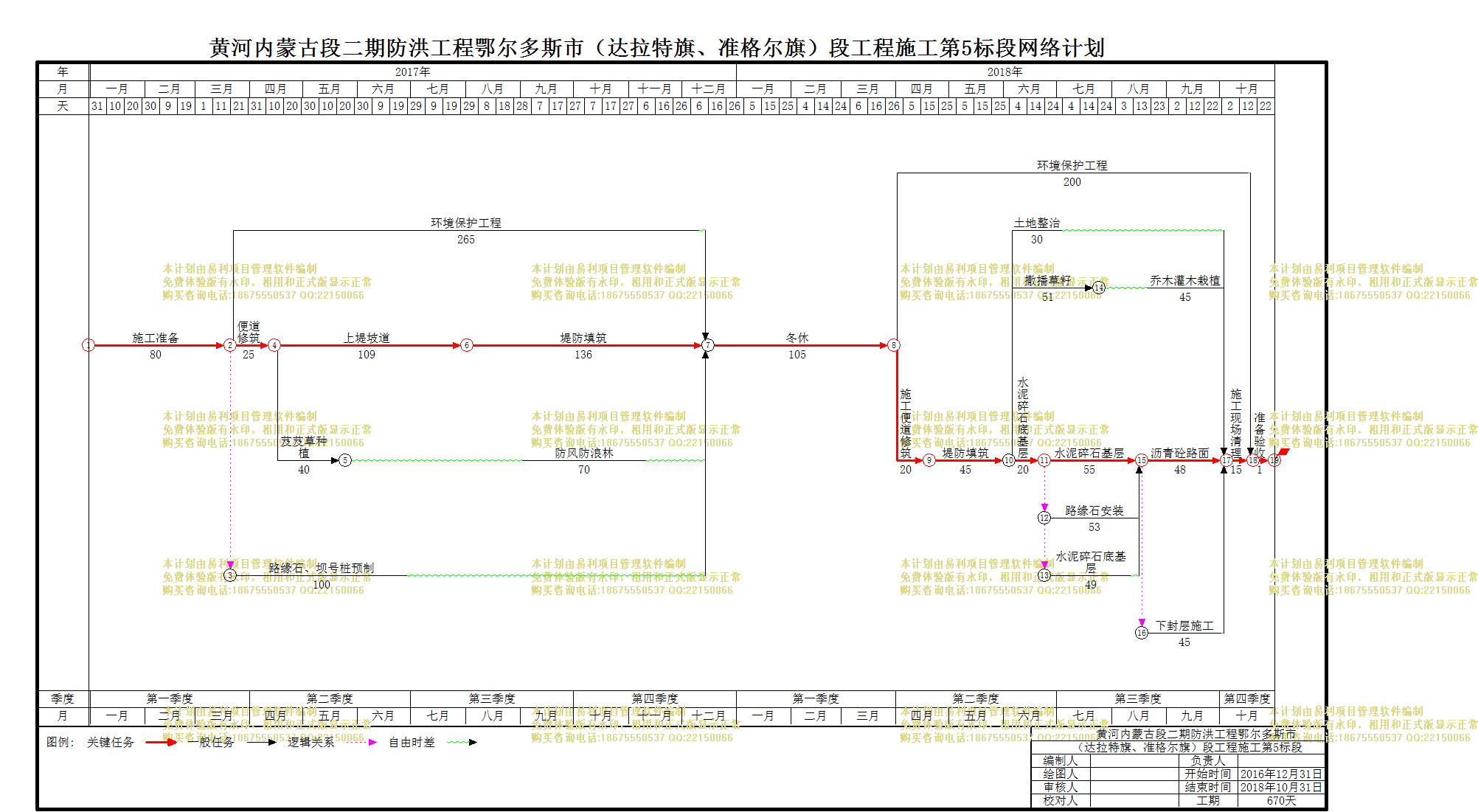

黄河内蒙古段二期防洪工程鄂尔多斯市(鄂托克旗、杭锦旗)段工程施工第五标(杭锦旗58+000~74+200) | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 便道修筑 |
25天 | 2017年03月21日 | 2017年04月14日 | 20 | |
2 | 上堤坡道 |
109天 | 2017年04月15日 | 2017年08月01日 | 1 | |
3 | 芨芨草种植 |
40天 | 2017年04月15日 | 2017年05月24日 | 1 | |
4 | 防风防浪林 |
70天 | 2017年05月25日 | 2017年08月02日 | 3 | |
5 | 堤防填筑 |
136天 | 2017年08月02日 | 2017年12月15日 | 2 | |
6 | 冬休 |
105天 | 2017年12月16日 | 2018年03月30日 | 4,5,21,22 | |
7 | 沥青砼路面 |
48天 | 2018年08月18日 | 2018年10月04日 | 18,19,17 | |
8 | 施工现场清理 |
15天 | 2018年10月05日 | 2018年10月19日 | 16,7,23,10 | |
9 | 准备验收 |
12天 | 2018年10月20日 | 2018年10月31日 | 11,8 | |
10 | 土地整治 |
30天 | 2018年06月04日 | 2018年07月03日 | 13 | |
11 | 环境保护工程 |
200天 | 2018年03月31日 | 2018年10月16日 | 6 | |
12 | 施工便道修筑 |
20天 | 2018年03月31日 | 2018年04月19日 | 6 | |
13 | 堤防填筑 |
45天 | 2018年04月20日 | 2018年06月03日 | 12 | |
14 | 水泥碎石底基层 |
20天 | 2018年06月04日 | 2018年06月23日 | 13 | |
15 | 撒播草籽 |
51天 | 2018年06月04日 | 2018年07月24日 | 13 | |
16 | 乔木灌木栽植 |
45天 | 2018年07月25日 | 2018年09月07日 | 15 | |
17 | 水泥碎石基层 |
55天 | 2018年06月24日 | 2018年08月17日 | 14 | |
18 | 水泥碎石底基层 |
49天 | 2018年06月24日 | 2018年08月11日 | 14 | |
19 | 路缘石安装 |
53天 | 2018年06月24日 | 2018年08月15日 | 14 | |
20 | 施工准备 |
80天 | 2016年12月31日 | 2017年03月20日 | ||
21 | 环境保护工程 |
265天 | 2017年03月21日 | 2017年12月10日 | 20 | |
22 | 路缘石、坝号桩预制 |
100天 | 2017年03月21日 | 2017年06月28日 | 20 | |
23 | 下封层施工 |
45天 | 2018年08月18日 | 2018年10月01日 | 17 |
