文件编号 | 11000 | 工期 | 670天 | 开始时间 | 2016-12-31 | 结束时间 | 2018-10-31 |
任务数 | 31K | 整理日期 | 2019/5/17 | 下载次数 | 3891次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

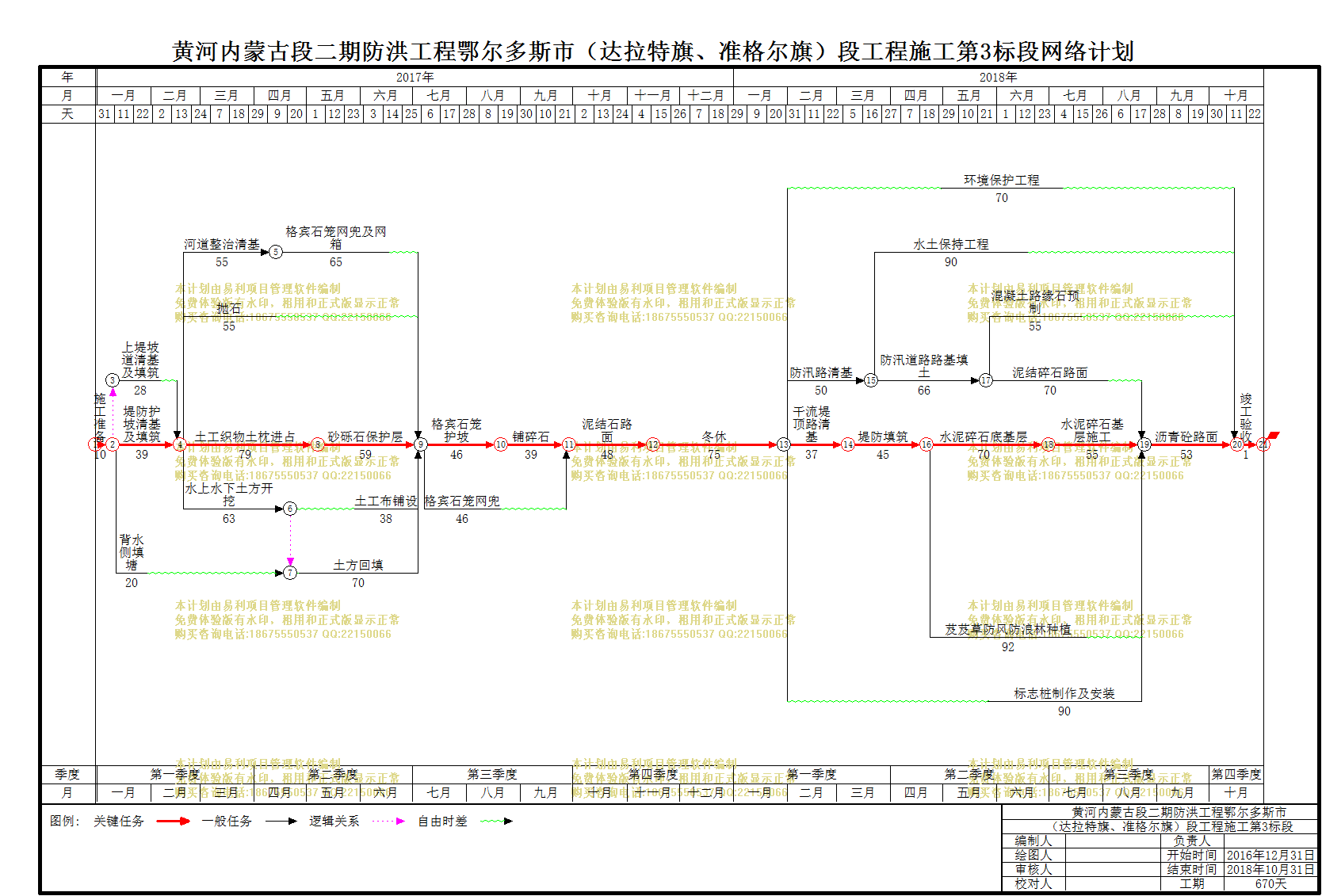

黄河内蒙古段二期防洪工程鄂尔多斯市(鄂托克旗、杭锦旗)段工程施工第五标(杭锦旗58+000~74+200) | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 堤防护坡清基及填筑 |
39天 | 2017年01月10日 | 2017年02月17日 | 28 | |
2 | 河道整治清基 |
55天 | 2017年02月18日 | 2017年04月13日 | 1,30 | |
3 | 水上水下土方开挖 |
63天 | 2017年02月18日 | 2017年04月21日 | 1,30 | |
4 | 土方回填 |
70天 | 2017年04月22日 | 2017年06月30日 | 29,3 | |
5 | 砂砾石保护层 |
59天 | 2017年05月08日 | 2017年07月05日 | 17 | |
6 | 格宾石笼护坡 |
46天 | 2017年07月06日 | 2017年08月20日 | 4,18,7,20,5 | |
7 | 格宾石笼网兜及网箱 |
65天 | 2017年04月14日 | 2017年06月17日 | 2 | |
8 | 防汛路清基 |
50天 | 2018年01月30日 | 2018年03月20日 | 10 | |
9 | 防汛道路路基填土 |
66天 | 2018年03月21日 | 2018年05月25日 | 8 | |
10 | 冬休 |
75天 | 2017年11月16日 | 2018年01月29日 | 16 | |
11 | 泥结碎石路面 |
70天 | 2018年05月26日 | 2018年08月03日 | 9 | |
12 | 沥青砼路面 |
53天 | 2018年08月25日 | 2018年10月16日 | 31,19,11,27 | |
13 | 竣工验收 |
15天 | 2018年10月17日 | 2018年10月31日 | 12,14,23,22 | |
14 | 混凝土路缘石预制 |
55天 | 2018年05月26日 | 2018年07月19日 | 9 | |
15 | 铺碎石 |
39天 | 2017年08月21日 | 2017年09月28日 | 6 | |
16 | 泥结石路面 |
48天 | 2017年09月29日 | 2017年11月15日 | 15,21 | |
17 | 土工织物土枕进占 |
79天 | 2017年02月18日 | 2017年05月07日 | 1,30 | |
18 | 抛石 |
55天 | 2017年02月18日 | 2017年04月13日 | 1,30 | |
19 | 标志桩制作及安装 |
90天 | 2018年01月30日 | 2018年04月29日 | 10 | |
20 | 土工布铺设 |
38天 | 2017年04月22日 | 2017年05月29日 | 3 | |
21 | 格宾石笼网兜 |
46天 | 2017年07月06日 | 2017年08月20日 | 20,18,7,5,4 | |
22 | 水土保持工程 |
90天 | 2018年03月21日 | 2018年06月18日 | 8 | |
23 | 环境保护工程 |
70天 | 2018年01月30日 | 2018年04月09日 | 10 | |
24 | 干流堤顶路清基 |
37天 | 2018年01月30日 | 2018年03月07日 | 10 | |
25 | 堤防填筑 |
45天 | 2018年03月08日 | 2018年04月21日 | 24 | |
26 | 水泥碎石底基层 |
70天 | 2018年04月22日 | 2018年06月30日 | 25 | |
27 | 水泥碎石基层施工 |
55天 | 2018年07月01日 | 2018年08月24日 | 26 | |
28 | 施工准备 |
10天 | 2016年12月31日 | 2017年01月09日 | ||
29 | 背水侧填塘 |
20天 | 2017年01月10日 | 2017年01月29日 | 28 | |
30 | 上堤坡道清基及填筑 |
28天 | 2017年01月10日 | 2017年02月06日 | 28 | |
31 | 芨芨草防风防浪林种植 |
92天 | 2018年04月22日 | 2018年07月22日 | 25 |
