文件编号 | 10987 | 工期 | 600天 | 开始时间 | 2014-08-01 | 结束时间 | 2016-03-22 |
任务数 | 30K | 整理日期 | 2019/5/17 | 下载次数 | 3890次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

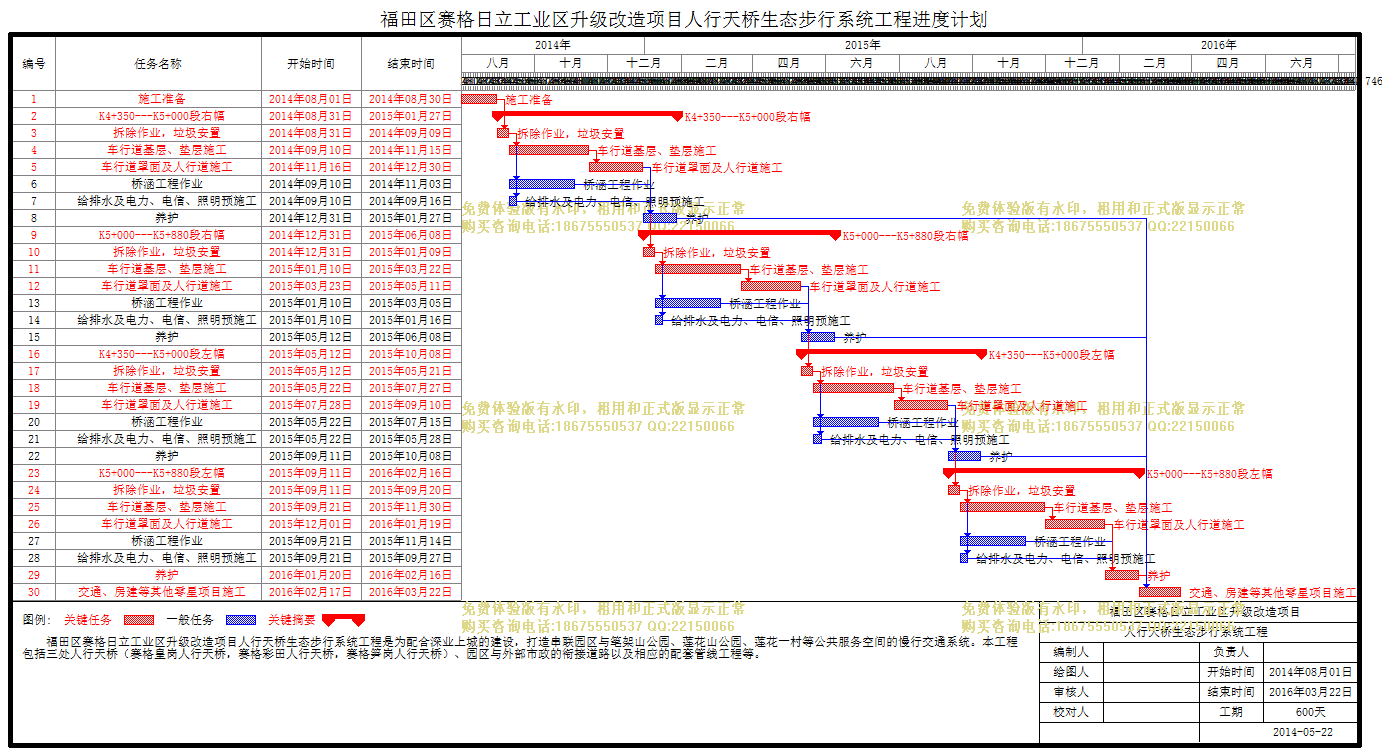

福田区赛格日立工业区升级改造项目人行天桥生态步行系统工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
开始时间 |
结束时间 |
前置任务 |
后续任务 |
工期 |
1 | 施工准备 |
2014年08月01日 | 2014年08月30日 | 3 | 30天 | |
2 | K4+350---K5+000段右幅 |
2014年08月31日 | 2015年01月27日 | 150天 | ||
3 | 拆除作业,垃圾安置 |
2014年08月31日 | 2014年09月09日 | 1 | 7,6,4 | 10天 |
4 | 车行道基层、垫层施工 |
2014年09月10日 | 2014年11月15日 | 3 | 5 | 67天 |
5 | 车行道罩面及人行道施工 |
2014年11月16日 | 2014年12月30日 | 4 | 10,8 | 45天 |
6 | 桥涵工程作业 |
2014年09月10日 | 2014年11月03日 | 3 | 8 | 55天 |
7 | 给排水及电力、电信、照明预施工 |
2014年09月10日 | 2014年09月16日 | 3 | 8 | 7天 |
8 | 养护 |
2014年12月31日 | 2015年01月27日 | 7,6,5 | 30 | 28天 |
9 | K5+000---K5+880段右幅 |
2014年12月31日 | 2015年06月08日 | 160天 | ||
10 | 拆除作业,垃圾安置 |
2014年12月31日 | 2015年01月09日 | 5 | 14,13,11 | 10天 |
11 | 车行道基层、垫层施工 |
2015年01月10日 | 2015年03月22日 | 10 | 12 | 72天 |
12 | 车行道罩面及人行道施工 |
2015年03月23日 | 2015年05月11日 | 11 | 17,15 | 50天 |
13 | 桥涵工程作业 |
2015年01月10日 | 2015年03月05日 | 10 | 15 | 55天 |
14 | 给排水及电力、电信、照明预施工 |
2015年01月10日 | 2015年01月16日 | 10 | 15 | 7天 |
15 | 养护 |
2015年05月12日 | 2015年06月08日 | 14,13,12 | 30 | 28天 |
16 | K4+350---K5+000段左幅 |
2015年05月12日 | 2015年10月08日 | 150天 | ||
17 | 拆除作业,垃圾安置 |
2015年05月12日 | 2015年05月21日 | 12 | 21,20,18 | 10天 |
18 | 车行道基层、垫层施工 |
2015年05月22日 | 2015年07月27日 | 17 | 19 | 67天 |
19 | 车行道罩面及人行道施工 |
2015年07月28日 | 2015年09月10日 | 18 | 24,22 | 45天 |
20 | 桥涵工程作业 |
2015年05月22日 | 2015年07月15日 | 17 | 22 | 55天 |
21 | 给排水及电力、电信、照明预施工 |
2015年05月22日 | 2015年05月28日 | 17 | 22 | 7天 |
22 | 养护 |
2015年09月11日 | 2015年10月08日 | 21,20,19 | 30 | 28天 |
23 | K5+000---K5+880段左幅 |
2015年09月11日 | 2016年02月16日 | 159天 | ||
24 | 拆除作业,垃圾安置 |
2015年09月11日 | 2015年09月20日 | 19 | 28,27,25 | 10天 |
25 | 车行道基层、垫层施工 |
2015年09月21日 | 2015年11月30日 | 24 | 26 | 71天 |
26 | 车行道罩面及人行道施工 |
2015年12月01日 | 2016年01月19日 | 25 | 29 | 50天 |
27 | 桥涵工程作业 |
2015年09月21日 | 2015年11月14日 | 24 | 29 | 55天 |
28 | 给排水及电力、电信、照明预施工 |
2015年09月21日 | 2015年09月27日 | 24 | 29 | 7天 |
29 | 养护 |
2016年01月20日 | 2016年02月16日 | 28,27,26 | 30 | 28天 |
30 | 交通、房建等其他零星项目施工 |
2016年02月17日 | 2016年03月22日 | 29,22,15,8 | 35天 |
