 花语书苑外墙涂料工程1#2#4#栋

花语书苑外墙涂料工程1#2#4#栋

文件编号 10872 工期 62天 开始时间 2016-08-30 结束时间 2016-10-30
任务数 35K 整理日期 2019/5/17 下载次数 3889
下载地址 计划文件点击下载(登录后才可以下载)

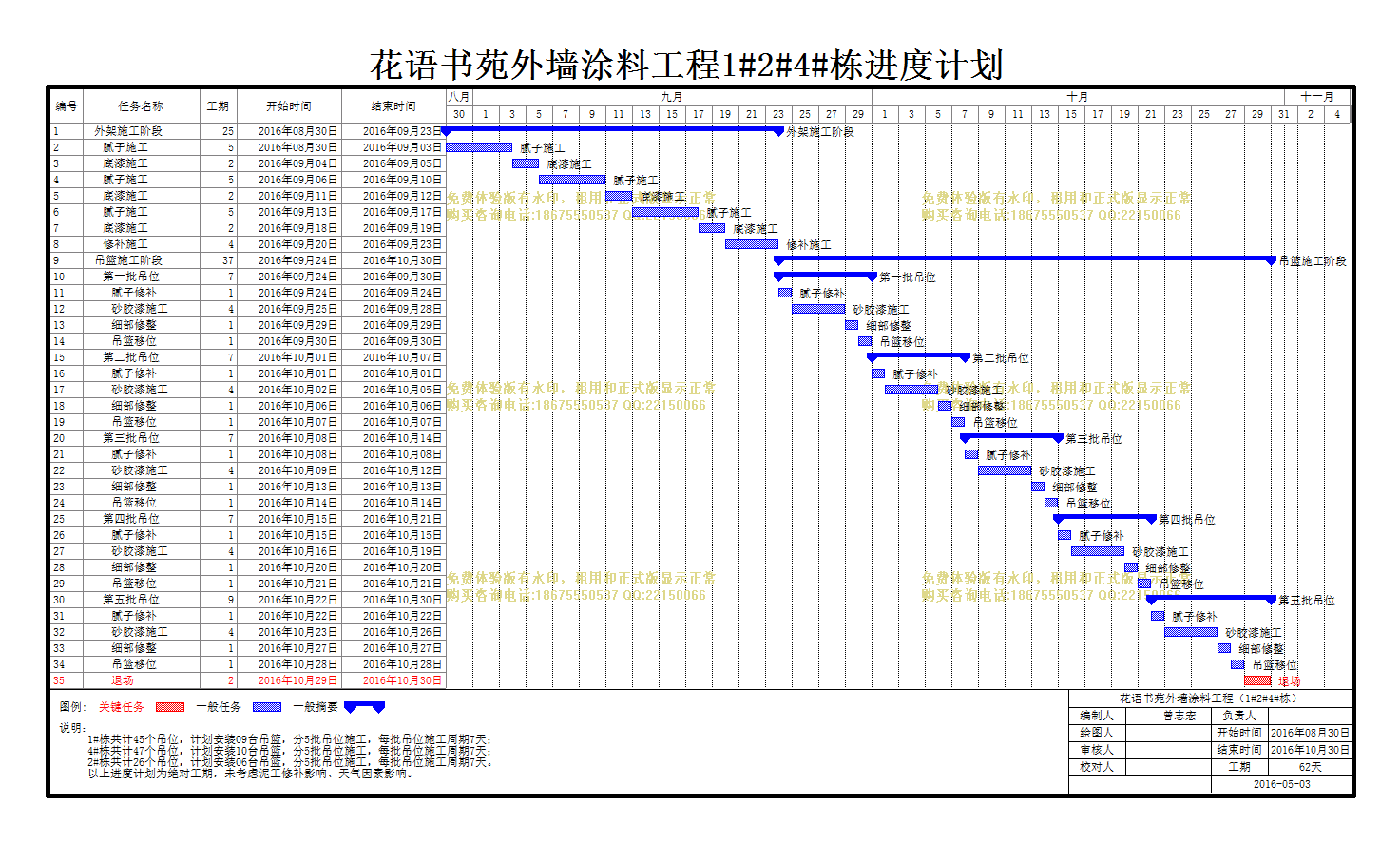

计划内容
花语书苑外墙涂料工程1#2#4#栋

编号

任务名称

工期

开始时间

结束时间

1
外架施工阶段
25天 2016年08月30日 2016年09月23日
2
腻子施工
5天 2016年08月30日 2016年09月03日
3
底漆施工
2天 2016年09月04日 2016年09月05日
4
腻子施工
5天 2016年09月06日 2016年09月10日
5
底漆施工
2天 2016年09月11日 2016年09月12日
6
腻子施工
5天 2016年09月13日 2016年09月17日
7
底漆施工
2天 2016年09月18日 2016年09月19日
8
修补施工
4天 2016年09月20日 2016年09月23日
9
吊篮施工阶段
37天 2016年09月24日 2016年10月30日
10
第一批吊位
7天 2016年09月24日 2016年09月30日
11
腻子修补
1天 2016年09月24日 2016年09月24日
12
砂胶漆施工
4天 2016年09月25日 2016年09月28日
13
细部修整
1天 2016年09月29日 2016年09月29日
14
吊篮移位
1天 2016年09月30日 2016年09月30日
15
第二批吊位
7天 2016年10月01日 2016年10月07日
16
腻子修补
1天 2016年10月01日 2016年10月01日
17
砂胶漆施工
4天 2016年10月02日 2016年10月05日
18
细部修整
1天 2016年10月06日 2016年10月06日
19
吊篮移位
1天 2016年10月07日 2016年10月07日
20
第三批吊位
7天 2016年10月08日 2016年10月14日
21
腻子修补
1天 2016年10月08日 2016年10月08日
22
砂胶漆施工
4天 2016年10月09日 2016年10月12日
23
细部修整
1天 2016年10月13日 2016年10月13日
24
吊篮移位
1天 2016年10月14日 2016年10月14日
25
第四批吊位
7天 2016年10月15日 2016年10月21日
26
腻子修补
1天 2016年10月15日 2016年10月15日
27
砂胶漆施工
4天 2016年10月16日 2016年10月19日
28
细部修整
1天 2016年10月20日 2016年10月20日
29
吊篮移位
1天 2016年10月21日 2016年10月21日
30
第五批吊位
9天 2016年10月22日 2016年10月30日
31
腻子修补
1天 2016年10月22日 2016年10月22日
32
砂胶漆施工
4天 2016年10月23日 2016年10月26日
33
细部修整
1天 2016年10月27日 2016年10月27日
34
吊篮移位
1天 2016年10月28日 2016年10月28日
35
退场
2天 2016年10月29日 2016年10月30日
