宏海蓝湾三期8#楼进度计划| 文件编号 | 10818 | 工期 | 490天 | 开始时间 | 2016-05-01 | 结束时间 | 2017-09-02 |
| 任务数 | 30K | 整理日期 | 2019/5/17 | 下载次数 | 3894次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

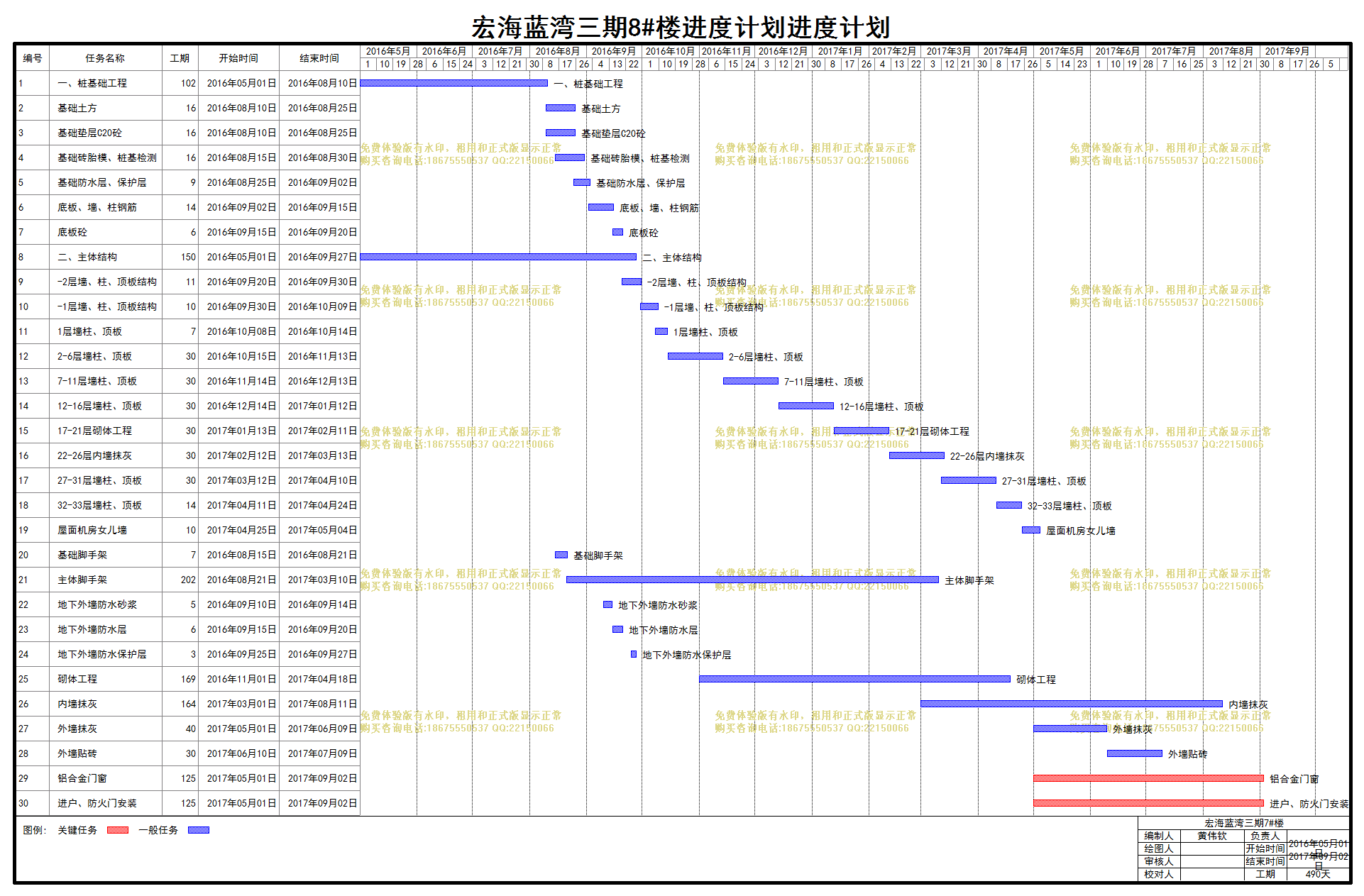

| 宏海蓝湾三期8#楼进度计划 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 一、桩基础工程 |
102天 | 2016年05月01日 | 2016年08月10日 |
| 2 | 基础土方 |
16天 | 2016年08月10日 | 2016年08月25日 |
| 3 | 基础垫层C20砼 |
16天 | 2016年08月10日 | 2016年08月25日 |
| 4 | 基础砖胎模、桩基检测 |
16天 | 2016年08月15日 | 2016年08月30日 |
| 5 | 基础防水层、保护层 |
9天 | 2016年08月25日 | 2016年09月02日 |
| 6 | 底板、墙、柱钢筋 |
14天 | 2016年09月02日 | 2016年09月15日 |
| 7 | 底板砼 |
6天 | 2016年09月15日 | 2016年09月20日 |
| 8 | 二、主体结构 |
150天 | 2016年05月01日 | 2016年09月27日 |
| 9 | -2层墙、柱、顶板结构 |
11天 | 2016年09月20日 | 2016年09月30日 |
| 10 | -1层墙、柱、顶板结构 |
10天 | 2016年09月30日 | 2016年10月09日 |
| 11 | 1层墙柱、顶板 |
7天 | 2016年10月08日 | 2016年10月14日 |
| 12 | 2-6层墙柱、顶板 |
30天 | 2016年10月15日 | 2016年11月13日 |
| 13 | 7-11层墙柱、顶板 |
30天 | 2016年11月14日 | 2016年12月13日 |
| 14 | 12-16层墙柱、顶板 |
30天 | 2016年12月14日 | 2017年01月12日 |
| 15 | 17-21层砌体工程 |
30天 | 2017年01月13日 | 2017年02月11日 |
| 16 | 22-26层内墙抹灰 |
30天 | 2017年02月12日 | 2017年03月13日 |
| 17 | 27-31层墙柱、顶板 |
30天 | 2017年03月12日 | 2017年04月10日 |
| 18 | 32-33层墙柱、顶板 |
14天 | 2017年04月11日 | 2017年04月24日 |
| 19 | 屋面机房女儿墙 |
10天 | 2017年04月25日 | 2017年05月04日 |
| 20 | 基础脚手架 |
7天 | 2016年08月15日 | 2016年08月21日 |
| 21 | 主体脚手架 |
202天 | 2016年08月21日 | 2017年03月10日 |
| 22 | 地下外墙防水砂浆 |
5天 | 2016年09月10日 | 2016年09月14日 |
| 23 | 地下外墙防水层 |
6天 | 2016年09月15日 | 2016年09月20日 |
| 24 | 地下外墙防水保护层 |
3天 | 2016年09月25日 | 2016年09月27日 |
| 25 | 砌体工程 |
169天 | 2016年11月01日 | 2017年04月18日 |
| 26 | 内墙抹灰 |
164天 | 2017年03月01日 | 2017年08月11日 |
| 27 | 外墙抹灰 |
40天 | 2017年05月01日 | 2017年06月09日 |
| 28 | 外墙贴砖 |
30天 | 2017年06月10日 | 2017年07月09日 |
| 29 | 铝合金门窗 |
125天 | 2017年05月01日 | 2017年09月02日 |
| 30 | 进户、防火门安装 |
125天 | 2017年05月01日 | 2017年09月02日 |
